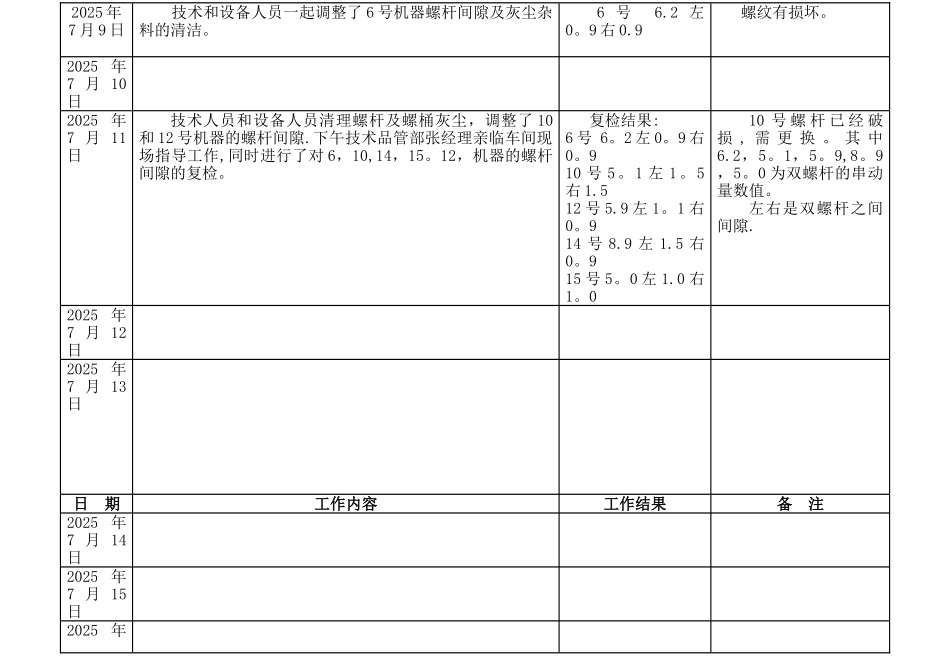

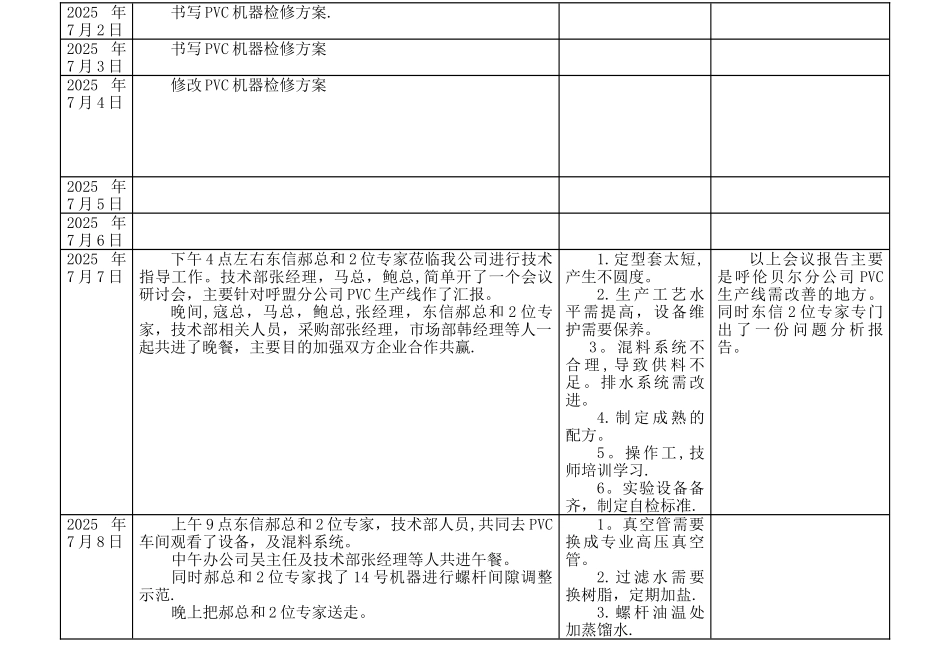

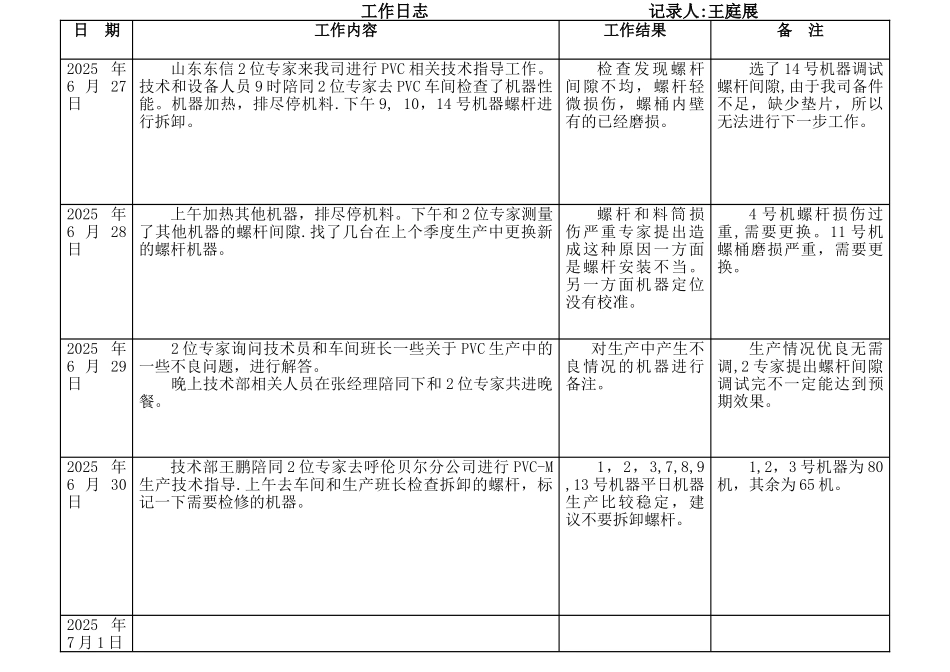

工作日志 记录人:王庭展日 期工作内容工作结果备 注2025 年6 月 27日山东东信 2 位专家来我司进行 PVC 相关技术指导工作。技术和设备人员 9 时陪同 2 位专家去 PVC 车间检查了机器性能。机器加热,排尽停机料.下午 9, 10,14 号机器螺杆进行拆卸。检 查 发 现 螺 杆间隙不均,螺杆轻微损伤,螺桶内壁有的已经磨损。选了 14 号机器调试螺杆间隙,由于我司备件不足,缺少垫片,所以无法进行下一步工作。2025 年6 月 28日上午加热其他机器,排尽停机料。下午和 2 位专家测量了其他机器的螺杆间隙.找了几台在上个季度生产中更换新的螺杆机器。螺 杆 和 料 筒 损伤严重专家提出造成这种原因一方面是螺杆安装不当。另一方面机器定位没有校准。4 号机螺杆损伤过重,需要更换。11 号机螺桶磨损严重,需要更换。2025 年6 月 29日2 位专家询问技术员和车间班长一些关于 PVC 生产中的一些不良问题,进行解答。晚上技术部相关人员在张经理陪同下和 2 位专家共进晚餐。 对生产中产生不良情况的机器进行备注。生产情况优良无需调,2 专家提出螺杆间隙调试完不一定能达到预期效果。2025 年6 月 30日技术部王鹏陪同 2 位专家去呼伦贝尔分公司进行 PVC-M生产技术指导.上午去车间和生产班长检查拆卸的螺杆,标记一下需要检修的机器。1,2,3,7,8,9,13 号机器平日机器生产比较稳定,建议不要拆卸螺杆。1,2,3 号机器为 80机,其余为 65 机。2025 年7 月 1 日 2025 年7 月 2 日 书写 PVC 机器检修方案.2025 年7 月 3 日书写 PVC 机器检修方案2025 年7 月 4 日修改 PVC 机器检修方案2025 年7 月 5 日2025 年7 月 6 日2025 年7 月 7 日下午 4 点左右东信郝总和 2 位专家莅临我公司进行技术指导工作。技术部张经理,马总,鲍总,简单开了一个会议研讨会,主要针对呼盟分公司 PVC 生产线作了汇报。晚间,寇总,马总,鲍总,张经理,东信郝总和 2 位专家,技术部相关人员,采购部张经理,市场部韩经理等人一起共进了晚餐,主要目的加强双方企业合作共赢.1.定型套太短,产生不圆度。2. 生 产 工 艺 水平需提高,设备维护需要保养。3。混料系统不合 理 , 导 致 供 料 不足。排水系统需改进。4. 制 定 成 熟 的配方。5。操作工,技师培训学习.6。实验设备备齐,制定自检标准.以上会议报告主要是呼伦贝尔分公司 PVC生产线需改善的地方。同时东信 2 位专家...
