目录一、工程概况~~~~~~~~~~~~~~~~~~~~~~~~~~~~~~~~~~~~~~~~~~~~~2二、施工部署~~~~~~~~~~~~~~~~~~~~~~~~~~~~~~~~~~~~~~~~~~~~~2三、现场组织管理机构及人员职责~~~~~~~~~~~~~~~~~~~~~~~~~~~2四、工程安全管理措施~~~~~~~~~~~~~~~~~~~~~~~~~~~~~~~~~~~~~3五、主要施工方法~~~~~~~~~~~~~~~~~~~~~~~~~~~~~~~~~~~~~~~~~6六、现场补救措施~~~~~~~~~~~~~~~~~~~~~~~~~~~~~~~~~~~~~~~~~10七 、 验 收 及 交 付 方 案 ~~~~~~~ ~ ~~ ~ ~ ~ ~~~~ ~ ~ ~ ~ ~~~~~~~~~~~~~~~~~~11一、 工程概况本工程为山东天弘化学有限公司 9 万吨/年乙丙橡胶及原料配套工程办公楼门窗安装工程
建筑面积 10922
72㎡,建筑层数:10 层,框架结构
抗震等级为 2 级,设防烈度为 7°
承包范围为:防火门及普通门安装

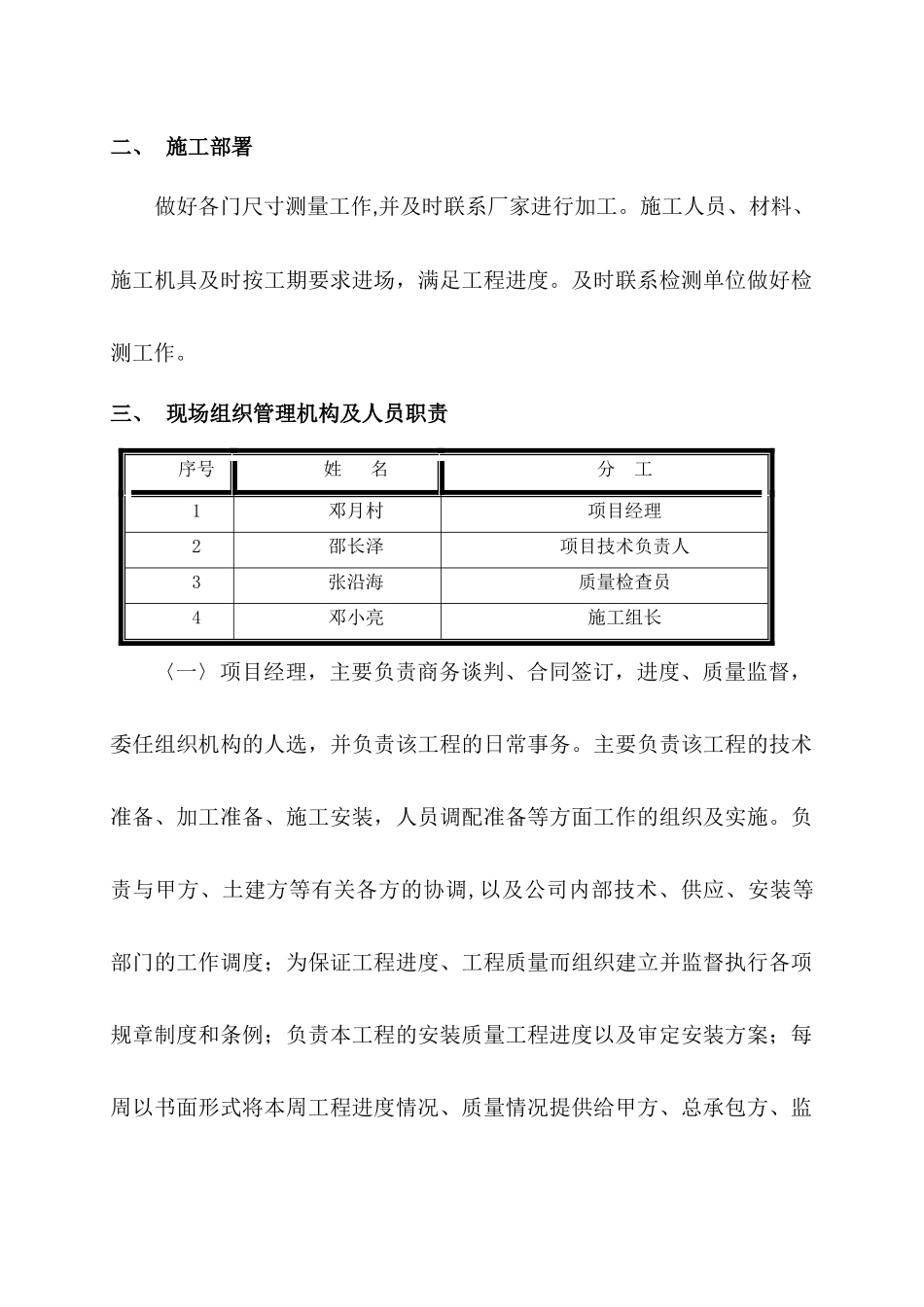

二、 施工部署做好各门尺寸测量工作,并及时联系厂家进行加工
施工人员、材料、施工机具及时按工期要求进场,满足工程进度
及时联系检测单位做好检测工作
三、 现场组织管理机构及人员职责序号姓 名分 工1邓月村项目经理2邵长泽项目技术负责人3张沿海质量检查员4邓小亮施工组长〈一〉项目经理,主要负责商务谈判、合同签订,进度、质量监督,委任组织机构的人选,并负责该工程的日常事务
主要负责该工程的技术准备、加工准备、施工安装,人员调配准备等方面工作的组织及实施
负责与甲方、土建方等有关各方的协调,以及公司内部技术、供应、安装等部门的工作调度;为保证工程进度、工程质量而组织建立并监督执行各项规章制度和条例;负责本工程的安装质量工程进度以及审定
