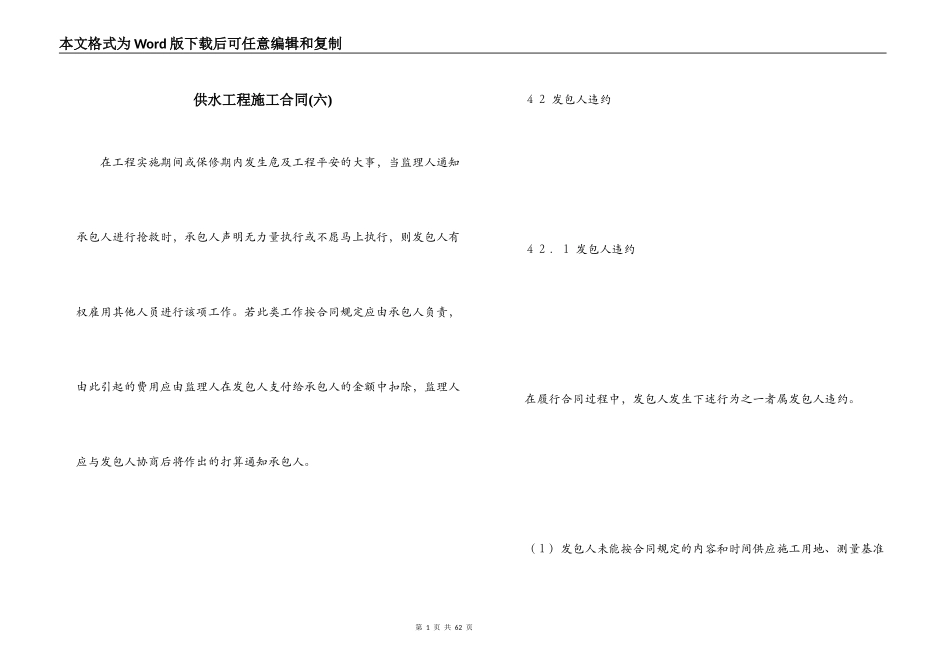

第1页共62页本文格式为Word版下载后可任意编辑和复制供水工程施工合同(六)在工程实施期间或保修期内发生危及工程平安的大事,当监理人通知承包人进行抢救时,承包人声明无力量执行或不愿马上执行,则发包人有权雇用其他人员进行该项工作
若此类工作按合同规定应由承包人负责,由此引起的费用应由监理人在发包人支付给承包人的金额中扣除,监理人应与发包人协商后将作出的打算通知承包人
42发包人违约42.1发包人违约在履行合同过程中,发包人发生下述行为之一者属发包人违约

(1)发包人未能按合同规定的内容和时间供应施工用地、测量基准第2页共62页本文格式为Word版下载后可任意编辑和复制和应由发包人负责的部分预备工程等承包人施工所需的条件
(2)发包人未能按合同规定的期限向承包人供应应由发包人负责的施工图纸
(3)发包人未能按合同规定的时间支付各项预付款或合同价款,或拖延、拒绝批准付款申请和支付凭证,导致付款延误
(4)由于法律、财务等缘由导致发包人已无法连续履行或实质上已停止履行本合同的义务

42.2承包人有权暂停施工(1)若发生第42.1款(1)、(2)项的违约时,承包人应准第3页共62页本文格式为Word版下载后可任意编辑和复制时向发包人和监理人发出通知,要求发包人实行有效措施限期供应上述条件和图纸,并有权要求延长工期和补偿额外费用
监理人收到承包人通知后,应马上与发包人和承包人共同协商补救方法
由此增加的费用和工期延误责任,由发包人担当
发包人收到承包人通知后的28天内仍未实行措施改正,则承包人有权暂停施工,并通知发包人和监理人
由此增加的费用和工期延误责任,由发包人担当
(2)若发生第42.1款(3)项的违约时,发包人应按第33.4款的规定加付逾期付款违约金,逾期28天仍不支付,则承包人有权暂停施工,并通知发包人和监理人
由此增加的费用和工期延误责任,由发包人担当
第4页共62页本文
