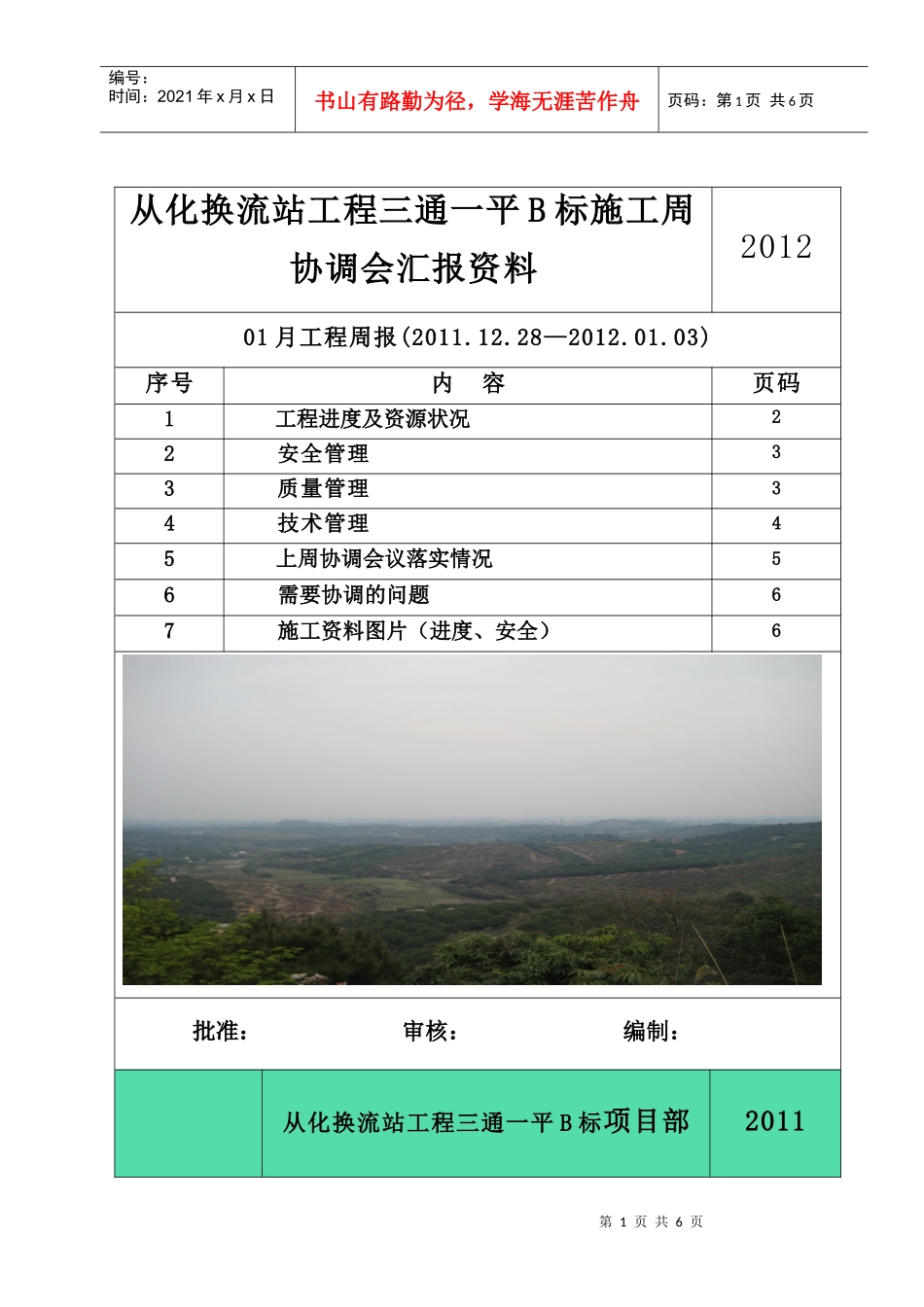

第1页共6页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共6页从化换流站工程三通一平B标施工周协调会汇报资料201201月工程周报(2011
28—2012
03)序号内容页码1工程进度及资源状况22安全管理33质量管理34技术管理45上周协调会议落实情况56需要协调的问题67施工资料图片(进度、安全)6批准:审核:编制:从化换流站工程三通一平B标项目部2011第2页共6页第1页共6页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共6页汇报材料(2011
21—2011
27)一工程进度及资源状况1工程劳动力资源状况截止2011年12月27日,在场劳动力共计49人,其中管理人员18人
2主要工程实物量形象进度进站道路累计完成:80%,本周完成:10%
临时集中办公场所累计完成:70%
站外临时水源累计完成:55%;本周完成10%
站外临时电源累计完成:100%
地基处理累计完成:35%
本周完成15%
建筑部分:无3至今应开工但未开工的项目序号项目名称影响因素备注1无无无4未来一个月内应开工的项目状态序号项目名称计划开工日期目前状态1站外水源2012年01月10日5里程碑节点执行状态5
1、已完成节点5
1完成进站道路土石方开挖3500m3,完成挡土墙砌筑浆砌5500m3
2临时集中办公场所已完成板房的拼装
室内装修完成,已移交
3强夯C1、C2、C3区完成
4完成下层接地施工C1、C2、C3区的铺设
5进站道路部分K0+800以前水管敷设完成
6完成进站道路桩号为+980~+1000段挡土墙及排水沟的砌筑工作
2、后续节点情况:5
1继续组织强夯工作和接地工作二安全管理第3页共6页第2页共6页编号:时间:2021年x月x日书山有路勤为径,学海无
