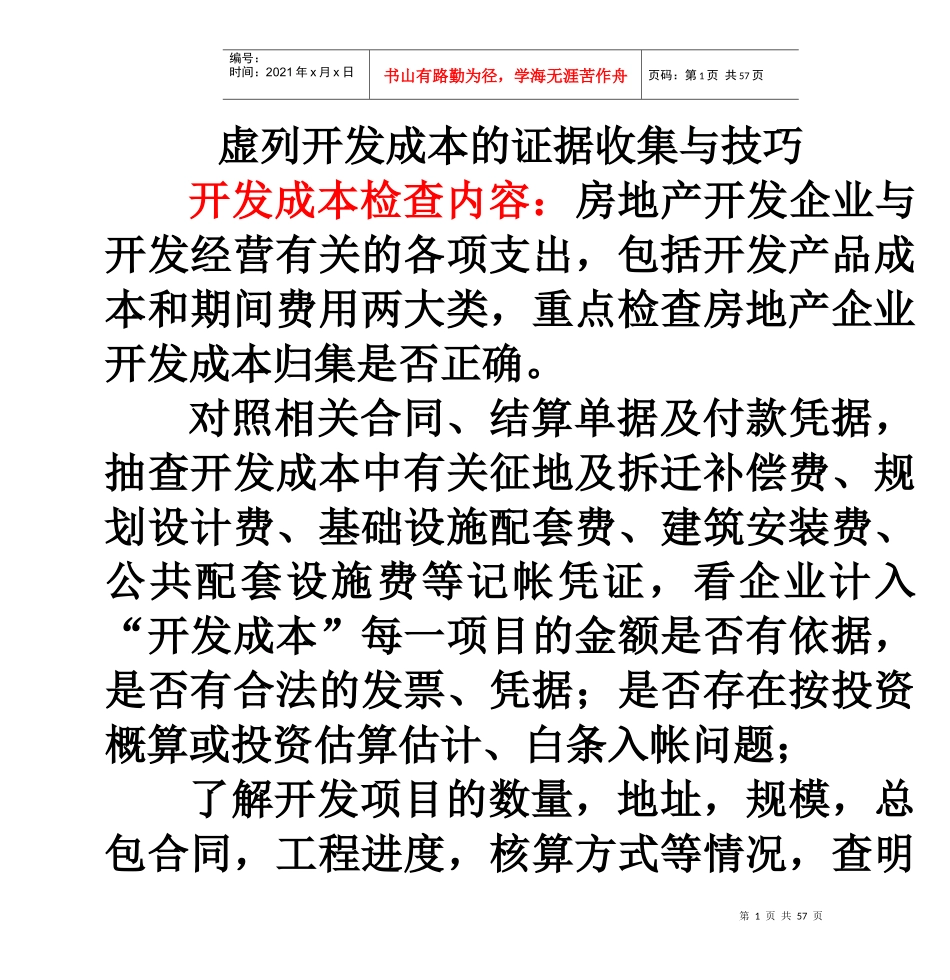

第1页共57页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共57页虚列开发成本的证据收集与技巧开发成本检查内容:房地产开发企业与开发经营有关的各项支出,包括开发产品成本和期间费用两大类,重点检查房地产企业开发成本归集是否正确

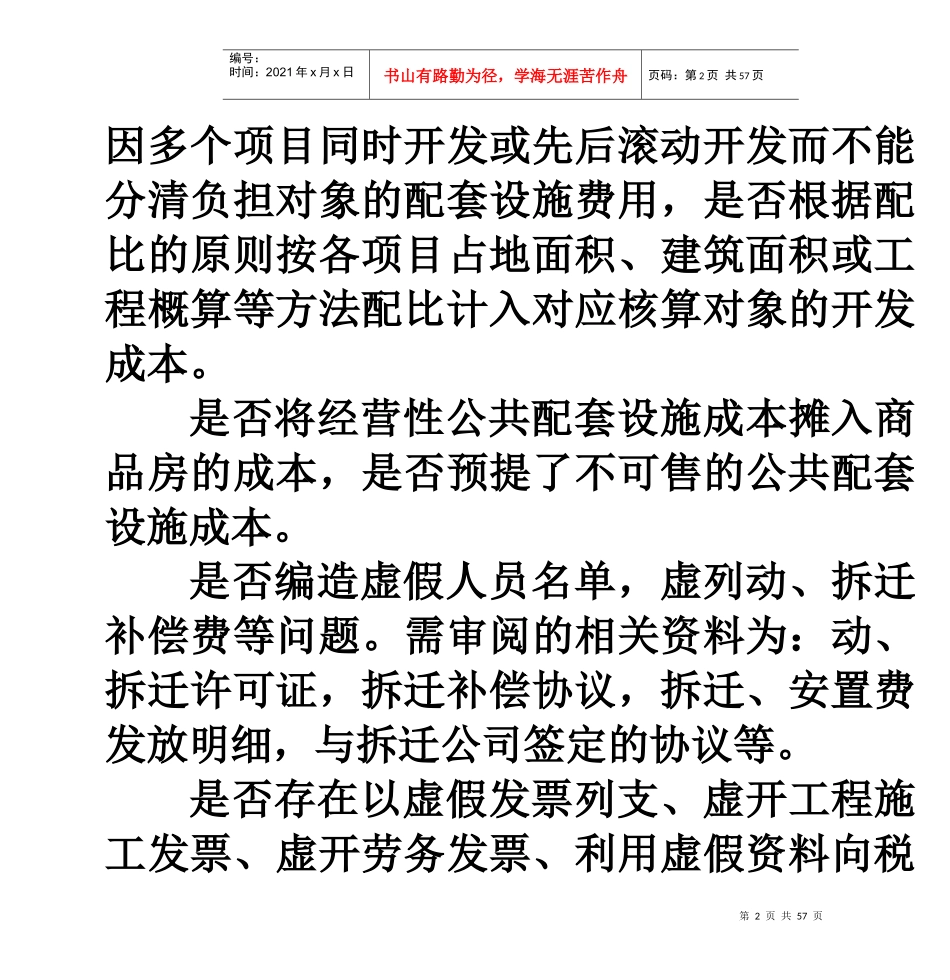

对照相关合同、结算单据及付款凭据,抽查开发成本中有关征地及拆迁补偿费、规划设计费、基础设施配套费、建筑安装费、公共配套设施费等记帐凭证,看企业计入“开发成本”每一项目的金额是否有依据,是否有合法的发票、凭据;是否存在按投资概算或投资估算估计、白条入帐问题;了解开发项目的数量,地址,规模,总包合同,工程进度,核算方式等情况,查明第2页共57页第1页共57页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共57页因多个项目同时开发或先后滚动开发而不能分清负担对象的配套设施费用,是否根据配比的原则按各项目占地面积、建筑面积或工程概算等方法配比计入对应核算对象的开发成本
是否将经营性公共配套设施成本摊入商品房的成本,是否预提了不可售的公共配套设施成本
是否编造虚假人员名单,虚列动、拆迁补偿费等问题
需审阅的相关资料为:动、拆迁许可证,拆迁补偿协议,拆迁、安置费发放明细,与拆迁公司签定的协议等
是否存在以虚假发票列支、虚开工程施工发票、虚开劳务发票、利用虚假资料向税第3页共57页第2页共57页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第3页共57页务机关申请代开发票,列支虚假成本等问题
另外,还要检查房地产开发企业的借款费用
其为开发房地产所发生的借款费用,在房地产完工之前,计入开发成本;房地产完工之后,计入财务费用
对于同时开发多个项目的房地产开发企业,应明确核算每个项目的借款费用
如果核算不清,应按不同开发项目的开发面积、投资比重或其他合理的方法对借款费用进行分配,以确定应计入开发成
