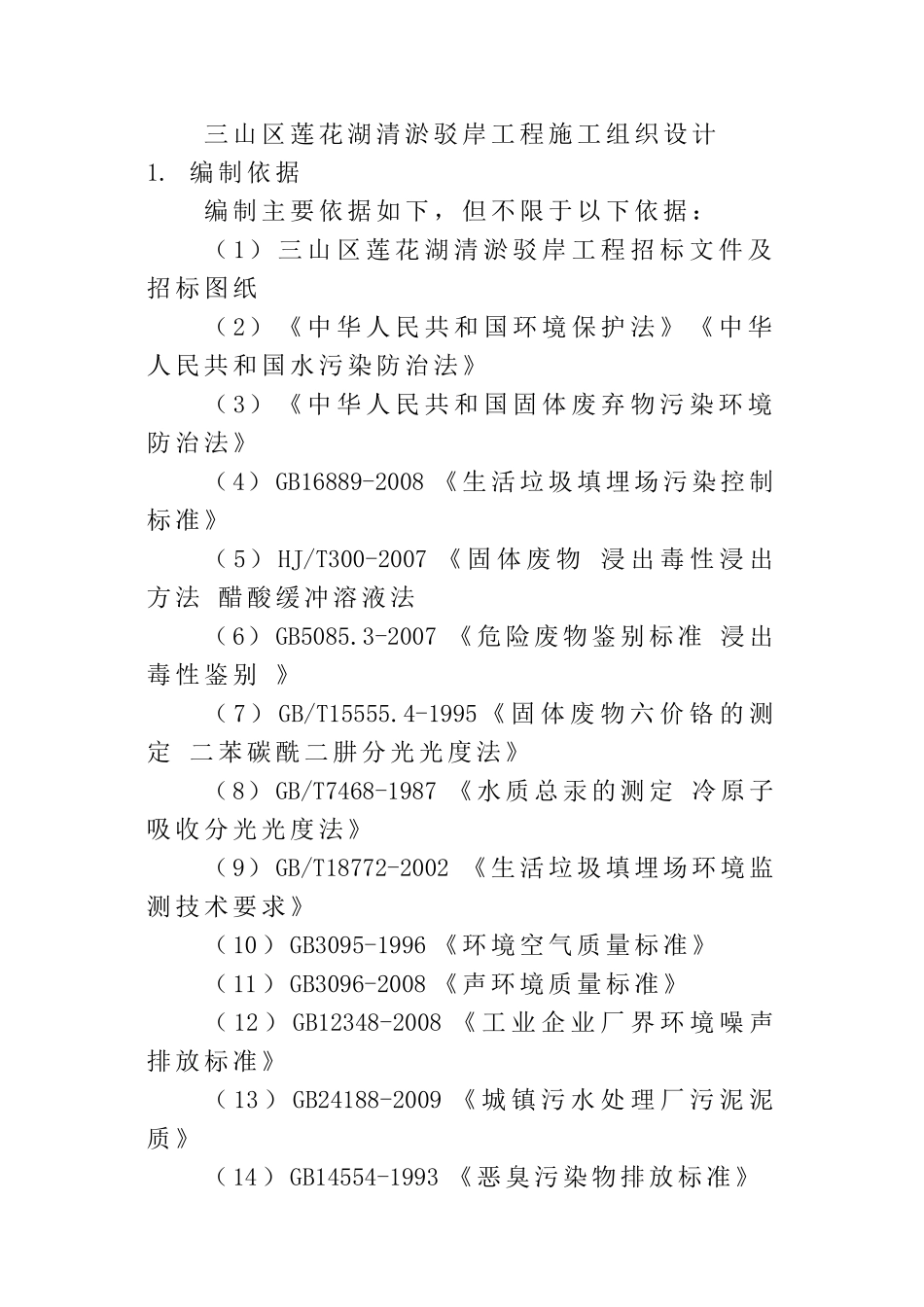

三山区莲花湖清淤驳岸工程施工组织设计1
编制依据编制主要依据如下,但不限于以下依据:(1)三山区莲花湖清淤驳岸工程招标文件及招标图纸(2)《中华人民共和国环境保护法》《中华人民共和国水污染防治法》(3)《中华人民共和国固体废弃物污染环境防治法》(4)GB16889-2008《生活垃圾填埋场污染控制标准》(5)HJ/T300-2007《固体废物浸出毒性浸出方法醋酸缓冲溶液法(6)GB5085
3-2007《危险废物鉴别标准浸出毒性鉴别》(7)GB/T15555
4-1995《固体废物六价铬的测定二苯碳酰二肼分光光度法》(8)GB/T7468-1987《水质总汞的测定冷原子吸收分光光度法》(9)GB/T18772-2002《生活垃圾填埋场环境监测技术要求》(10)GB3095-1996《环境空气质量标准》(11)GB3096-2008《声环境质量标准》(12)GB12348-2008《工业企业厂界环境噪声排放标准》(13)GB24188-2009《城镇污水处理厂污泥泥质》(14)GB14554-1993《恶臭污染物排放标准》(15)我方质量管理体系文件相关要求2

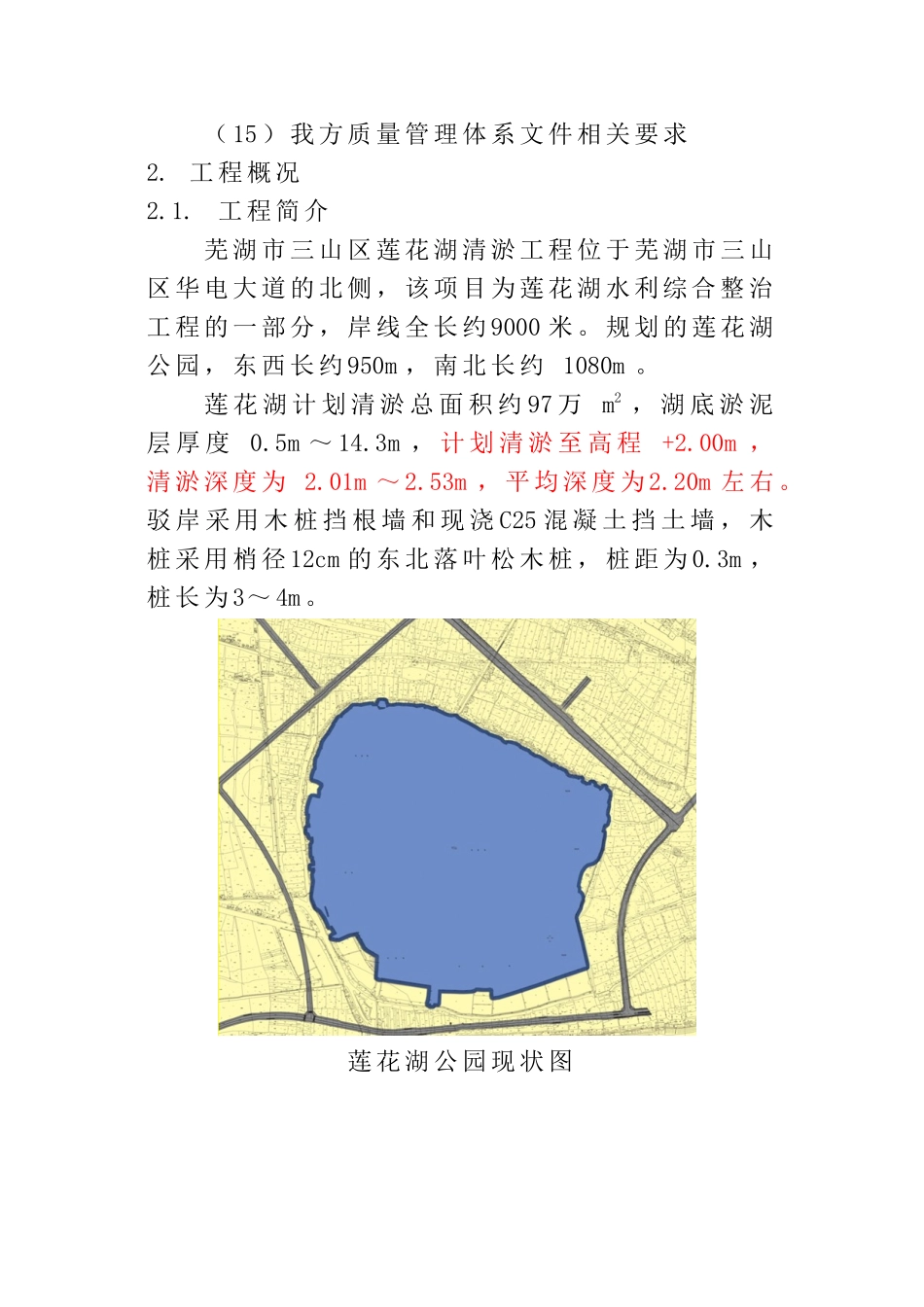

工程简介芜湖市三山区莲花湖清淤工程位于芜湖市三山区华电大道的北侧,该项目为莲花湖水利综合整治工程的一部分,岸线全长约9000米
规划的莲花湖公园,东西长约950m,南北长约1080m
莲花湖计划清淤总面积约97万m2,湖底淤泥层厚度0
3m,计划清淤至高程+2
00m,清淤深度为2
53m,平均深度为2
驳岸采用木桩挡根墙和现浇C25混凝土挡土墙,木桩采用梢径12cm的东北落叶松木桩,桩距为0
3m,桩长为3~4m

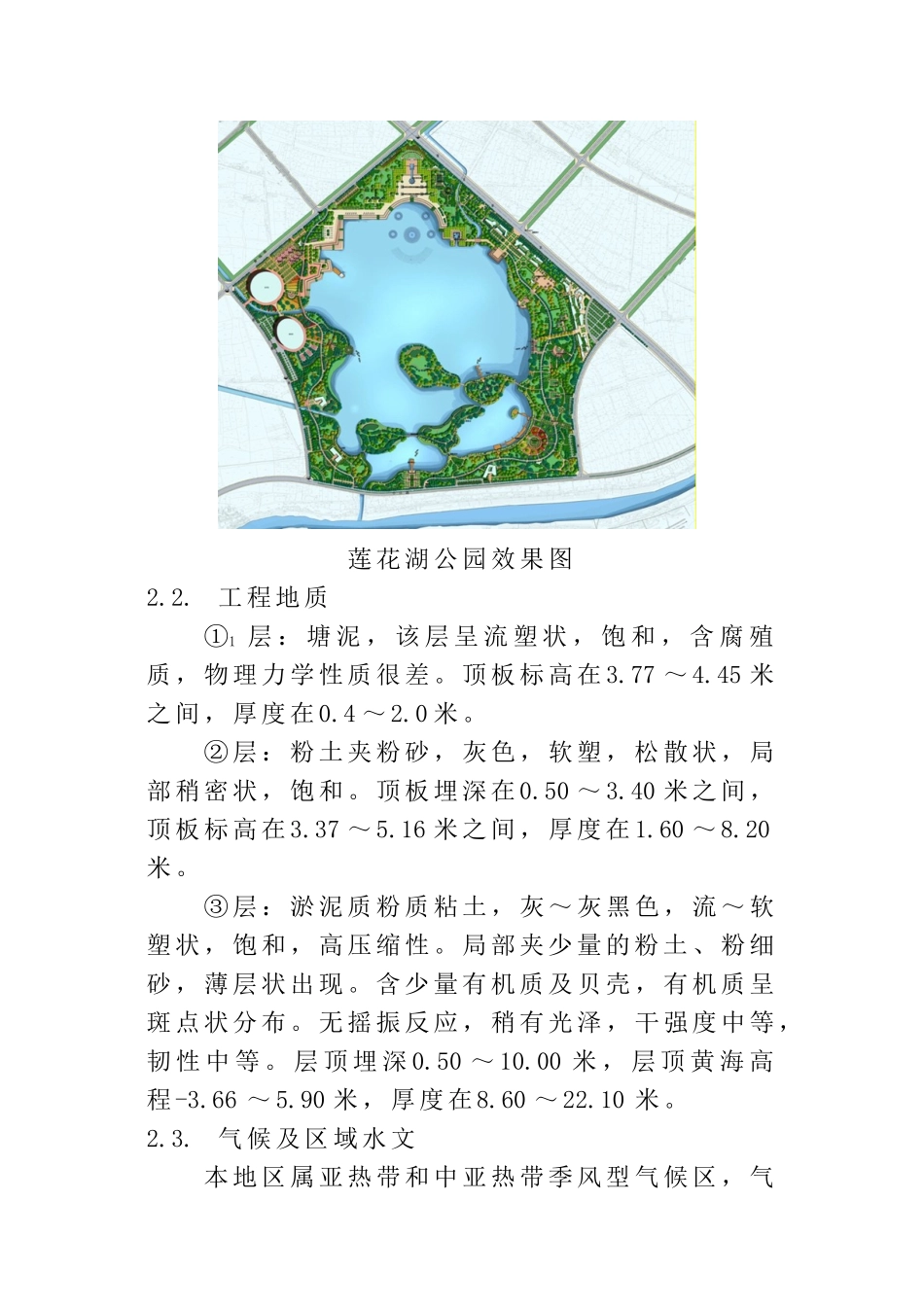

莲花湖公园现状图莲花湖公园效果图2
工程地质①1层:塘泥,该层呈流塑状,饱和,含腐殖质,物理力学性质很差
顶板标高在3
45米之间,厚度在0
