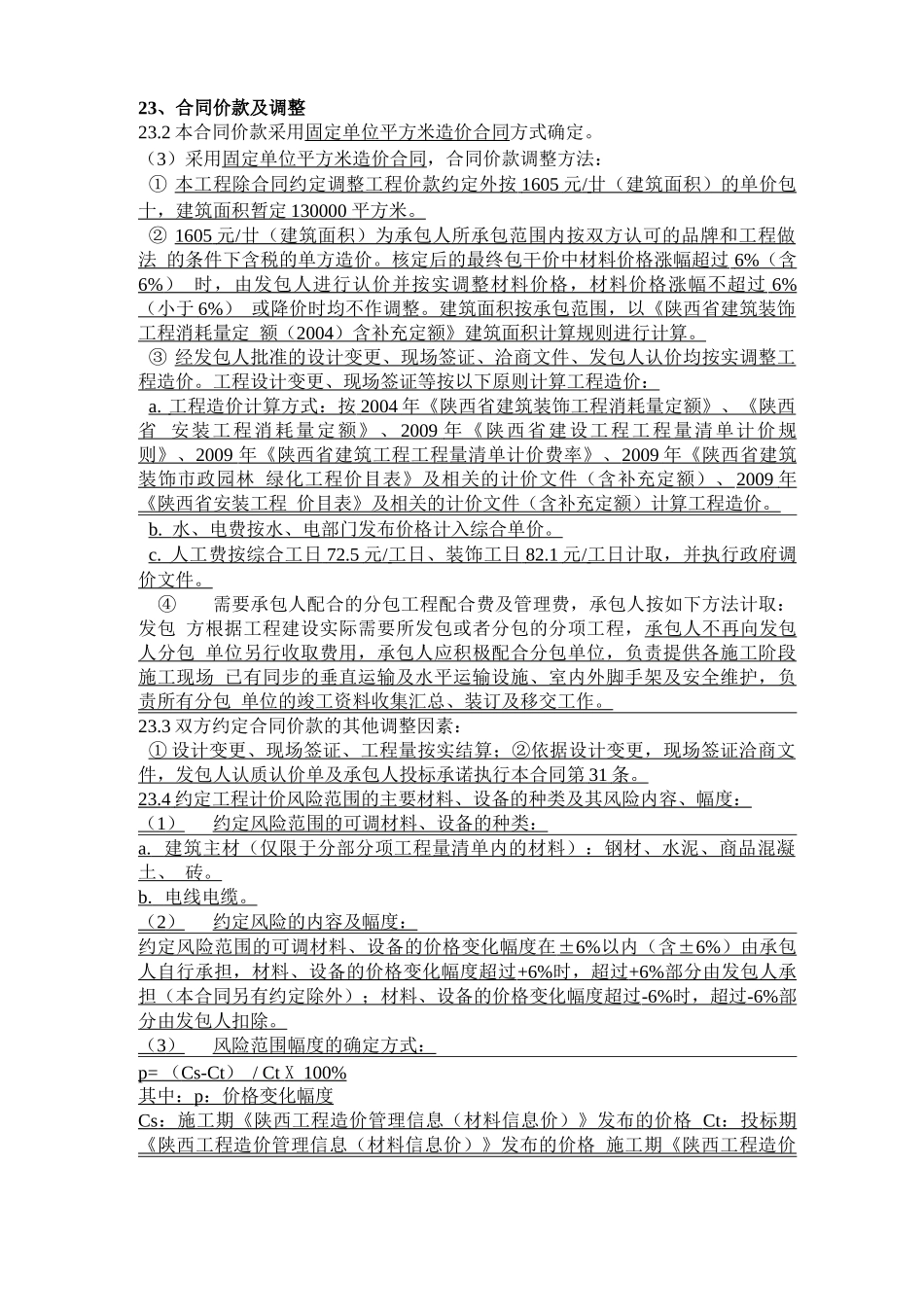

23、合同价款及调整23
2本合同价款采用固定单位平方米造价合同方式确定
(3)采用固定单位平方米造价合同,合同价款调整方法:①本工程除合同约定调整工程价款约定外按1605元/廿(建筑面积)的单价包十,建筑面积暂定130000平方米
②1605元/廿(建筑面积)为承包人所承包范围内按双方认可的品牌和工程做法的条件下含税的单方造价

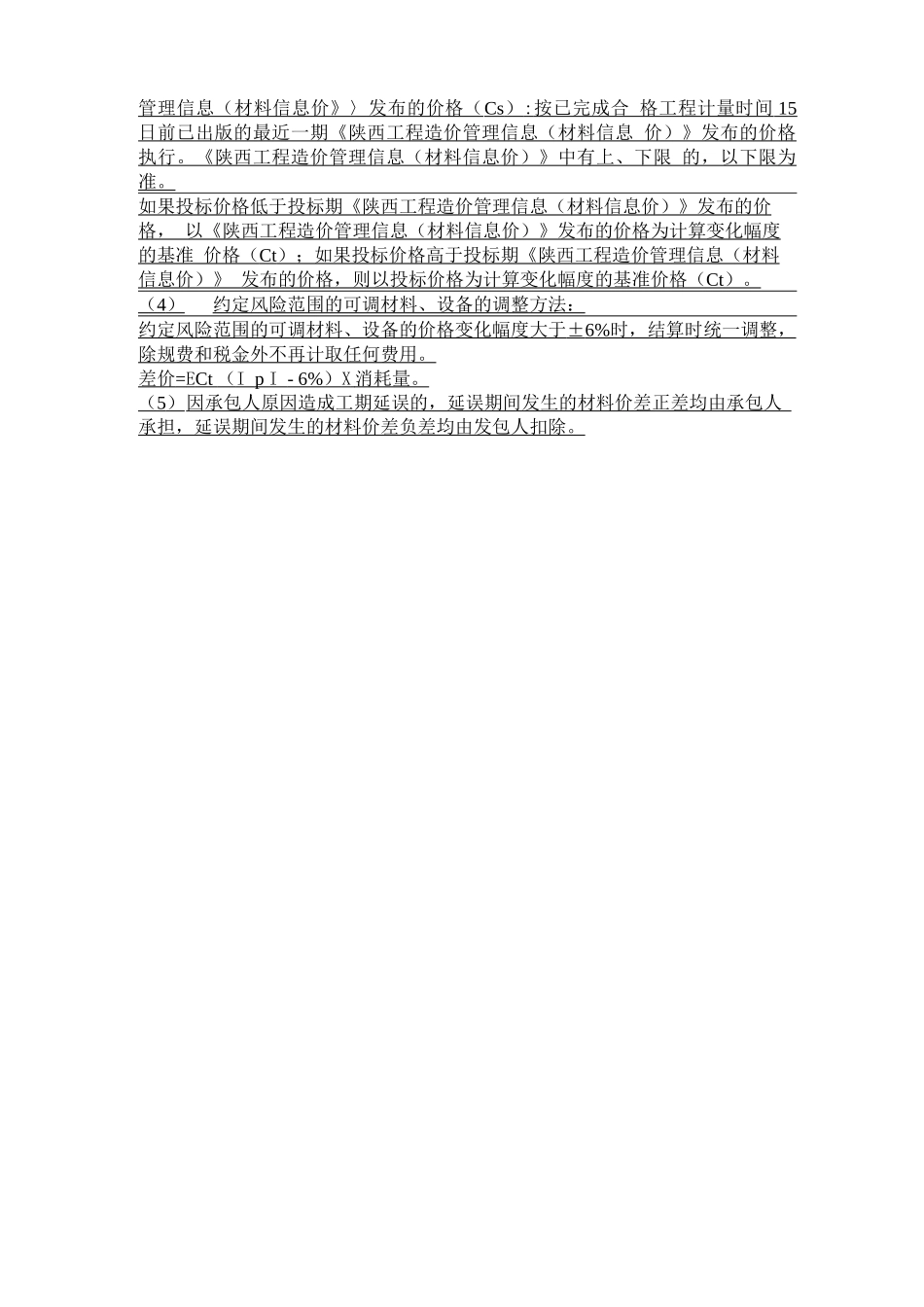

核定后的最终包干价中材料价格涨幅超过6%(含6%)时,由发包人进行认价并按实调整材料价格,材料价格涨幅不超过6%(小于6%)或降价时均不作调整
建筑面积按承包范围,以《陕西省建筑装饰工程消耗量定额(2004)含补充定额》建筑面积计算规则进行计算
③经发包人批准的设计变更、现场签证、洽商文件、发包人认价均按实调整工程造价
工程设计变更、现场签证等按以下原则计算工程造价:a
工程造价计算方式:按2004年《陕西省建筑装饰工程消耗量定额》、《陕西省安装工程消耗量定额》、2009年《陕西省建设工程工程量清单计价规则》、2009年《陕西省建筑工程工程量清单计价费率》、2009年《陕西省建筑装饰市政园林绿化工程价目表》及相关的计价文件(含补充定额)、2009年《陕西省安装工程价目表》及相关的计价文件(含补充定额)计算工程造价
水、电费按水、电部门发布价格计入综合单价
人工费按综合工日72
5元/工日、装饰工日82
1元/工日计取,并执行政府调价文件
④需要承包人配合的分包工程配合费及管理费,承包人按如下方法计取:发包方根据工程建设实际需要所发包或者分包的分项工程,承包人不再向发包人分包单位另行收取费用,承包人应积极配合分包单位,负责提供各施工阶段施工现场已有同步的垂直运输及水平运输设施、室内外脚手架及安全维护,负责所有分包单位的竣工资料收集汇总、装订及移交工作
3双方约定合同价款的其他调整因素:①设计变更、现场签证、工程量按实结算;②依据设计变更
