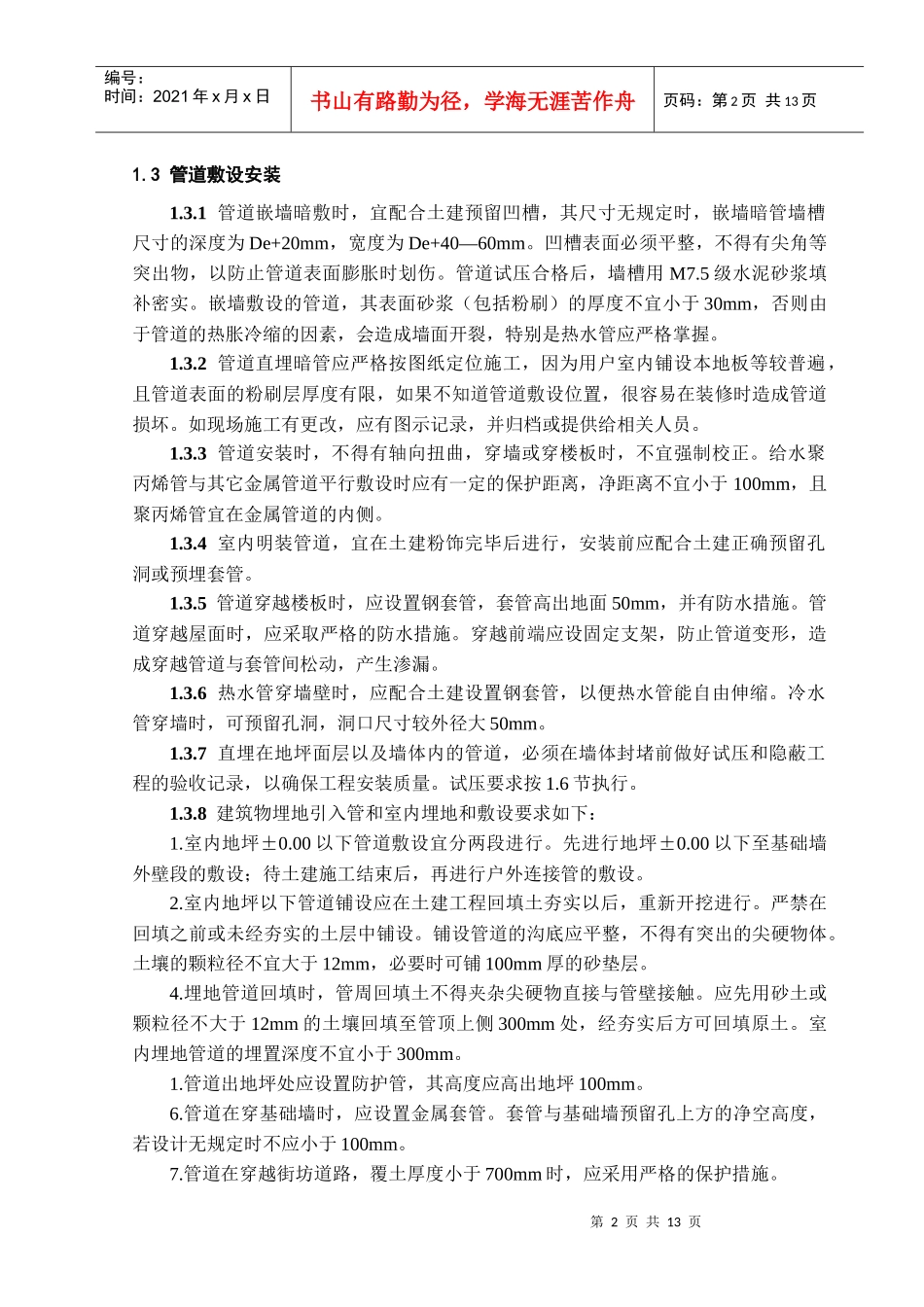

第0页共13页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第0页共13页淮安恒信水务科技有限公司企业标准QBQB01-10______________________________________________________PP-R管道工程施工及验收规范Codeforconstructionandacceptanceofpentatrico-peptide-repeats2010-06-21发布2010-07-01实施______________________________________________________恒信公司技术部淮安恒信水务科技有限公司发布第1页共13页第0页共13页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共13页淮安恒信水务科技公司PP-R管道工程施工及验收规范特别提示:1
管道连接严禁出现内堵
管道施工时走向要合理,做到横平竖直
水泵或机组与管道的变径接头需要直接安装在设备上,中间不能有管道
泵进口管道直径不得小于出口
细管焊接时,更应精力集中、细心施工、确保质量
所有泵或机组等设备与水管连接处均安装PPR活接,便于设备脱离系统
在有测温点的管道上,需要确保测量用支管长度正确,保证肓管可用
水泵进口管道需要放大一号
1一般规定1
1管道在安装施工前,应具备下列条件:1
施工图纸及其它技术文件齐全,且已进行图纸技术交底,满足施工要求
施工方案、施工技术、材料机具供应等能保证正常施工
施工人员应经过建筑给水聚丙烯管道安装的技术培训
2提供的管材和管件应符合设计规定,并附有产品说明书和质量合格证书
3不得使用有损坏迹象的材料
如发现管道质量有异常,应在使用前进行技术鉴定和复检
4直埋或嵌墙或直埋建筑面层的暗管,对安装过程中暂
