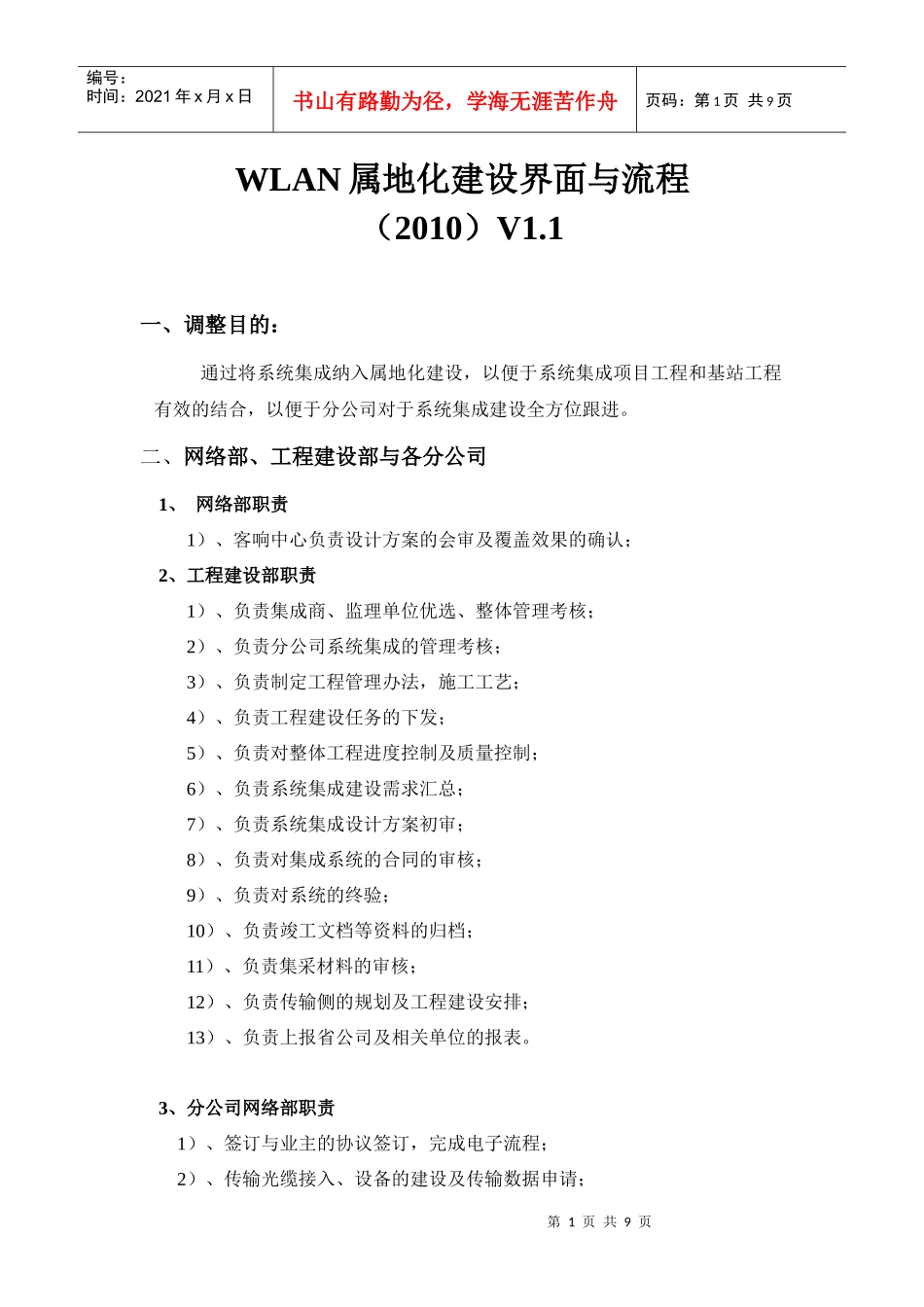

第1页共9页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共9页WLAN属地化建设界面与流程(2010)V1.1一、调整目的:通过将系统集成纳入属地化建设,以便于系统集成项目工程和基站工程有效的结合,以便于分公司对于系统集成建设全方位跟进。二、网络部、工程建设部与各分公司1、网络部职责1)、客响中心负责设计方案的会审及覆盖效果的确认;2、工程建设部职责1)、负责集成商、监理单位优选、整体管理考核;2)、负责分公司系统集成的管理考核;3)、负责制定工程管理办法,施工工艺;4)、负责工程建设任务的下发;5)、负责对整体工程进度控制及质量控制;6)、负责系统集成建设需求汇总;7)、负责系统集成设计方案初审;8)、负责对集成系统的合同的审核;9)、负责对系统的终验;10)、负责竣工文档等资料的归档;11)、负责集采材料的审核;12)、负责传输侧的规划及工程建设安排;13)、负责上报省公司及相关单位的报表。3、分公司网络部职责1)、签订与业主的协议签订,完成电子流程;2)、传输光缆接入、设备的建设及传输数据申请;第2页共9页第1页共9页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共9页3)、对集成商、监理的日常管理、考核;4)、负责对施工进度、质量规范的控制落实;5)、负责系统的开通、移交及初验;6)、负责站点提交测试及整改;7)、负责实物移交及资产的管理。8)、负责对集成系统的合同发起签订;9)、负责系统集成设计方案的提交;10)、负责竣工文档的整理及送审;11)、负责集采材料的请购及管理;第3页共9页第2页共9页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第3页共9页三、针对WLAN改造站点(原2G或是TD已经开通的站点)管理流程责任部门配合部门流程描述输出文件时间约定工程部接口人分公司网络部系统集成室分公司网络部根据市场建设需求向工程部系统集成室提出WLAN建设需求申请《WLAN热点建设需求申请表》根据需求系统集成室数据业务部政企客户部工程部系统集成室将分公司的WLAN建设需求申请统一通过OA提交至数据业务部或政企客户部进行确定《WLAN热点建设需求申请表》两个工作日内系统集成室分公司网络部工程部系统集成室将数据业务部或是政企客户部的审核意见通过OA回复给分公司网络部《WLAN热点建设需求申请表》两个工作日内分公司网络部系统集成室网络部网优中心分公司安排集成商进行站点方案设计,进行方案的初审,并通过IMEP系统进行方案审批流程。分公司将设计方案放置S4固定目录下(因设计方案电子档文本较大),设计批复通过IMEP系统工单形式提交系统集成室审核,审核期限为5个工作日(包含系统集成室审核通过以后提交客响中心进行终审,客响中心审核期限为3个工作日)。对于大型商场、大型商务楼(25层以上)、党政机关、校园网区域、高档酒店(四星级标准以上)需在设计方案及IMEP工单中做着重说明,分公司根据需求提出方案会审需求,由工程部系统集成室牵头组织会审。按《WLAN设计方案模板》流转参考教程实时分公司网络部系统集成室对于工程总造价超50万的站点,分公司网络部需通过OA邮件向系统集成室提出招标申请,并说明工程总造价及集成价。OA邮件实时蔡九洲系统集成室网络部财务部综合办采购中心分公司纪检系统集成室按照招标流程进行招标请示、标书发放、现场招标组织、招标结果请示等工作,确认中标集成商《招标结果请示》实时分公司集成商设计方案审批通过后一个月内(招标站点招按《WLAN热点建设实时分公司WLAN热点建设需求申请WLAN热点建设需求审核审核意见回复至分公司方案设计、审核提出招标申请组织招投标造价超50万造价未超50万合同流转审批第4页共9页第3页共9页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第4页共9页网络部标通过后),分公司按照方案预算与集成商进行集成合同签订工作,并按合同审批流程进行审批。合同模板》分公司网络部综合室合同流转完成后5个工作日内,分公司将合同内容录入MIS系统。从MIS系统导出数据月报分公司网络部系统集成室设计方案审批通过后,分公司通过供应链系统将集采材料物料申请...
