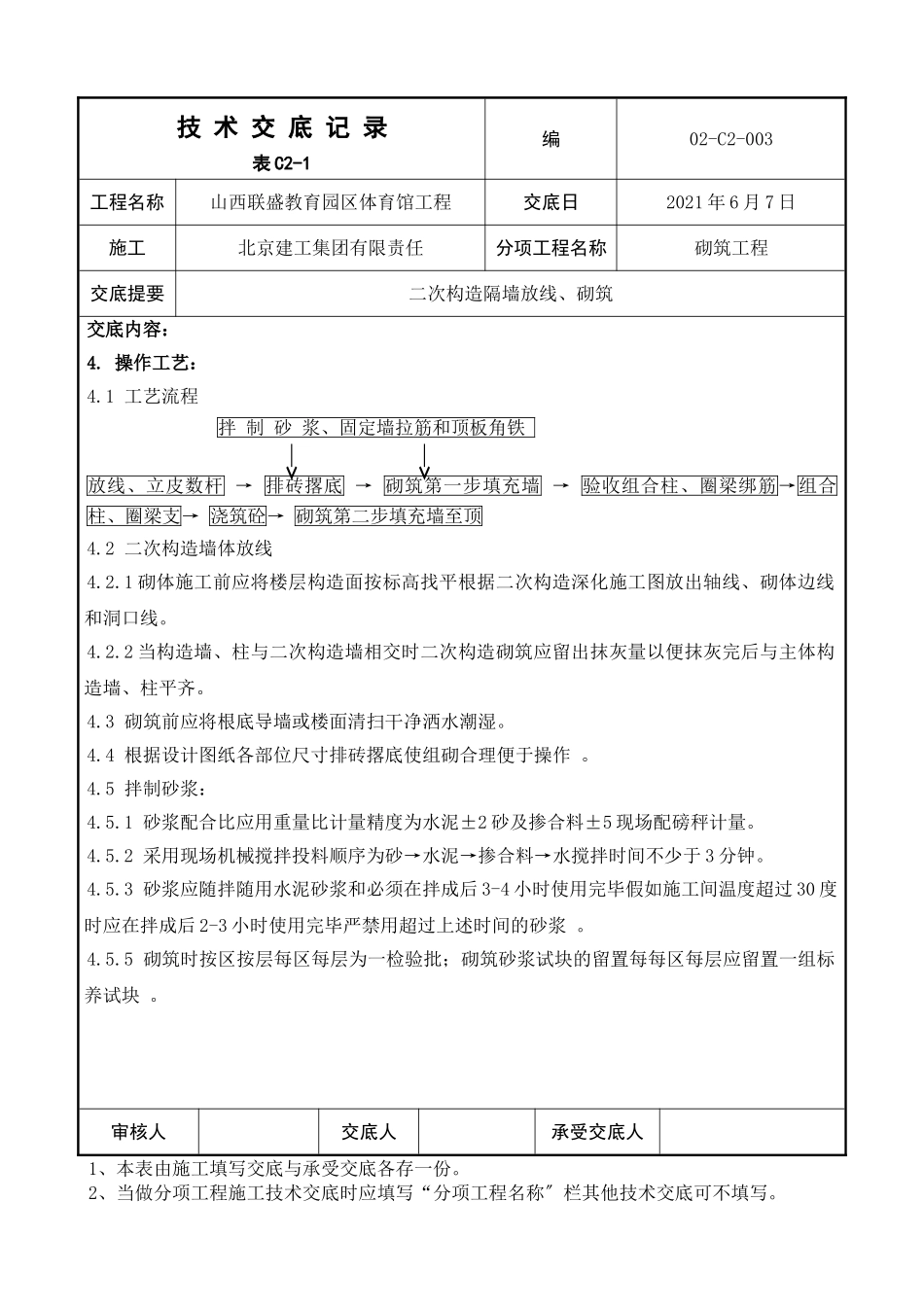

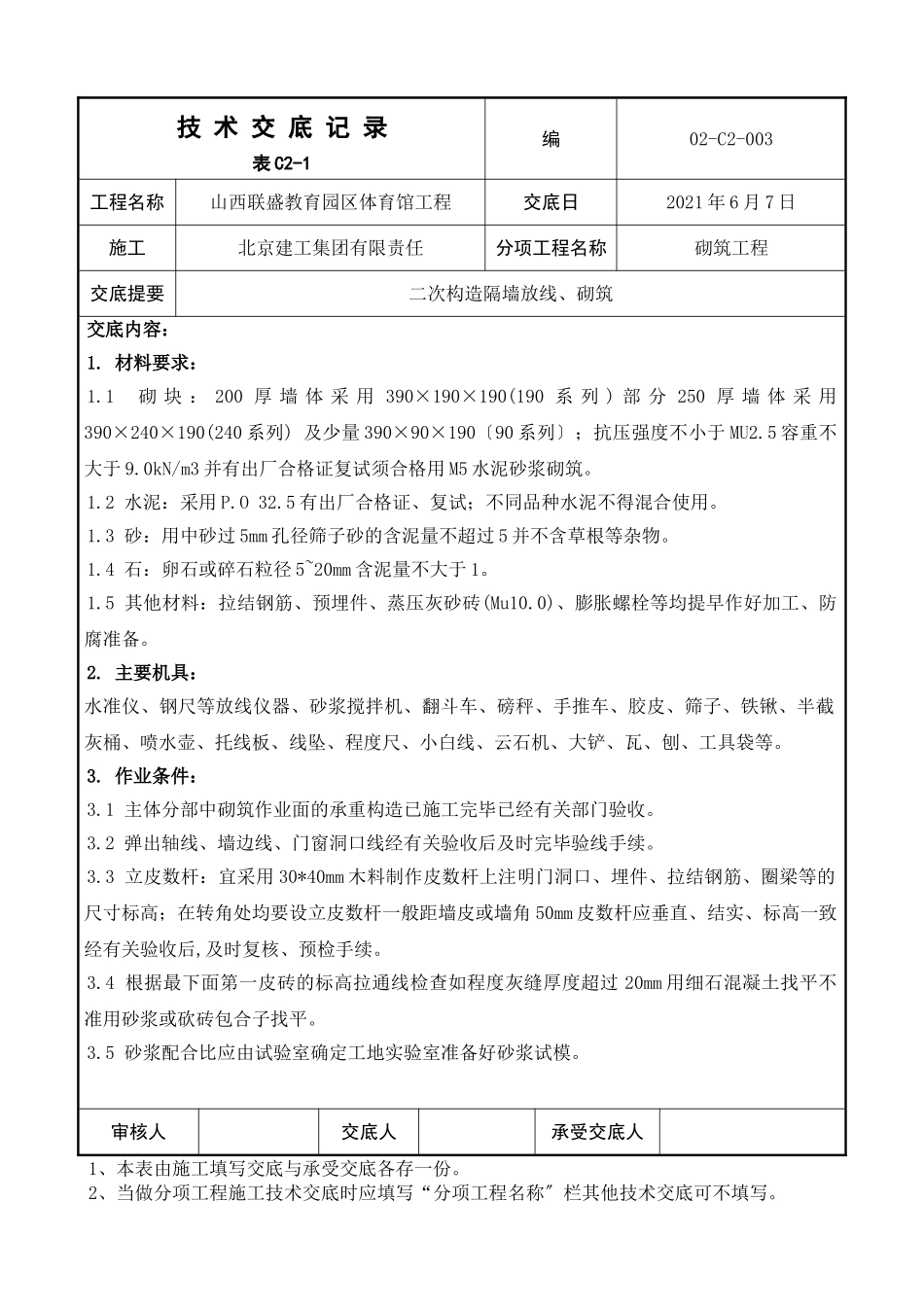

技术交底记录表C2-1编02-C2-003工程名称山西联盛教育园区体育馆工程交底日2021年6月7日施工北京建工集团有限责任分项工程名称砌筑工程交底提要二次构造隔墙放线、砌筑交底内容:1
材料要求:1
1砌块:200厚墙体采用390×190×190(190系列)部分250厚墙体采用390×240×190(240系列)及少量390×90×190〔90系列〕;抗压强度不小于MU2
5容重不大于9
0kN/m3并有出厂合格证复试须合格用M5水泥砂浆砌筑
2水泥:采用P
5有出厂合格证、复试;不同品种水泥不得混合使用
3砂:用中砂过5mm孔径筛子砂的含泥量不超过5并不含草根等杂物
4石:卵石或碎石粒径5~20mm含泥量不大于1
5其他材料:拉结钢筋、预埋件、蒸压灰砂砖(Mu10
0)、膨胀螺栓等均提早作好加工、防腐准备
主要机具:水准仪、钢尺等放线仪器、砂浆搅拌机、翻斗车、磅秤、手推车、胶皮、筛子、铁锹、半截灰桶、喷水壶、托线板、线坠、程度尺、小白线、云石机、大铲、瓦、刨、工具袋等
作业条件:3
1主体分部中砌筑作业面的承重构造已施工完毕已经有关部门验收
2弹出轴线、墙边线、门窗洞口线经有关验收后及时完毕验线手续
3立皮数杆:宜采用30*40mm木料制作皮数杆上注明门洞口、埋件、拉结钢筋、圈梁等的尺寸标高;在转角处均要设立皮数杆一般距墙皮或墙角50mm皮数杆应垂直、结实、标高一致经有关验收后,及时复核、预检手续
4根据最下面第一皮砖的标高拉通线检查如程度灰缝厚度超过20mm用细石混凝土找平不准用砂浆或砍砖包合子找平
5砂浆配合比应由试验室确定工地实验室准备好砂浆试模
审核人交底人承受交底人1、本表由施工填写交底与承受交底各存一份
2、当做分项工程施工技术交底时应填写“分项工程名称〞栏其他技术交底可不填写
技术交底记录表C2-1编02-
