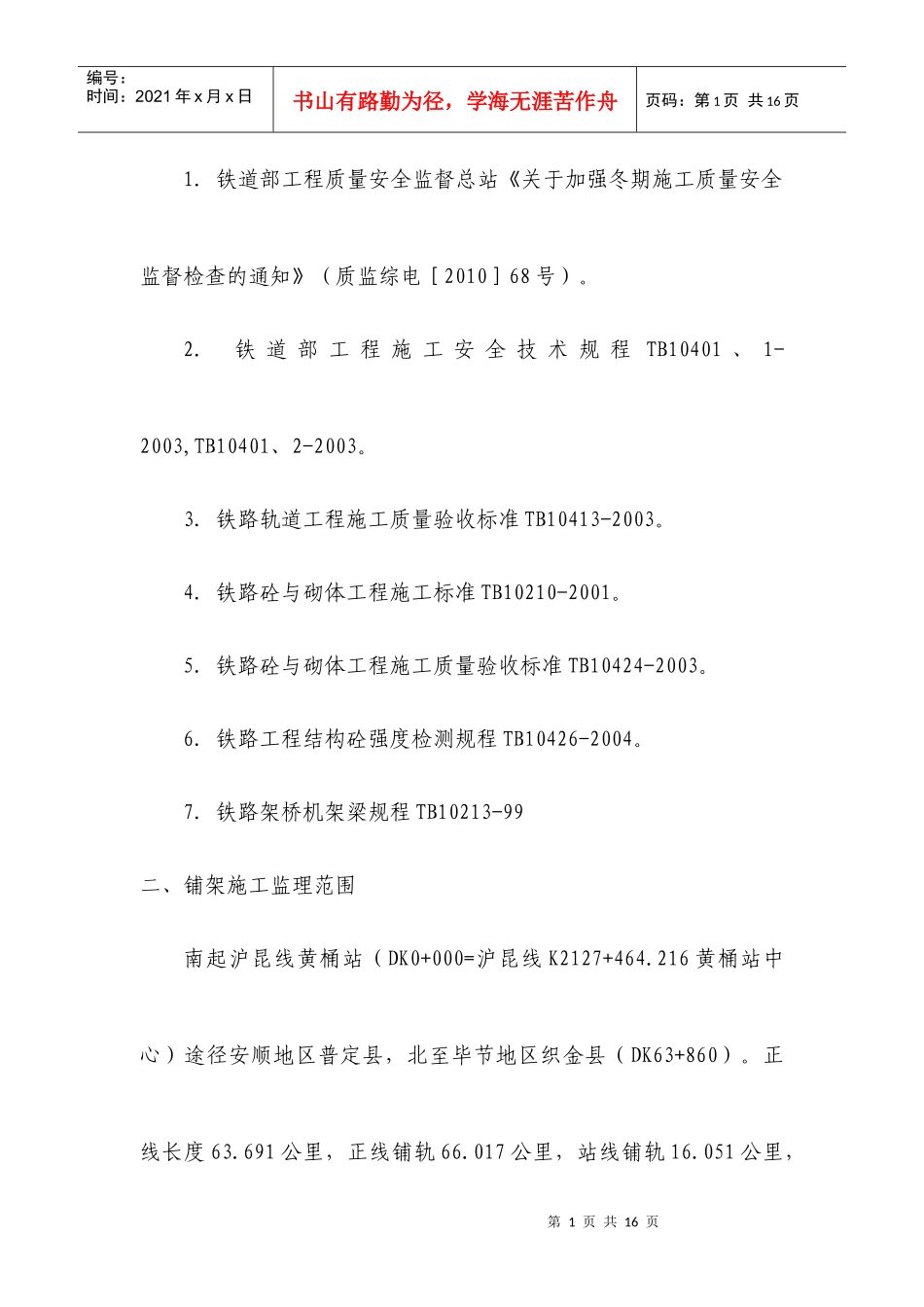

新建铁路黄桶至织金线铺轨架梁工程冬期施工监理细则编制:审核:批准:成都大西南铁路监理有限公司黄织铁路监理站2010年11月一、编制依据第1页共16页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共16页1
铁道部工程质量安全监督总站《关于加强冬期施工质量安全监督检查的通知》(质监综电[2010]68号)
铁道部工程施工安全技术规程TB10401、1-2003,TB10401、2-2003
铁路轨道工程施工质量验收标准TB10413-2003
铁路砼与砌体工程施工标准TB10210-2001
铁路砼与砌体工程施工质量验收标准TB10424-2003
铁路工程结构砼强度检测规程TB10426-2004

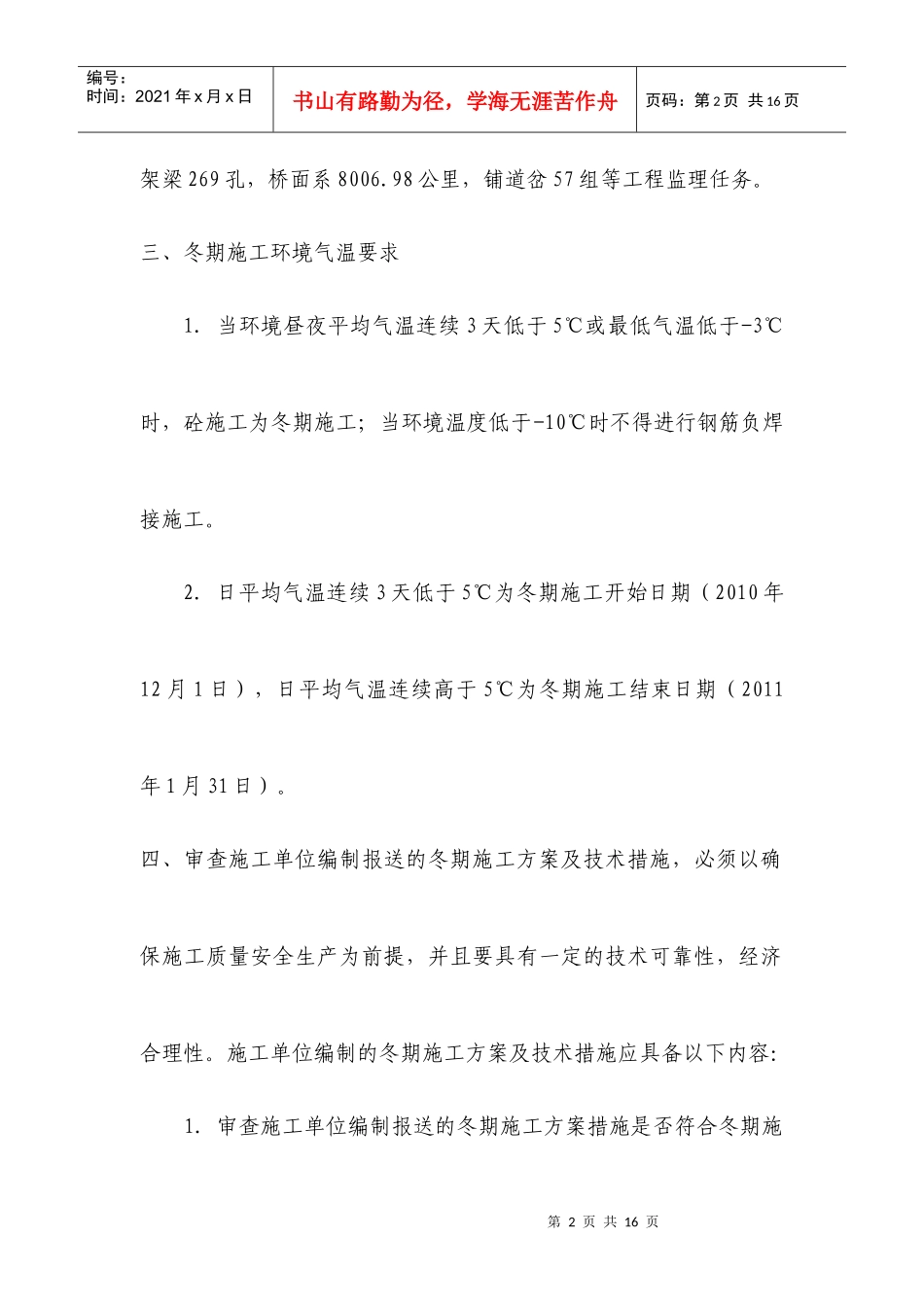

铁路架桥机架梁规程TB10213-99二、铺架施工监理范围南起沪昆线黄桶站(DK0+000=沪昆线K2127+464
216黄桶站中心)途径安顺地区普定县,北至毕节地区织金县(DK63+860)
正线长度63
691公里,正线铺轨66
017公里,站线铺轨16
051公里,第2页共16页第1页共16页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共16页架梁269孔,桥面系8006
98公里,铺道岔57组等工程监理任务
三、冬期施工环境气温要求1
当环境昼夜平均气温连续3天低于5℃或最低气温低于-3℃时,砼施工为冬期施工;当环境温度低于-10℃时不得进行钢筋负焊接施工
日平均气温连续3天低于5℃为冬期施工开始日期(2010年12月1日),日平均气温连续高于5℃为冬期施工结束日期(2011年1月31日)
四、审查施工单位编制报送的冬期施工方案及技术措施,必须以确保施工质量安全生产为前提,并且要具有一定的技术可靠性,经济合理性
施工单位编制的冬期施工方案及技术措施应具备以下内容:1
审查施工单位编制报送的
