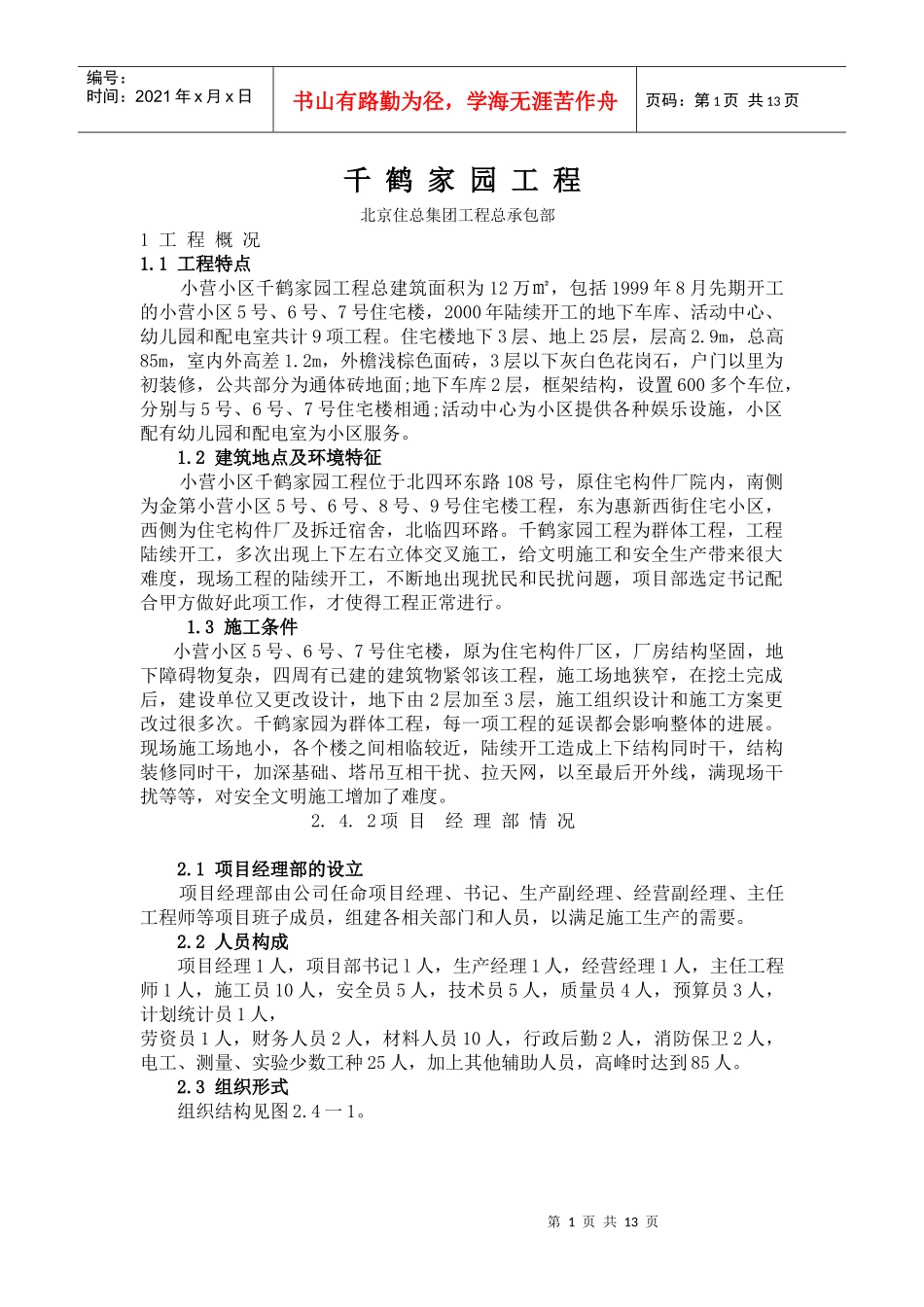

第1页共13页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共13页千鹤家园工程北京住总集团工程总承包部1工程概况1
1工程特点小营小区千鹤家园工程总建筑面积为12万㎡,包括1999年8月先期开工的小营小区5号、6号、7号住宅楼,2000年陆续开工的地下车库、活动中心、幼儿园和配电室共计9项工程
住宅楼地下3层、地上25层,层高2
9m,总高85m,室内外高差1
2m,外檐浅棕色面砖,3层以下灰白色花岗石,户门以里为初装修,公共部分为通体砖地面;地下车库2层,框架结构,设置600多个车位,分别与5号、6号、7号住宅楼相通;活动中心为小区提供各种娱乐设施,小区配有幼儿园和配电室为小区服务
2建筑地点及环境特征小营小区千鹤家园工程位于北四环东路108号,原住宅构件厂院内,南侧为金第小营小区5号、6号、8号、9号住宅楼工程,东为惠新西街住宅小区,西侧为住宅构件厂及拆迁宿舍,北临四环路
千鹤家园工程为群体工程,工程陆续开工,多次出现上下左右立体交叉施工,给文明施工和安全生产带来很大难度,现场工程的陆续开工,不断地出现扰民和民扰问题,项目部选定书记配合甲方做好此项工作,才使得工程正常进行
3施工条件小营小区5号、6号、7号住宅楼,原为住宅构件厂区,厂房结构坚固,地下障碍物复杂,四周有已建的建筑物紧邻该工程,施工场地狭窄,在挖土完成后,建设单位又更改设计,地下由2层加至3层,施工组织设计和施工方案更改过很多次
千鹤家园为群体工程,每一项工程的延误都会影响整体的进展
现场施工场地小,各个楼之间相临较近,陆续开工造成上下结构同时干,结构装修同时干,加深基础、塔吊互相干扰、拉天网,以至最后开外线,满现场干扰等等,对安全文明施工增加了难度

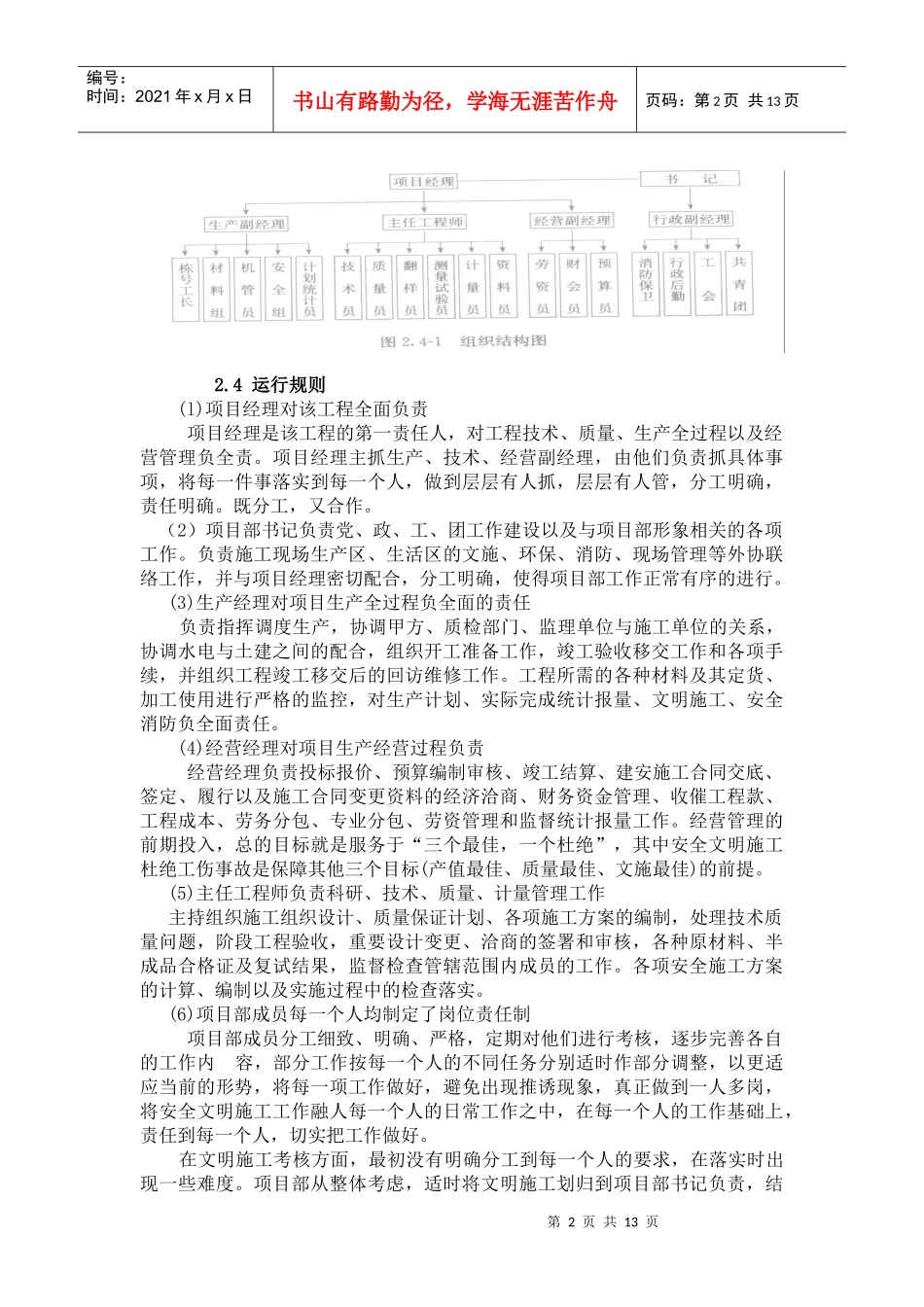

2项目经理部情况2
1项目经理部的设立项目经理部由公司任命项目经理、书记、生产副经理、经营副经理、主任工程师等项目
