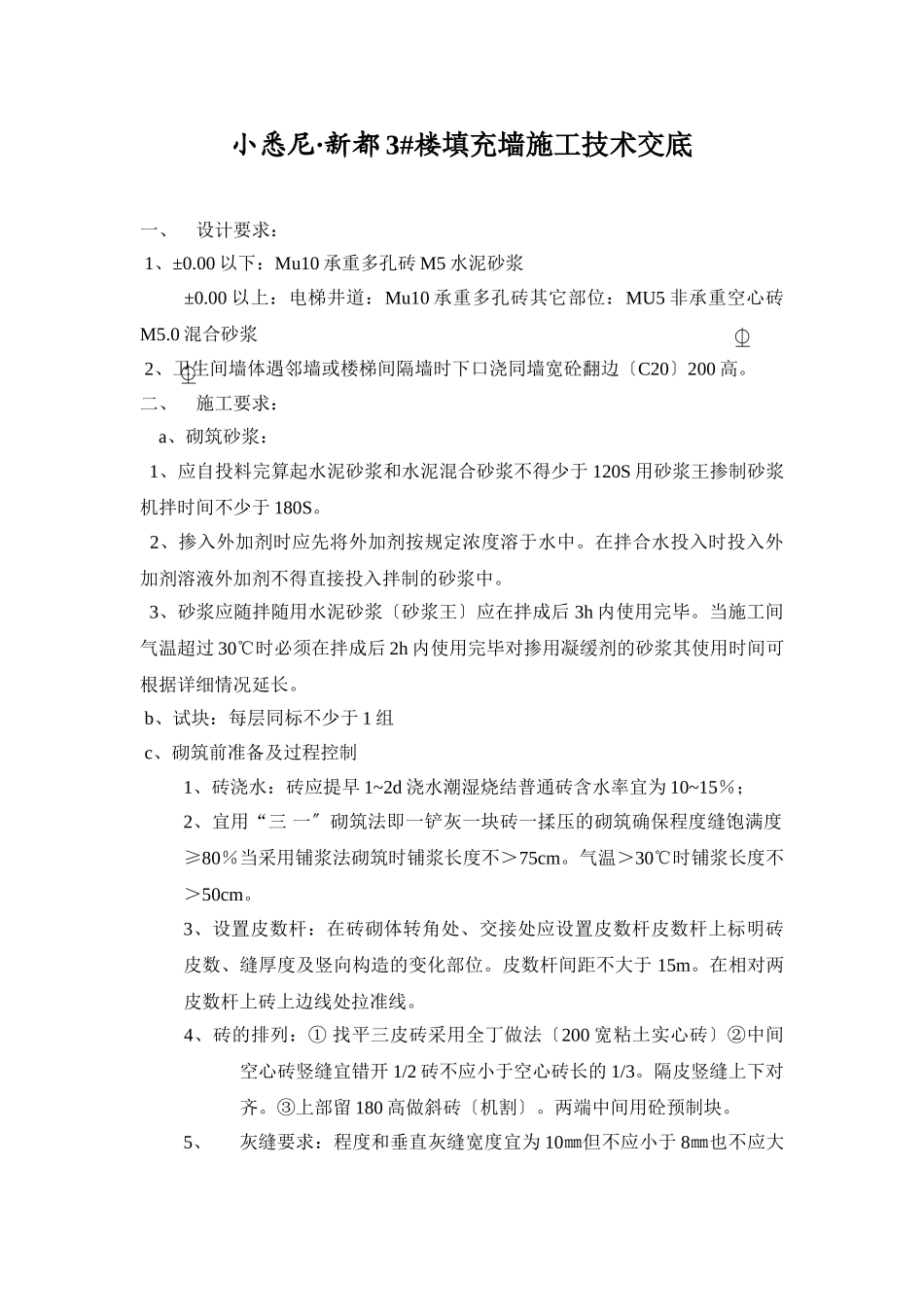

小悉尼·新都3#楼填充墙施工技术交底一、设计要求:1、±0
00以下:Mu10承重多孔砖M5水泥砂浆±0
00以上:电梯井道:Mu10承重多孔砖其它部位:MU5非承重空心砖M5
0混合砂浆2、卫生间墙体遇邻墙或楼梯间隔墙时下口浇同墙宽砼翻边〔C20〕200高
二、施工要求:a、砌筑砂浆:1、应自投料完算起水泥砂浆和水泥混合砂浆不得少于120S用砂浆王掺制砂浆机拌时间不少于180S
2、掺入外加剂时应先将外加剂按规定浓度溶于水中
在拌合水投入时投入外加剂溶液外加剂不得直接投入拌制的砂浆中
3、砂浆应随拌随用水泥砂浆〔砂浆王〕应在拌成后3h内使用完毕
当施工间气温超过30℃时必须在拌成后2h内使用完毕对掺用凝缓剂的砂浆其使用时间可根据详细情况延长
b、试块:每层同标不少于1组c、砌筑前准备及过程控制1、砖浇水:砖应提早1~2d浇水潮湿烧结普通砖含水率宜为10~15%;2、宜用“三一〞砌筑法即一铲灰一块砖一揉压的砌筑确保程度缝饱满度≥80%当采用铺浆法砌筑时铺浆长度不>75cm
气温>30℃时铺浆长度不>50cm
3、设置皮数杆:在砖砌体转角处、交接处应设置皮数杆皮数杆上标明砖皮数、缝厚度及竖向构造的变化部位
皮数杆间距不大于15m
在相对两皮数杆上砖上边线处拉准线
4、砖的排列:①找平三皮砖采用全丁做法〔200宽粘土实心砖〕②中间空心砖竖缝宜错开1/2砖不应小于空心砖长的1/3
隔皮竖缝上下对齐
③上部留180高做斜砖〔机割〕
两端中间用砼预制块

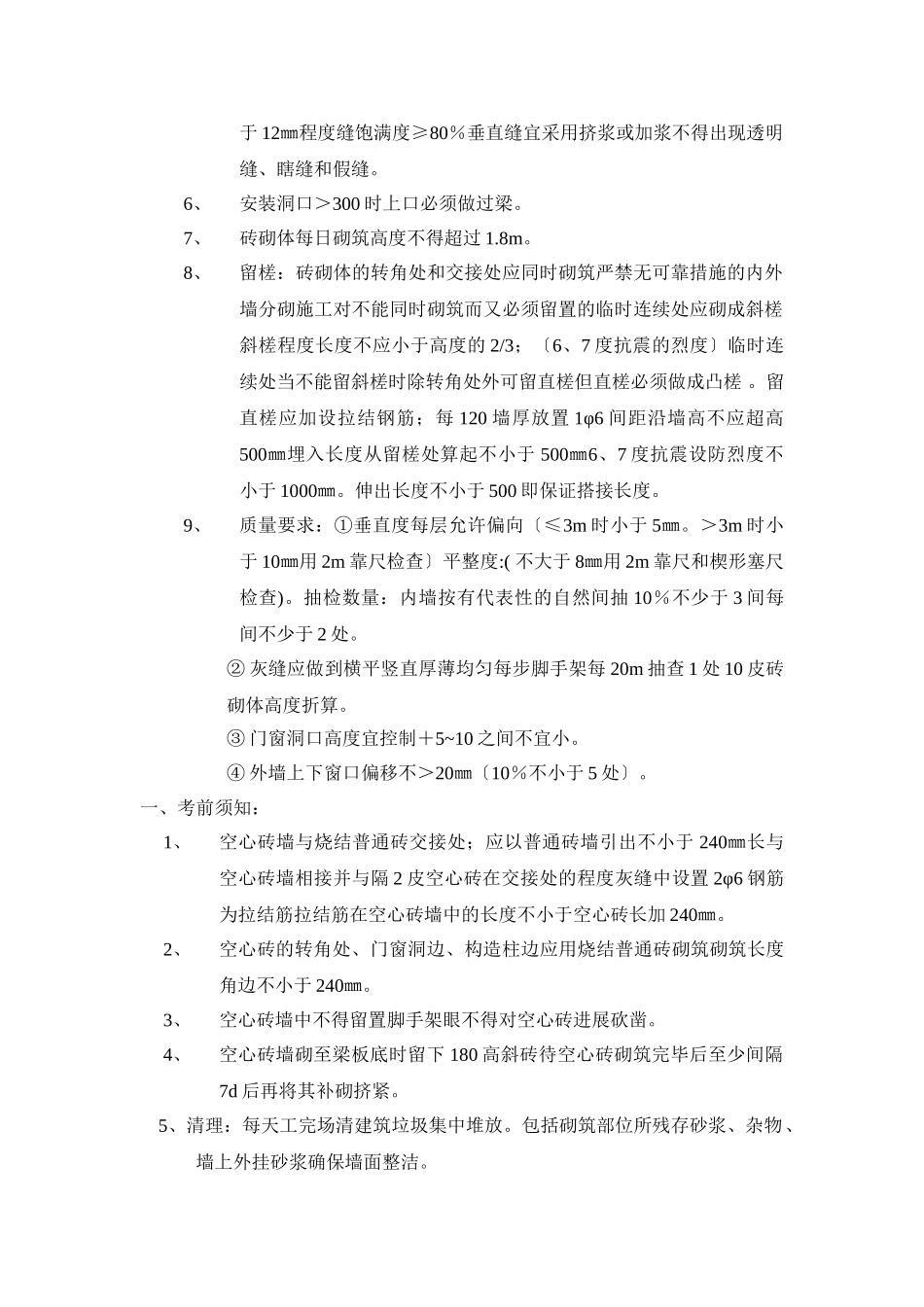

5、灰缝要求:程度和垂直灰缝宽度宜为10㎜但不应小于8㎜也不应大于12㎜程度缝饱满度≥80%垂直缝宜采用挤浆或加浆不得出现透明缝、瞎缝和假缝
6、安装洞口>300时上口必须做过梁

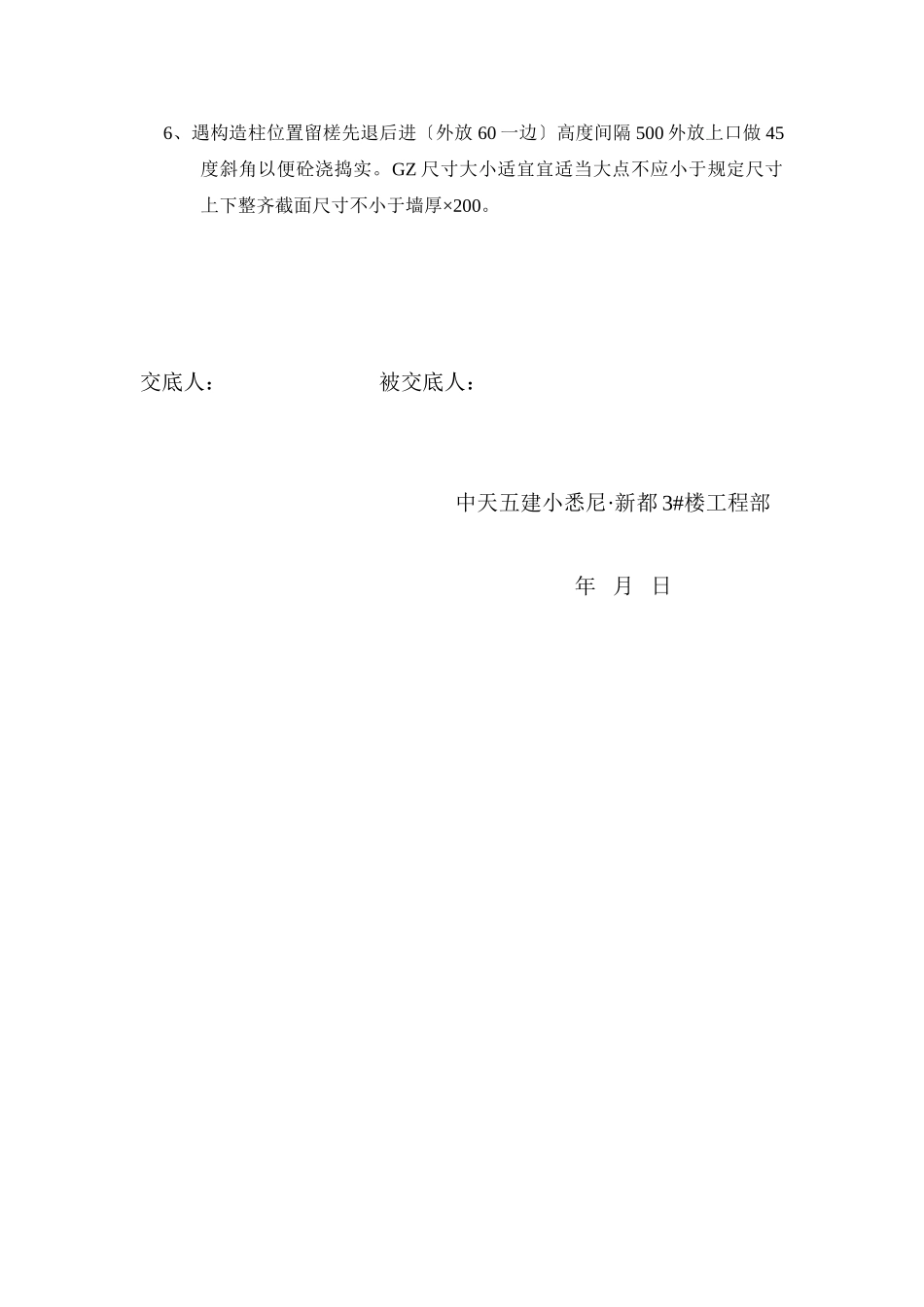

7、砖砌体每日砌筑高度不得超过1
8、留槎:砖砌体的转角处和交接处应同时砌筑严禁无可靠措施的内外墙分砌施工对不能同时砌筑而又必须留置的临时连续处应砌成
