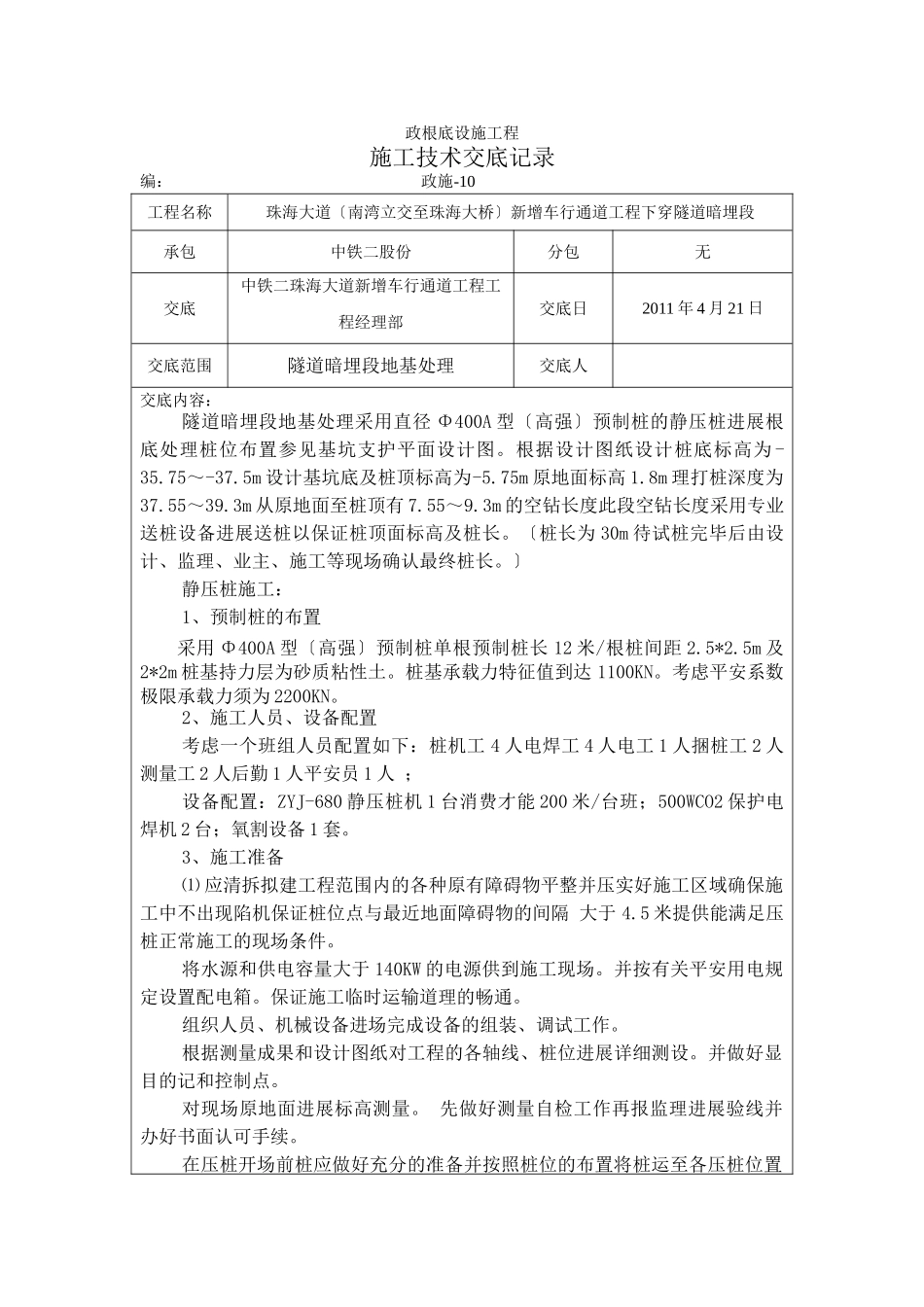

政根底设施工程施工技术交底记录编:政施-10工程名称珠海大道〔南湾立交至珠海大桥〕新增车行通道工程下穿隧道暗埋段承包中铁二股份分包无交底中铁二珠海大道新增车行通道工程工程经理部交底日2011年4月21日交底范围隧道暗埋段地基处理交底人交底内容:隧道暗埋段地基处理采用直径Φ400A型〔高强〕预制桩的静压桩进展根底处理桩位布置参见基坑支护平面设计图
根据设计图纸设计桩底标高为-35
75~-37
5m设计基坑底及桩顶标高为-5
75m原地面标高1
8m理打桩深度为37
3m从原地面至桩顶有7
3m的空钻长度此段空钻长度采用专业送桩设备进展送桩以保证桩顶面标高及桩长
〔桩长为30m待试桩完毕后由设计、监理、业主、施工等现场确认最终桩长
〕静压桩施工:1、预制桩的布置采用Φ400A型〔高强〕预制桩单根预制桩长12米/根桩间距2
5m及2*2m桩基持力层为砂质粘性土
桩基承载力特征值到达1100KN
考虑平安系数极限承载力须为2200KN
2、施工人员、设备配置考虑一个班组人员配置如下:桩机工4人电焊工4人电工1人捆桩工2人测量工2人后勤1人平安员1人;设备配置:ZYJ-680静压桩机1台消费才能200米/台班;500WCO2保护电焊机2台;氧割设备1套
3、施工准备⑴应清拆拟建工程范围内的各种原有障碍物平整并压实好施工区域确保施工中不出现陷机保证桩位点与最近地面障碍物的间隔大于4
5米提供能满足压桩正常施工的现场条件
将水源和供电容量大于140KW的电源供到施工现场
并按有关平安用电规定设置配电箱
保证施工临时运输道理的畅通
组织人员、机械设备进场完成设备的组装、调试工作
根据测量成果和设计图纸对工程的各轴线、桩位进展详细测设
并做好显目的记和控制点
对现场原地面进展标高测量
先做好测量自检工作再报监理进展验线并办好书面认可手续

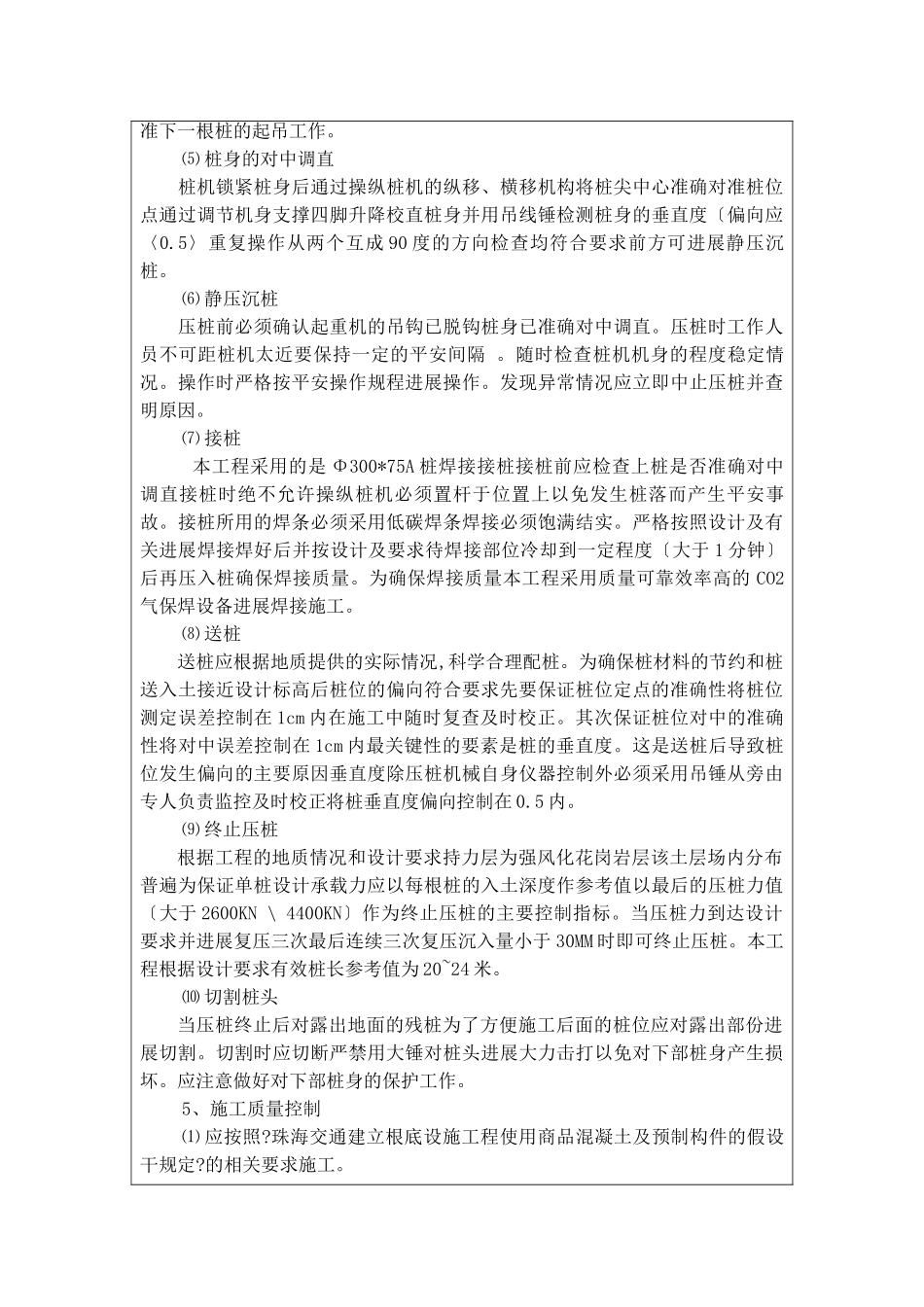

在压桩开场前桩应做好充
