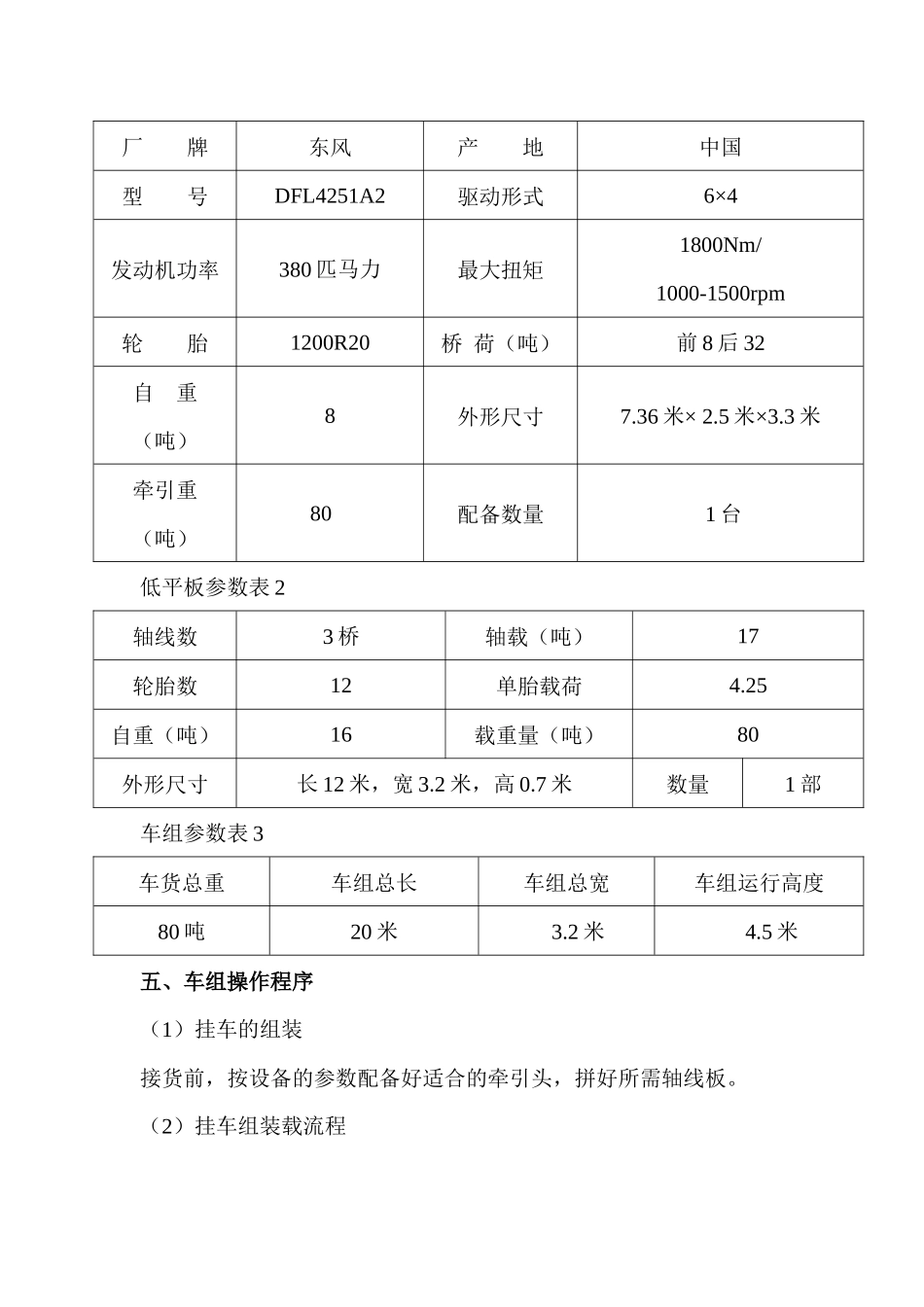

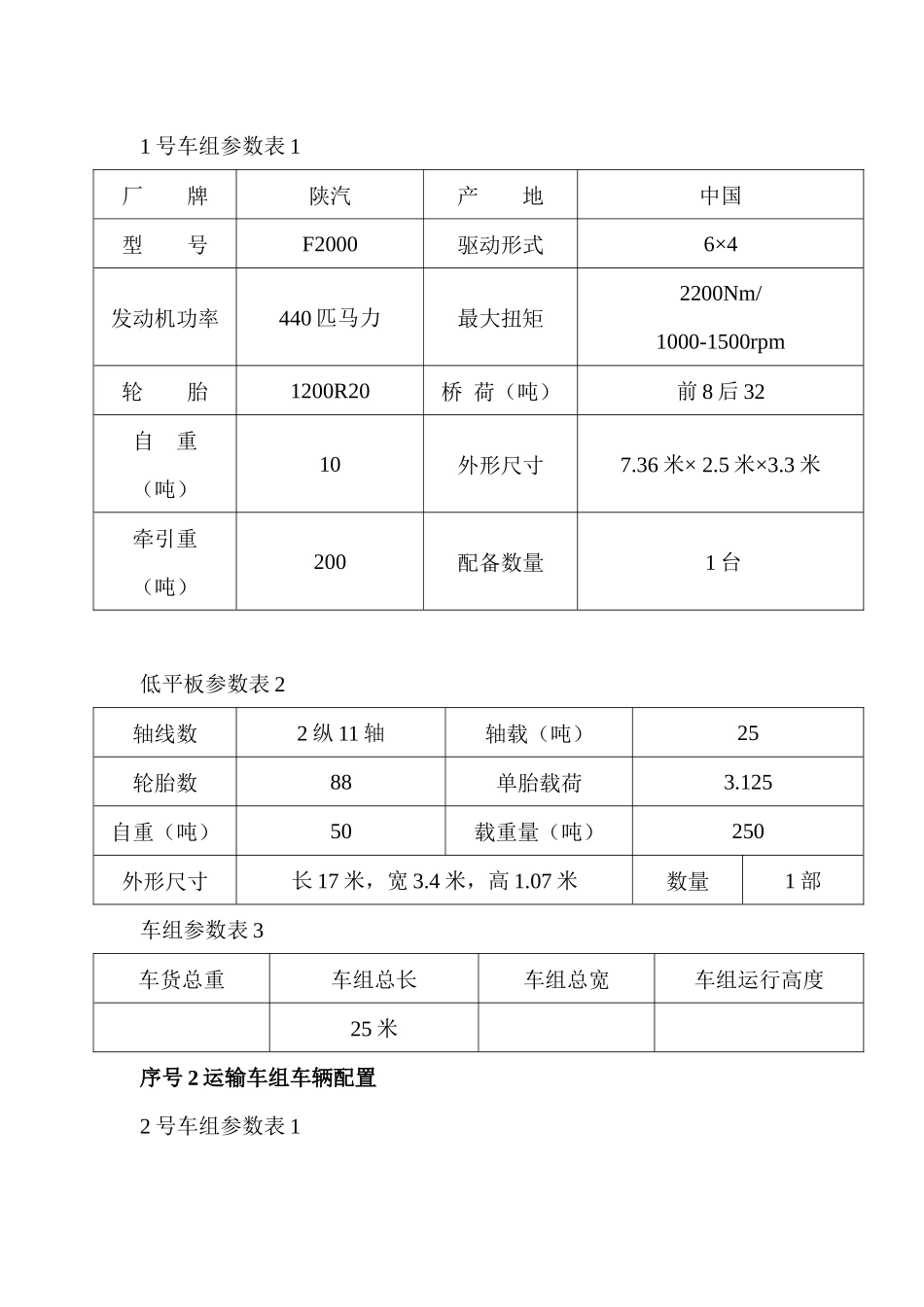

大型化工装置拆除运输方案一、工程概况二、运输路线三、运输时间安排四、运输车组车辆配置五、车组操作程序六、公路运输安全措施七、运输安全保证措施工程概况:拆除,我公司负责运输吊钩下接货,走公路至大庆市油田现场车面交货。货物基本信息如表:序号设备名称外形尺寸(cm)重量(t)数量(台)预计装车时间1炼油设备各种2011.09,152炼油设备2011.10未完工二、运输路线:1.运输起止地:四、运输车组车辆配置序号1运输车组车辆配置1号车组参数表1厂牌陕汽产地中国型号F2000驱动形式6×4发动机功率440匹马力最大扭矩2200Nm/1000-1500rpm轮胎1200R20桥荷(吨)前8后32自重(吨)10外形尺寸7.36米×2.5米×3.3米牵引重(吨)200配备数量1台低平板参数表2轴线数2纵11轴轴载(吨)25轮胎数88单胎载荷3.125自重(吨)50载重量(吨)250外形尺寸长17米,宽3.4米,高1.07米数量1部车组参数表3车货总重车组总长车组总宽车组运行高度25米序号2运输车组车辆配置2号车组参数表1厂牌东风产地中国型号DFL4251A2驱动形式6×4发动机功率380匹马力最大扭矩1800Nm/1000-1500rpm轮胎1200R20桥荷(吨)前8后32自重(吨)8外形尺寸7.36米×2.5米×3.3米牵引重(吨)80配备数量1台低平板参数表2轴线数3桥轴载(吨)17轮胎数12单胎载荷4.25自重(吨)16载重量(吨)80外形尺寸长12米,宽3.2米,高0.7米数量1部车组参数表3车货总重车组总长车组总宽车组运行高度80吨20米3.2米4.5米五、车组操作程序(1)挂车的组装接货前,按设备的参数配备好适合的牵引头,拼好所需轴线板。(2)挂车组装载流程按照既定路线在厂方人员带领下进入车间指定地点接货,接货时板车纵向中心线对齐货物纵向中心线,货物重心与板车承载中心重叠,并在设备与板车接触地放上薄橡胶皮,封固货物,苫好苫布(3)封车加固在设备的每个吊点处采用下压式八字加固法进行捆扎,每个捆扎点用5吨手拉葫芦和钢丝绳捆扎。加固时钢丝绳、手拉葫芦等与变压器接触点用垫好以防摩擦刮伤设备表面油漆。所用工装、索具与变压器有接触的部位都要用胶皮片进行隔离。(4)捆扎加固措施要切实可行的做好捆扎加固工作,捆扎前要检查捆扎索具的完好度,如有索具磨损严重情况,坚决禁止使用。捆扎要牢固可靠,同时又不得损伤设备,在设备与车辆之间要加垫薄橡胶皮增大摩擦系数,无吊点设备应征求业主方技术人员的意见。六、公路运输安全措施(1)车组装载后,起步前司机及施工人员再次检查装载、封车等情况。清除影响行车中的不安全因素,确认牵引车和板车状况正常后方可起车。行驶一公里再次检查装载、封车等情况。并在运输途中适时安排车况检查及货物绑扎情况。(2)参加运输的所有人员(项目经理、驾驶员、乘员)应提前沟通确定,所使用的指挥信号,如:起车、慢行、缓行、停车等,并在运输过程中正确使用。用对讲机联络时,要事先调整好频道,检查试用无误后再使用。(3)在主变运输途中,板车前后布置开道车辆和联络人员,勤和交警、路政人员联络安排好行车、会车、超车等问题,发现问题及时处理。(4)开道车与大件运输车辆应密切联系,遇到道路施工、道路狭窄、路肩不实等特殊情况,严禁靠边行驶,。必要时与有关部门联系封道单线居中通行,防止造成交通堵塞,保证板车顺利行驶。(5)通过弯道时必须在运输指挥人员的指挥下通过,并在牵引车、平板车前、后端及左右侧设人监护,防止刮擦周边设施或障碍。(6)沿途穿过电力线、通讯线、广播线等高空障碍时应减速行驶,应注意保持对电力线路的安全距离,如有碍安全通行,使用竹质材料或干燥木质材料加工制作排障撑杆,要坚固、耐用、轻便,使用人员要戴绝缘手套、穿绝缘胶鞋。通过需做停电的高压线路时,务必以接到可靠的书面正式通知为准,在规定的时间内安全通过。(7)沿途排障作业应指定专人负责统一指挥,指挥信号应清晰、醒目、明确、及时、果断。作业人员应注意过往车辆、行人,避免发生交通事故。(8),在运输过程中不允许出现任何冲撞。运输途中尽可能避开陡坡和坑洼不平路面,并尽可能保持匀速行驶,不允许急剧转向和紧急刹车或急牵引。(9)公路运输时,其速度为高速公路40km/h一级公路20...
