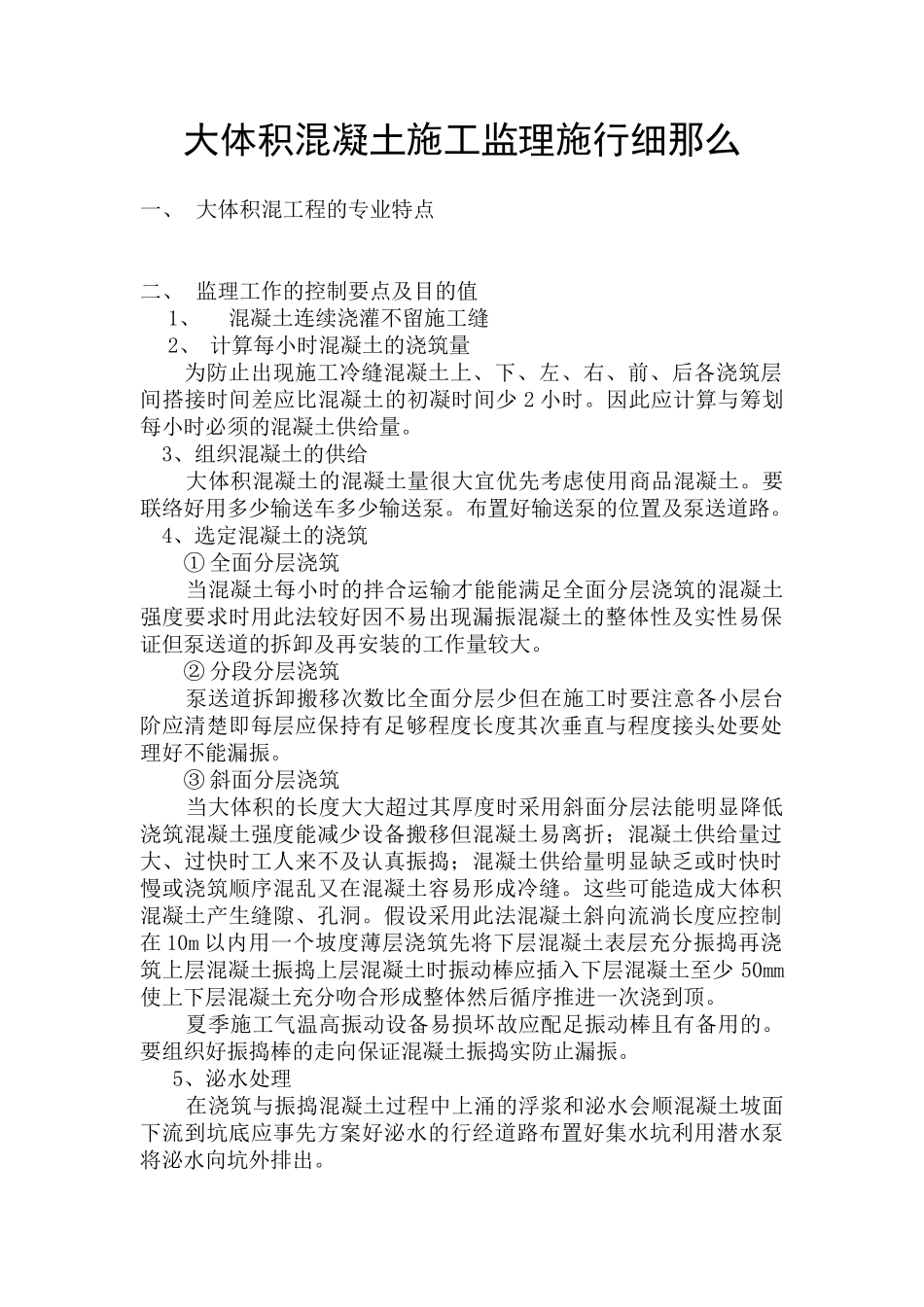

大体积混凝土施工监理施行细那么一、大体积混工程的专业特点二、监理工作的控制要点及目的值1、混凝土连续浇灌不留施工缝2、计算每小时混凝土的浇筑量为防止出现施工冷缝混凝土上、下、左、右、前、后各浇筑层间搭接时间差应比混凝土的初凝时间少2小时
因此应计算与筹划每小时必须的混凝土供给量
3、组织混凝土的供给大体积混凝土的混凝土量很大宜优先考虑使用商品混凝土
要联络好用多少输送车多少输送泵
布置好输送泵的位置及泵送道路
4、选定混凝土的浇筑①全面分层浇筑当混凝土每小时的拌合运输才能能满足全面分层浇筑的混凝土强度要求时用此法较好因不易出现漏振混凝土的整体性及实性易保证但泵送道的拆卸及再安装的工作量较大
②分段分层浇筑泵送道拆卸搬移次数比全面分层少但在施工时要注意各小层台阶应清楚即每层应保持有足够程度长度其次垂直与程度接头处要处理好不能漏振
③斜面分层浇筑当大体积的长度大大超过其厚度时采用斜面分层法能明显降低浇筑混凝土强度能减少设备搬移但混凝土易离折;混凝土供给量过大、过快时工人来不及认真振捣;混凝土供给量明显缺乏或时快时慢或浇筑顺序混乱又在混凝土容易形成冷缝
这些可能造成大体积混凝土产生缝隙、孔洞
假设采用此法混凝土斜向流淌长度应控制在10m以内用一个坡度薄层浇筑先将下层混凝土表层充分振捣再浇筑上层混凝土振捣上层混凝土时振动棒应插入下层混凝土至少50mm使上下层混凝土充分吻合形成整体然后循序推进一次浇到顶
夏季施工气温高振动设备易损坏故应配足振动棒且有备用的
要组织好振捣棒的走向保证混凝土振捣实防止漏振
5、泌水处理在浇筑与振捣混凝土过程中上涌的浮浆和泌水会顺混凝土坡面下流到坑底应事先方案好泌水的行经道路布置好集水坑利用潜水泵将泌水向坑外排出
6、混凝土的外表处理混凝土浇灌后2~3小时初步按标高用长刮尺刮平
在混凝土初凝前1~2小时必须用平板振动器或铁滚筒碾压数遍再用木蟹打磨待混凝土收
