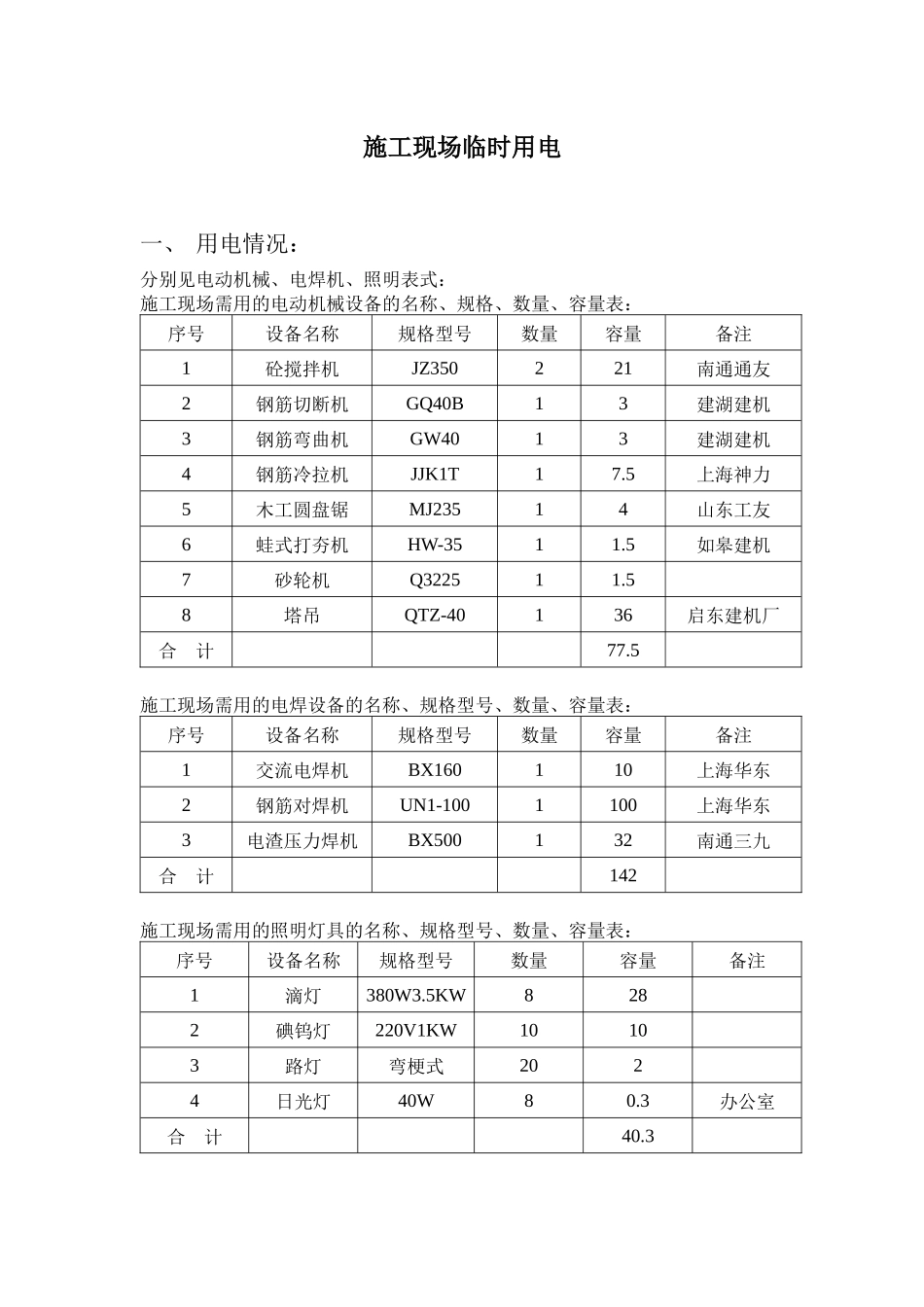

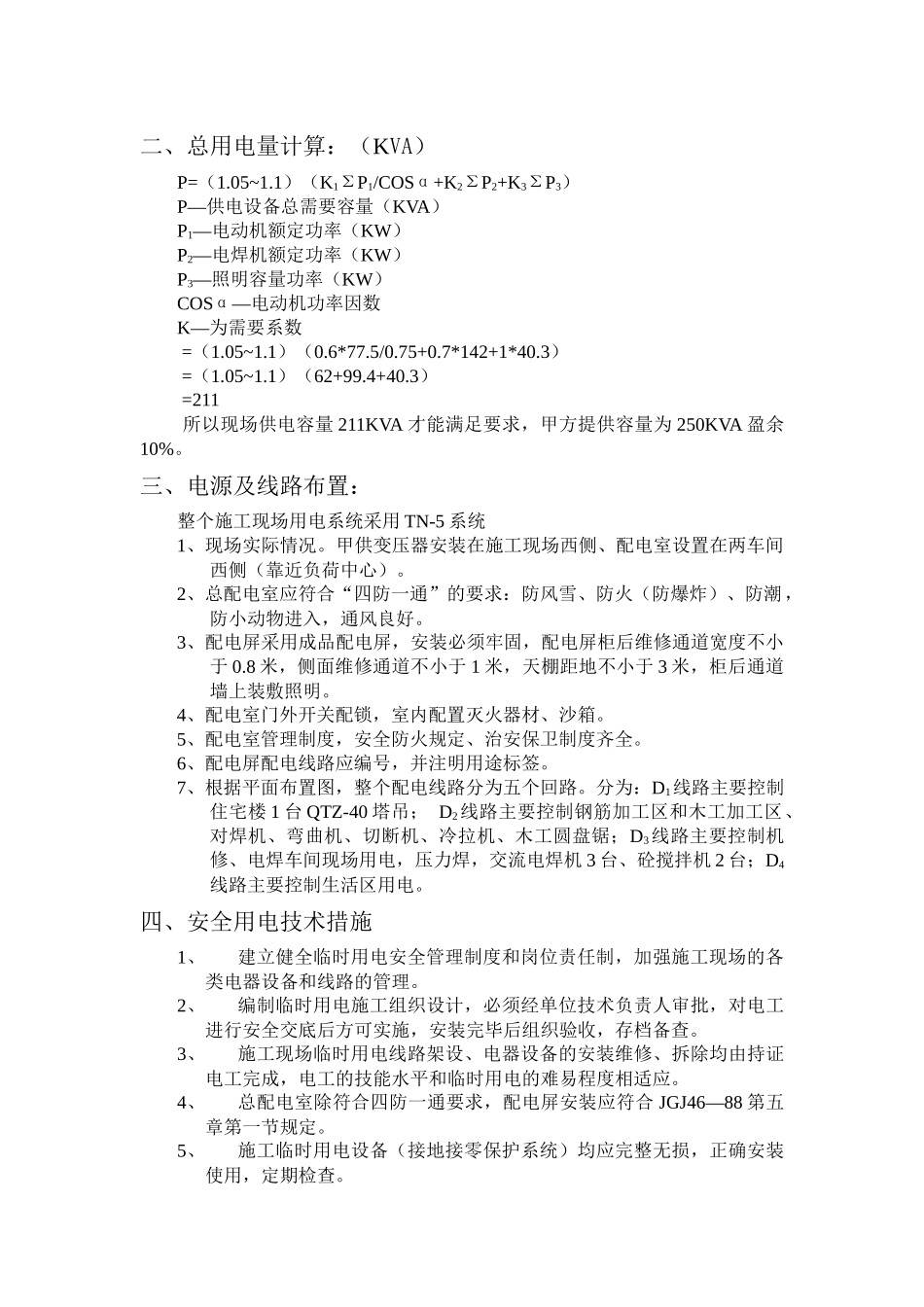

施工现场临时用电一、用电情况:分别见电动机械、电焊机、照明表式:施工现场需用的电动机械设备的名称、规格、数量、容量表:序号设备名称规格型号数量容量备注1砼搅拌机JZ350221南通通友2钢筋切断机GQ40B13建湖建机3钢筋弯曲机GW4013建湖建机4钢筋冷拉机JJK1T17.5上海神力5木工圆盘锯MJ23514山东工友6蛙式打夯机HW-3511.5如皋建机7砂轮机Q322511.58塔吊QTZ-40136启东建机厂合计77.5施工现场需用的电焊设备的名称、规格型号、数量、容量表:序号设备名称规格型号数量容量备注1交流电焊机BX160110上海华东2钢筋对焊机UN1-1001100上海华东3电渣压力焊机BX500132南通三九合计142施工现场需用的照明灯具的名称、规格型号、数量、容量表:序号设备名称规格型号数量容量备注1滴灯380W3.5KW8282碘钨灯220V1KW10103路灯弯梗式2024日光灯40W80.3办公室合计40.3二、总用电量计算:(KVA)P=(1.05~1.1)(K1ΣP1/COSα+K2ΣP2+K3ΣP3)P—供电设备总需要容量(KVA)P1—电动机额定功率(KW)P2—电焊机额定功率(KW)P3—照明容量功率(KW)COSα—电动机功率因数K—为需要系数=(1.05~1.1)(0.6*77.5/0.75+0.7*142+1*40.3)=(1.05~1.1)(62+99.4+40.3)=211所以现场供电容量211KVA才能满足要求,甲方提供容量为250KVA盈余10%。三、电源及线路布置:整个施工现场用电系统采用TN-5系统1、现场实际情况。甲供变压器安装在施工现场西侧、配电室设置在两车间西侧(靠近负荷中心)。2、总配电室应符合“四防一通”的要求:防风雪、防火(防爆炸)、防潮,防小动物进入,通风良好。3、配电屏采用成品配电屏,安装必须牢固,配电屏柜后维修通道宽度不小于0.8米,侧面维修通道不小于1米,天棚距地不小于3米,柜后通道墙上装敷照明。4、配电室门外开关配锁,室内配置灭火器材、沙箱。5、配电室管理制度,安全防火规定、治安保卫制度齐全。6、配电屏配电线路应编号,并注明用途标签。7、根据平面布置图,整个配电线路分为五个回路。分为:D1线路主要控制住宅楼1台QTZ-40塔吊;D2线路主要控制钢筋加工区和木工加工区、对焊机、弯曲机、切断机、冷拉机、木工圆盘锯;D3线路主要控制机修、电焊车间现场用电,压力焊,交流电焊机3台、砼搅拌机2台;D4线路主要控制生活区用电。四、安全用电技术措施1、建立健全临时用电安全管理制度和岗位责任制,加强施工现场的各类电器设备和线路的管理。2、编制临时用电施工组织设计,必须经单位技术负责人审批,对电工进行安全交底后方可实施,安装完毕后组织验收,存档备查。3、施工现场临时用电线路架设、电器设备的安装维修、拆除均由持证电工完成,电工的技能水平和临时用电的难易程度相适应。4、总配电室除符合四防一通要求,配电屏安装应符合JGJ46—88第五章第一节规定。5、施工临时用电设备(接地接零保护系统)均应完整无损,正确安装使用,定期检查。6、在建工程(含脚手架)塔吊任何部位或吊机边缘距10KW及以上架空线路达不到最小安全距离时,应采取外电防护。7、针对施工现场的特点,具有针对性补充安全技术和外电防护措施。模板工程施工方案本工程为框架全现浇体系,模板体系决定采用:柱模采用18厚多胶板、50×100木龙骨外加Ø48×35钢管平铐或夹具连接的支撑体系。楼盖采用18厚多层胶合板外加50×100木龙骨、Ø48×35钢管支撑体系,并适当加设撑间拉杆与剪刀撑。1、柱模板柱子模板支垫50×100木方(间距为300mm),钢管箍夹固(钢管箍沿柱子高度为450mm设一道)。柱子的模板沿柱子高度每450--500㎜(即钢管箍端部)用Ø12对拉螺杆、M12双螺帽固定(600×800柱)。为柱子模板在浇筑砼时上下移动、胀模,柱脚、柱端及柱中间与排架连成整体并用斜撑加固。柱支模时注意留置与墙体的拉结筋。2、梁、板模板均采用18mm厚多层胶合板、50mm×100mm木龙骨、Ø48支撑体系。现浇板采用300mm间距的木背楞,通过Ø48钢管牵杆传力到钢管满堂排架(支撑为Ø48钢管钢管满堂排架),支撑立杆间距为1000--1200mm,梁侧立杆间距为600mm—800mm,上下纵横向水平杆间距控制在1500mm—1800mm,下设纵横双向扫地杆,并适当设置剪刀撑,增加排架刚度和稳定性。龙骨使用前需进行...
