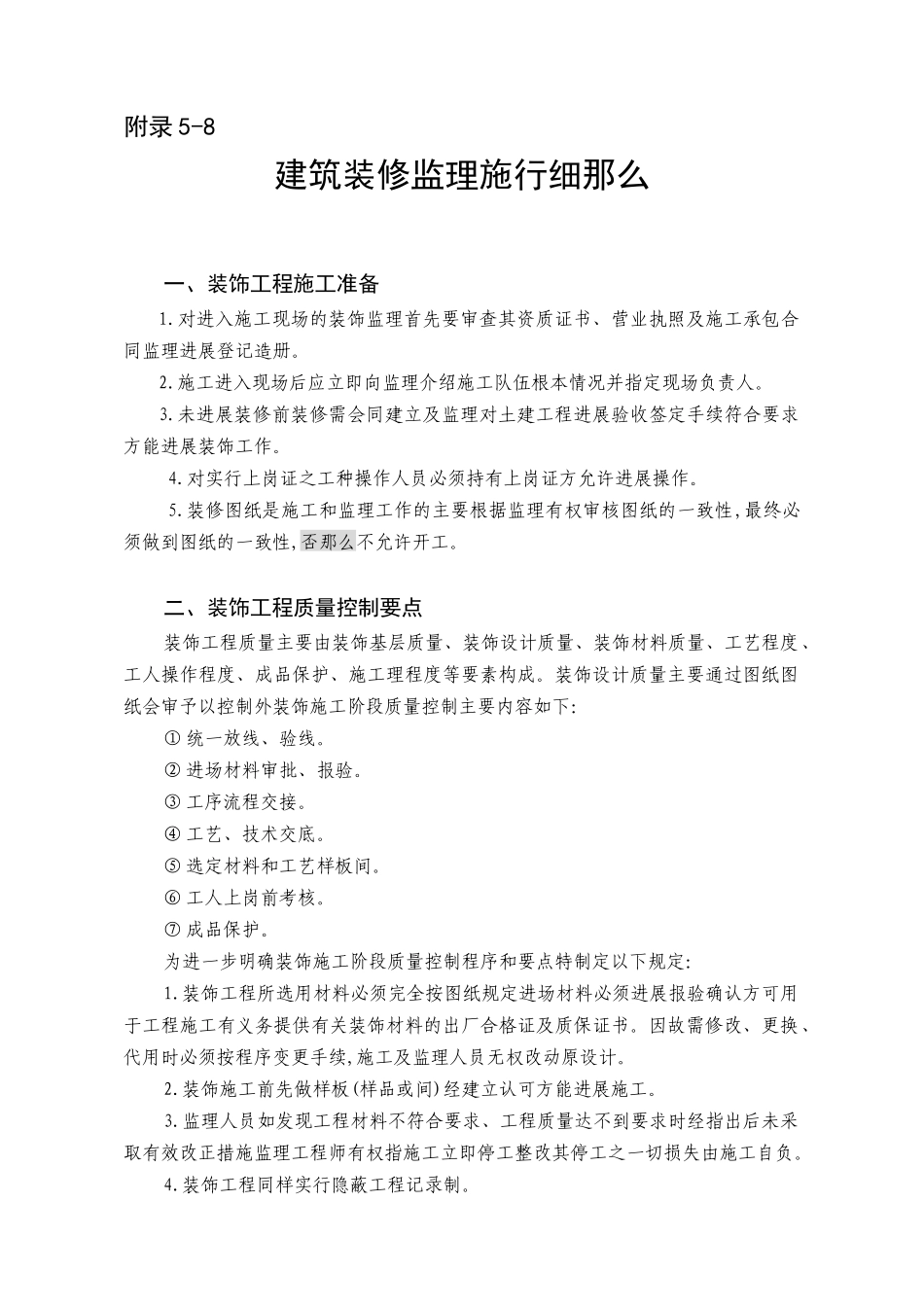

附录5-8建筑装修监理施行细那么一、装饰工程施工准备1
对进入施工现场的装饰监理首先要审查其资质证书、营业执照及施工承包合同监理进展登记造册
施工进入现场后应立即向监理介绍施工队伍根本情况并指定现场负责人
未进展装修前装修需会同建立及监理对土建工程进展验收签定手续符合要求方能进展装饰工作
对实行上岗证之工种操作人员必须持有上岗证方允许进展操作
装修图纸是施工和监理工作的主要根据监理有权审核图纸的一致性,最终必须做到图纸的一致性,否那么不允许开工
二、装饰工程质量控制要点装饰工程质量主要由装饰基层质量、装饰设计质量、装饰材料质量、工艺程度、工人操作程度、成品保护、施工理程度等要素构成
装饰设计质量主要通过图纸图纸会审予以控制外装饰施工阶段质量控制主要内容如下:①统一放线、验线
②进场材料审批、报验
③工序流程交接
④工艺、技术交底
⑤选定材料和工艺样板间
⑥工人上岗前考核
⑦成品保护
为进一步明确装饰施工阶段质量控制程序和要点特制定以下规定:1
装饰工程所选用材料必须完全按图纸规定进场材料必须进展报验确认方可用于工程施工有义务提供有关装饰材料的出厂合格证及质保证书
因故需修改、更换、代用时必须按程序变更手续,施工及监理人员无权改动原设计
装饰施工前先做样板(样品或间)经建立认可方能进展施工
监理人员如发现工程材料不符合要求、工程质量达不到要求时经指出后未采取有效改正措施监理工程师有权指施工立即停工整改其停工之一切损失由施工自负
装饰工程同样实行隐蔽工程记录制
装饰工程工序交接施工要进展自检、专职检并填写交接验收证明书,认为合格后再监理工程师会同检查,上道工序检查达不到质量不准进展下道工序
装饰工程施工假设涉及给排水、供热通迅、消防通迅、设备、设施安装修改施工部位必须事先进展联络经甲方、监理同意前方能进展
