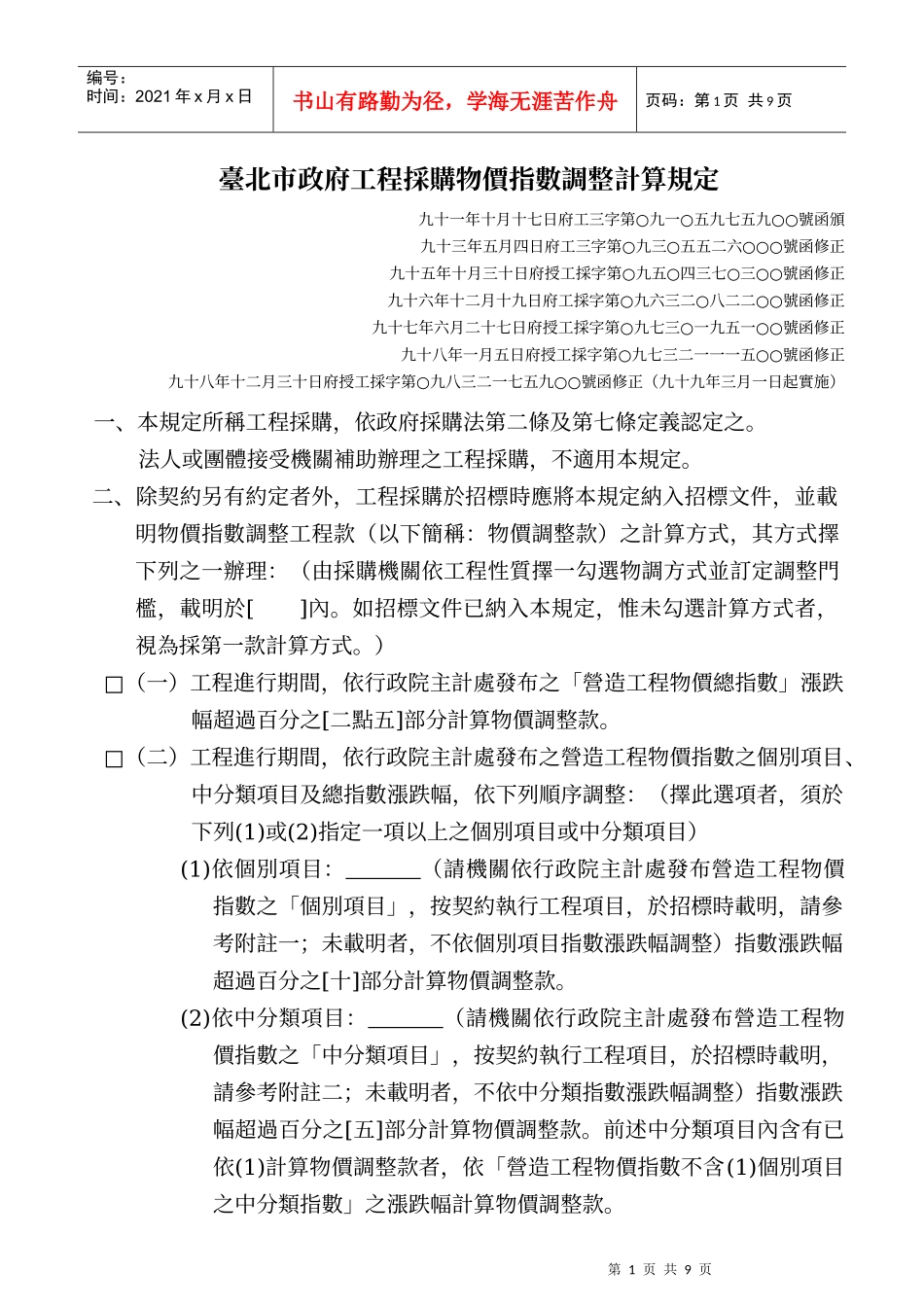

第1页共9页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共9页臺北市政府工程採購物價指數調整計算規定○○○○九十一年十月十七日府工三字第九一五九七五九號函頒○○○○○九十三年五月四日府工三字第九三五五二六號函修正○○○○○九十五年十月三十日府授工採字第九五四三七三號函修正○○○○九十六年十二月十九日府工採字第九六三二八二二號函修正○○○○九十七年六月二十七日府授工採字第九七三一九五一號函修正○○○九十八年一月五日府授工採字第九七三二一一一五號函修正○○○九十八年十二月三十日府授工採字第九八三二一七五九號函修正(九十九年三月一日起實施)一、本規定所稱工程採購,依政府採購法第二條及第七條定義認定之。法人或團體接受機關補助辦理之工程採購,不適用本規定。二、除契約另有約定者外,工程採購於招標時應將本規定納入招標文件,並載明物價指數調整工程款(以下簡稱:物價調整款)之計算方式,其方式擇下列之一辦理:(由採購機關依工程性質擇一勾選物調方式並訂定調整門檻,載明於[]內。如招標文件已納入本規定,惟未勾選計算方式者,視為採第一款計算方式。)□(一)工程進行期間,依行政院主計處發布之「營造工程物價總指數」漲跌幅超過百分之[二點五]部分計算物價調整款。□(二)工程進行期間,依行政院主計處發布之營造工程物價指數之個別項目、中分類項目及總指數漲跌幅,依下列順序調整:(擇此選項者,須於下列(1)或(2)指定一項以上之個別項目或中分類項目)(1)依個別項目:(請機關依行政院主計處發布營造工程物價指數之「個別項目」,按契約執行工程項目,於招標時載明,請參考附註一;未載明者,不依個別項目指數漲跌幅調整)指數漲跌幅超過百分之[十]部分計算物價調整款。(2)依中分類項目:(請機關依行政院主計處發布營造工程物價指數之「中分類項目」,按契約執行工程項目,於招標時載明,請參考附註二;未載明者,不依中分類指數漲跌幅調整)指數漲跌幅超過百分之[五]部分計算物價調整款。前述中分類項目內含有已依(1)計算物價調整款者,依「營造工程物價指數不含(1)個別項目之中分類指數」之漲跌幅計算物價調整款。第2页共9页第1页共9页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共9页(3)依「營造工程物價總指數」漲跌幅超過百分之[二點五]部分計算物價調整款。已依(1)、(2)計算物價調整款者,依「營造工程物價指數不含(1)個別項目及(2)中分類項目之總指數」之漲跌幅計算物價調整款。□(三)契約內非屬臺灣地區營造工程物價指數表內之工程項目或進口品,其物價調整方式:(由機關視個案特性及實際需要於招標時另行載明;未載明者無。)□(四)其他(工程性質如依本項各款約定有調整不合理之虞者,如:契約內含有大型機電、空調或其他設備等需相當期程訂貨、檢驗、測試後始得安裝估驗計價之工程,得由機關另行約定調整方式)。三、前點適用物價指數基期更換時,換基當月起實際施作之數量,自動適用新基期指數核算物價調整款,原依舊基期指數調整之工程款不予追溯核算。每月發布之物價指數修正時,處理原則亦同。四、依第二點第一項第一款採總指數漲跌幅超過調整門檻部分計算物價調整款者之計算方式:(一)估驗日當月總指數比較開標當月總指數,其指數增減率之絕對值超過調整門檻者,就漲跌幅超過調整門檻部分,於估驗完成後就估驗款中之直接工程費調整工程款。指數增減率=(B/C-1)×100﹪B=估驗日當月總指數。(估驗日係指估驗內容之最後施工日)C=開標當月總指數。但就契約新增單價項目之工程款,為該項目議價完成日當月總指數。指數增減率以計算至小數點以下第四位(第五位四捨五入)為原則。(二)每期估驗款依下列公式計算調整金額(計算至元,元以下四捨五入):A×(1-E)×(指數增減率之絕對值-調整門檻)×FA=當期估驗之直接工程費=當期估驗款扣除其中之規費、規劃費、設計費、土地及權利費用、法律費用、利息及稅什費(含廠商利第3页共9页第2页共9页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第3页共9页潤、管理費、稅捐及保險費...
