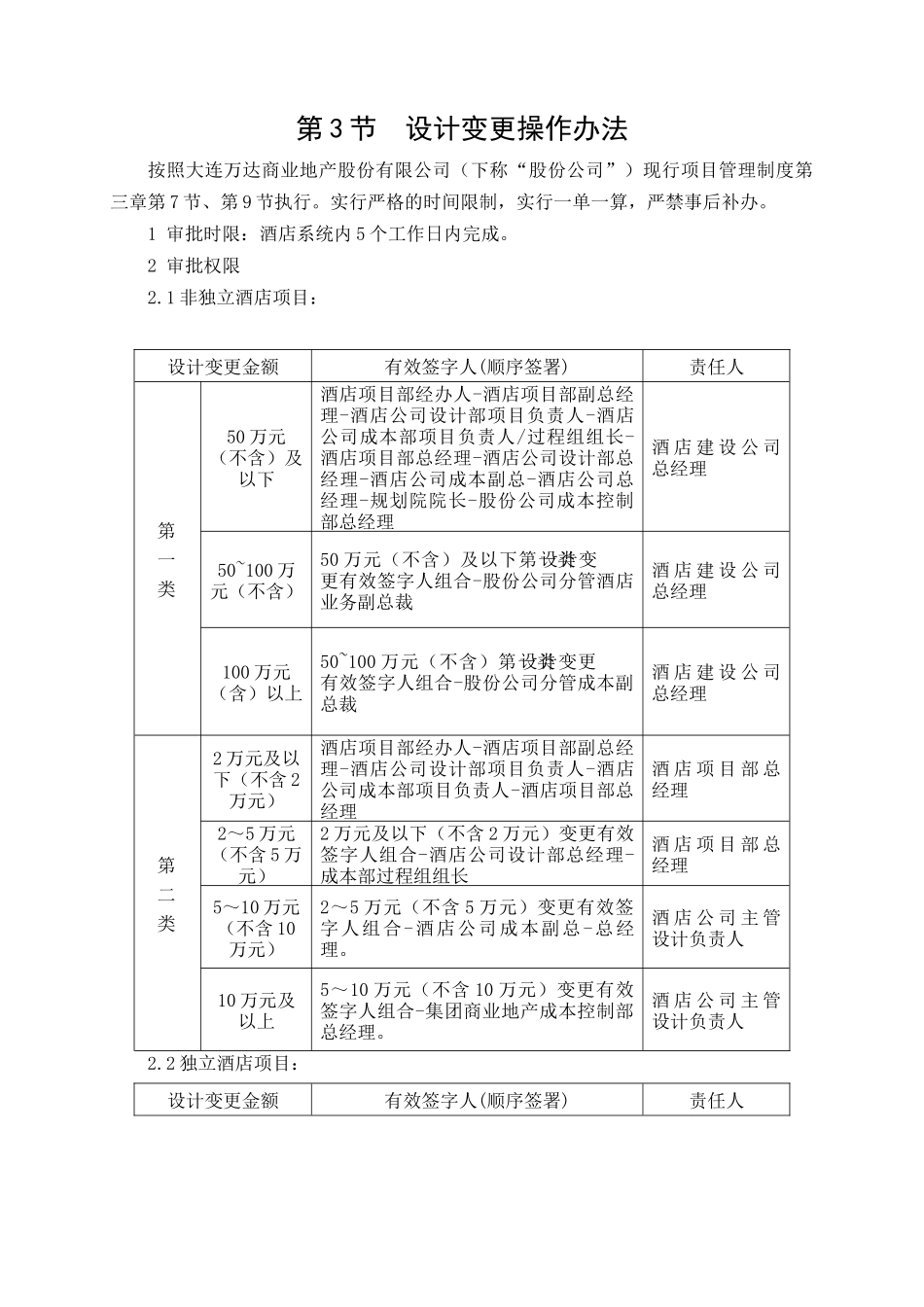

第3节设计变更操作办法按照大连万达商业地产股份有限公司(下称“股份公司”)现行项目管理制度第三章第7节、第9节执行
实行严格的时间限制,实行一单一算,严禁事后补办
1审批时限:酒店系统内5个工作日内完成
2审批权限2
1非独立酒店项目:设计变更金额有效签字人(顺序签署)责任人第一类50万元(不含)及以下酒店项目部经办人-酒店项目部副总经理-酒店公司设计部项目负责人-酒店公司成本部项目负责人/过程组组长-酒店项目部总经理-酒店公司设计部总经理-酒店公司成本副总-酒店公司总经理-规划院院长-股份公司成本控制部总经理酒店建设公司总经理50~100万元(不含)50万元(不含)及以下第一类设计变更有效签字人组合-股份公司分管酒店业务副总裁酒店建设公司总经理100万元(含)以上50~100万元(不含)第一类设计变更有效签字人组合-股份公司分管成本副总裁酒店建设公司总经理第二类2万元及以下(不含2万元)酒店项目部经办人-酒店项目部副总经理-酒店公司设计部项目负责人-酒店公司成本部项目负责人-酒店项目部总经理酒店项目部总经理2~5万元(不含5万元)2万元及以下(不含2万元)变更有效签字人组合-酒店公司设计部总经理-成本部过程组组长酒店项目部总经理5~10万元(不含10万元)2~5万元(不含5万元)变更有效签字人组合-酒店公司成本副总-总经理
酒店公司主管设计负责人10万元及以上5~10万元(不含10万元)变更有效签字人组合-集团商业地产成本控制部总经理
酒店公司主管设计负责人2
2独立酒店项目:设计变更金额有效签字人(顺序签署)责任人第一类50万元(不含)及以下酒店项目公司经办人-工程部经理-设计部经理-成本部经理-工程副总-设计副总-成本副总-总经理-酒店公司设计部总经理-成本副总-总经理-规划院院长-股份公司成本控制部总经理酒店项目公司总经理100万元(不含)以下50万元(不含)及以下
