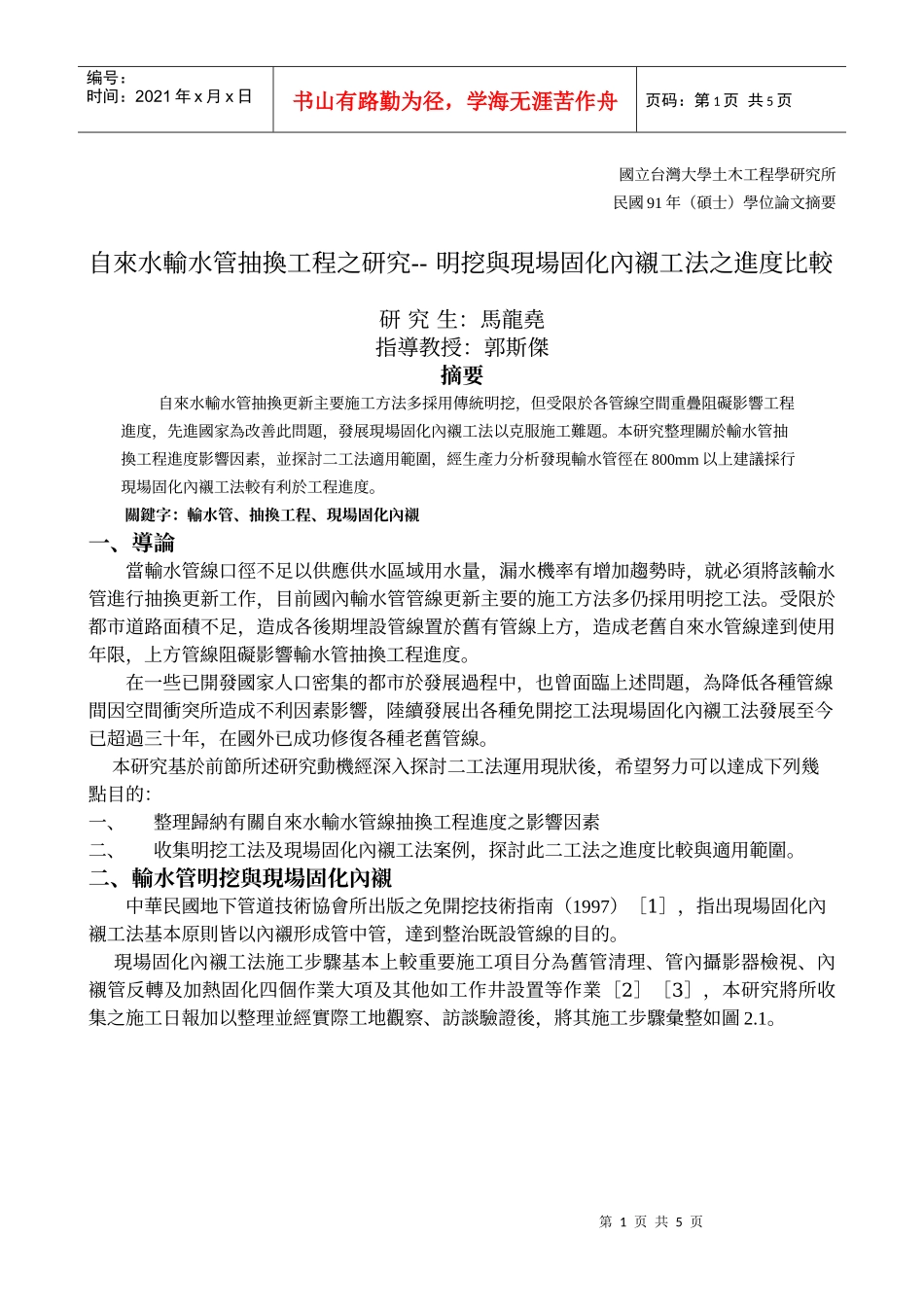

第1页共5页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共5页國立台灣大學土木工程學研究所民國91年(碩士)學位論文摘要自來水輸水管抽換工程之研究--明挖與現場固化內襯工法之進度比較研究生:馬龍堯指導教授:郭斯傑摘要自來水輸水管抽換更新主要施工方法多採用傳統明挖,但受限於各管線空間重疊阻礙影響工程進度,先進國家為改善此問題,發展現場固化內襯工法以克服施工難題
本研究整理關於輸水管抽換工程進度影響因素,並探討二工法適用範圍,經生產力分析發現輸水管徑在800mm以上建議採行現場固化內襯工法較有利於工程進度
關鍵字:輸水管、抽換工程、現場固化內襯一、導論當輸水管線口徑不足以供應供水區域用水量,漏水機率有增加趨勢時,就必須將該輸水管進行抽換更新工作,目前國內輸水管管線更新主要的施工方法多仍採用明挖工法
受限於都市道路面積不足,造成各後期埋設管線置於舊有管線上方,造成老舊自來水管線達到使用年限,上方管線阻礙影響輸水管抽換工程進度
在一些已開發國家人口密集的都市於發展過程中,也曾面臨上述問題,為降低各種管線間因空間衝突所造成不利因素影響,陸續發展出各種免開挖工法現場固化內襯工法發展至今已超過三十年,在國外已成功修復各種老舊管線
本研究基於前節所述研究動機經深入探討二工法運用現狀後,希望努力可以達成下列幾點目的:一、整理歸納有關自來水輸水管線抽換工程進度之影響因素二、收集明挖工法及現場固化內襯工法案例,探討此二工法之進度比較與適用範圍

二、輸水管明挖與現場固化內襯中華民國地下管道技術協會所出版之免開挖技術指南(1997)[1],指出現場固化內襯工法基本原則皆以內襯形成管中管,達到整治既設管線的目的

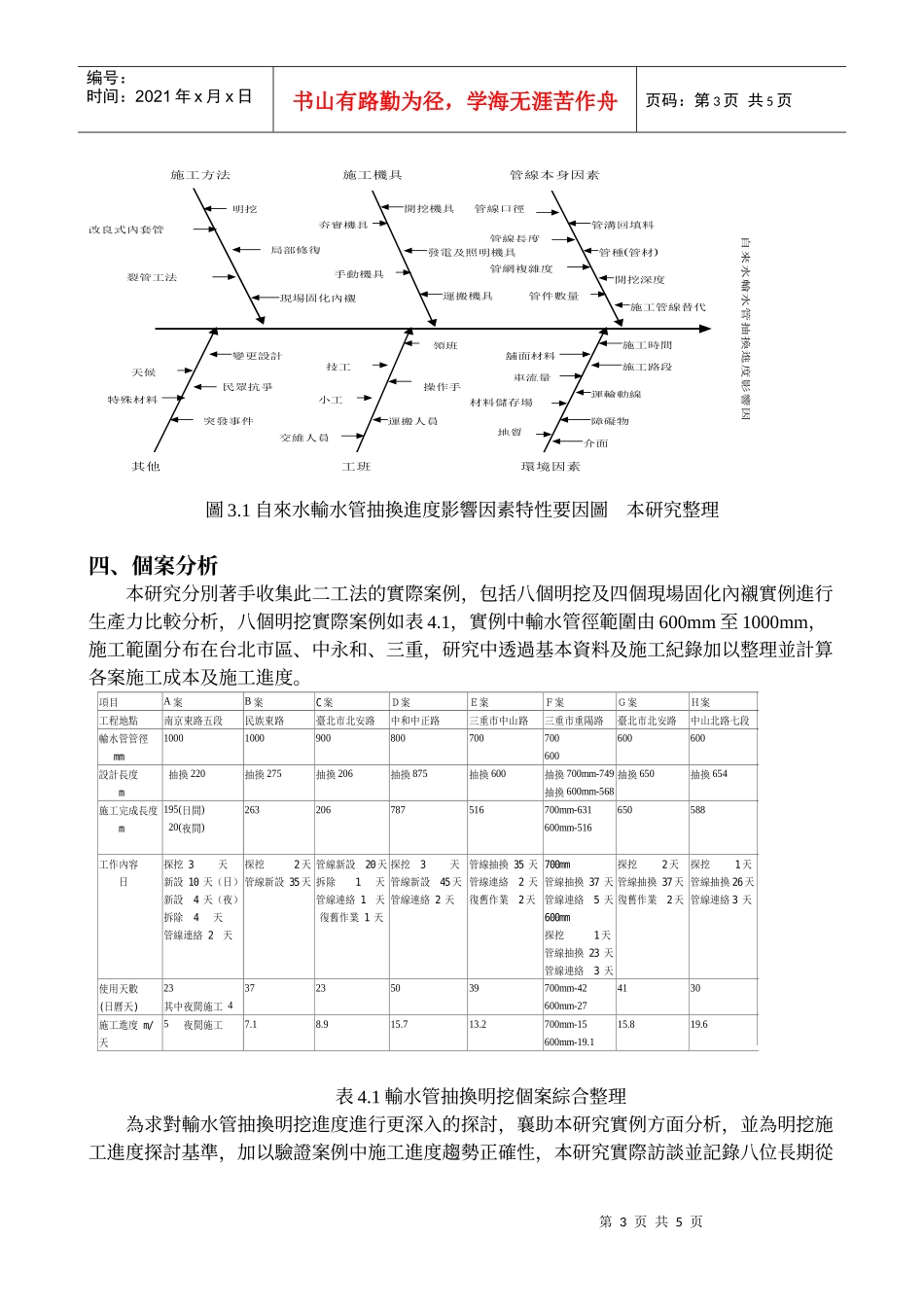

現場固化內襯工法施工步驟基本上較重要施工項目分為舊管清理、管內攝影器檢視、內襯管反轉及加熱固化四個作業大項及其他如工作井設置等作業[2][3],本研究將所收集之施工
