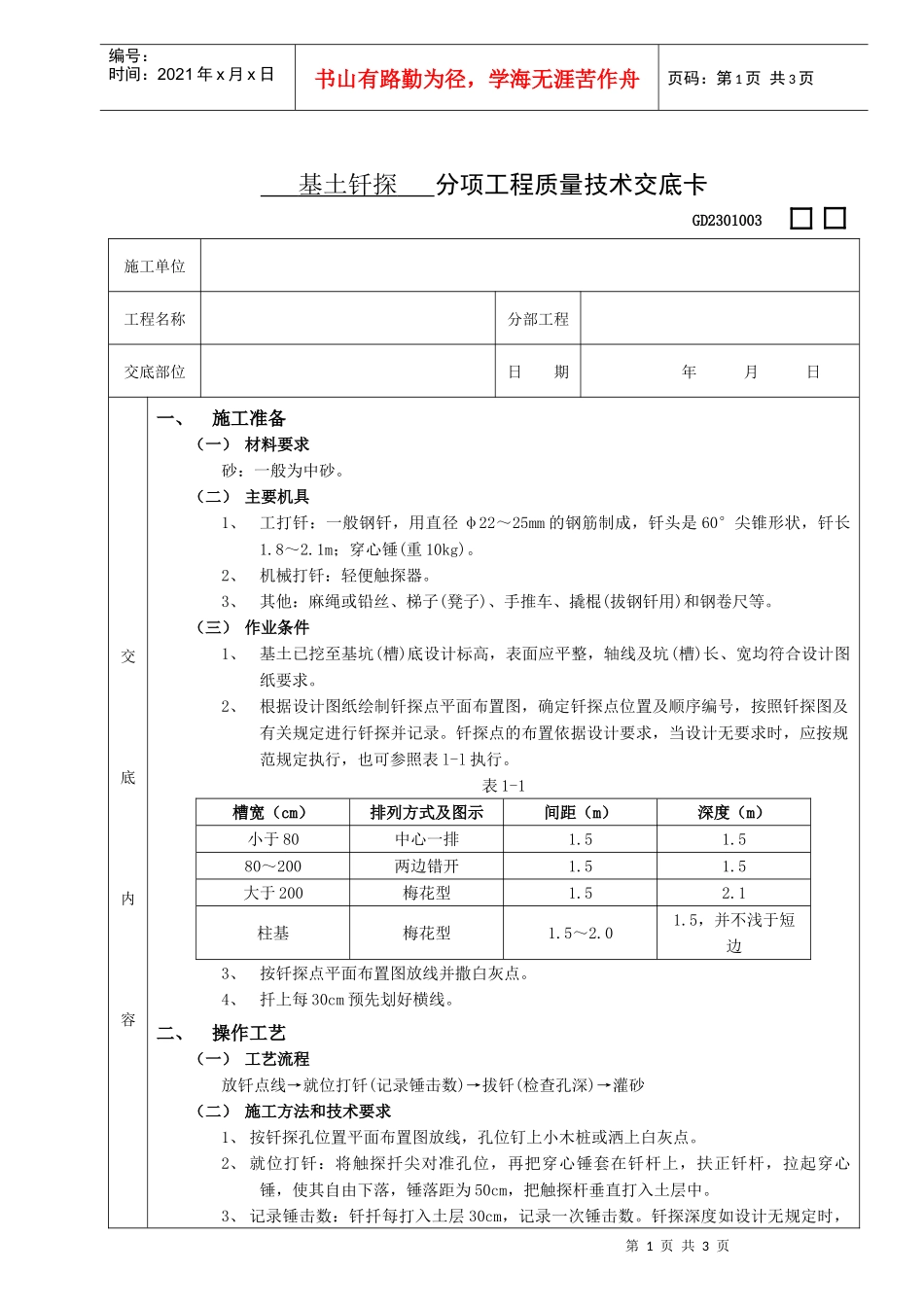

第1页共3页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共3页基土钎探分项工程质量技术交底卡GD2301003施工单位工程名称分部工程交底部位日期年月日交底内容一、施工准备(一)材料要求砂:一般为中砂
(二)主要机具1、工打钎:一般钢钎,用直径φ22~25mm的钢筋制成,钎头是60°尖锥形状,钎长1
1m;穿心锤(重10kg)
2、机械打钎:轻便触探器
3、其他:麻绳或铅丝、梯子(凳子)、手推车、撬棍(拔钢钎用)和钢卷尺等
(三)作业条件1、基土已挖至基坑(槽)底设计标高,表面应平整,轴线及坑(槽)长、宽均符合设计图纸要求
2、根据设计图纸绘制钎探点平面布置图,确定钎探点位置及顺序编号,按照钎探图及有关规定进行钎探并记录
钎探点的布置依据设计要求,当设计无要求时,应按规范规定执行,也可参照表l-l执行
表1-1槽宽(cm)排列方式及图示间距(m)深度(m)小于80中心一排1
580~200两边错开1
5大于200梅花型1
1柱基梅花型1
5,并不浅于短边3、按钎探点平面布置图放线并撒白灰点
4、扦上每30cm预先划好横线
二、操作工艺(一)工艺流程放钎点线→就位打钎(记录锤击数)→拔钎(检查孔深)→灌砂(二)施工方法和技术要求1、按钎探孔位置平面布置图放线,孔位钉上小木桩或洒上白灰点
2、就位打钎:将触探扦尖对准孔位,再把穿心锤套在钎杆上,扶正钎杆,拉起穿心锤,使其自由下落,锤落距为50cm,把触探杆垂直打入土层中
3、记录锤击数:钎扦每打入土层30cm,记录一次锤击数

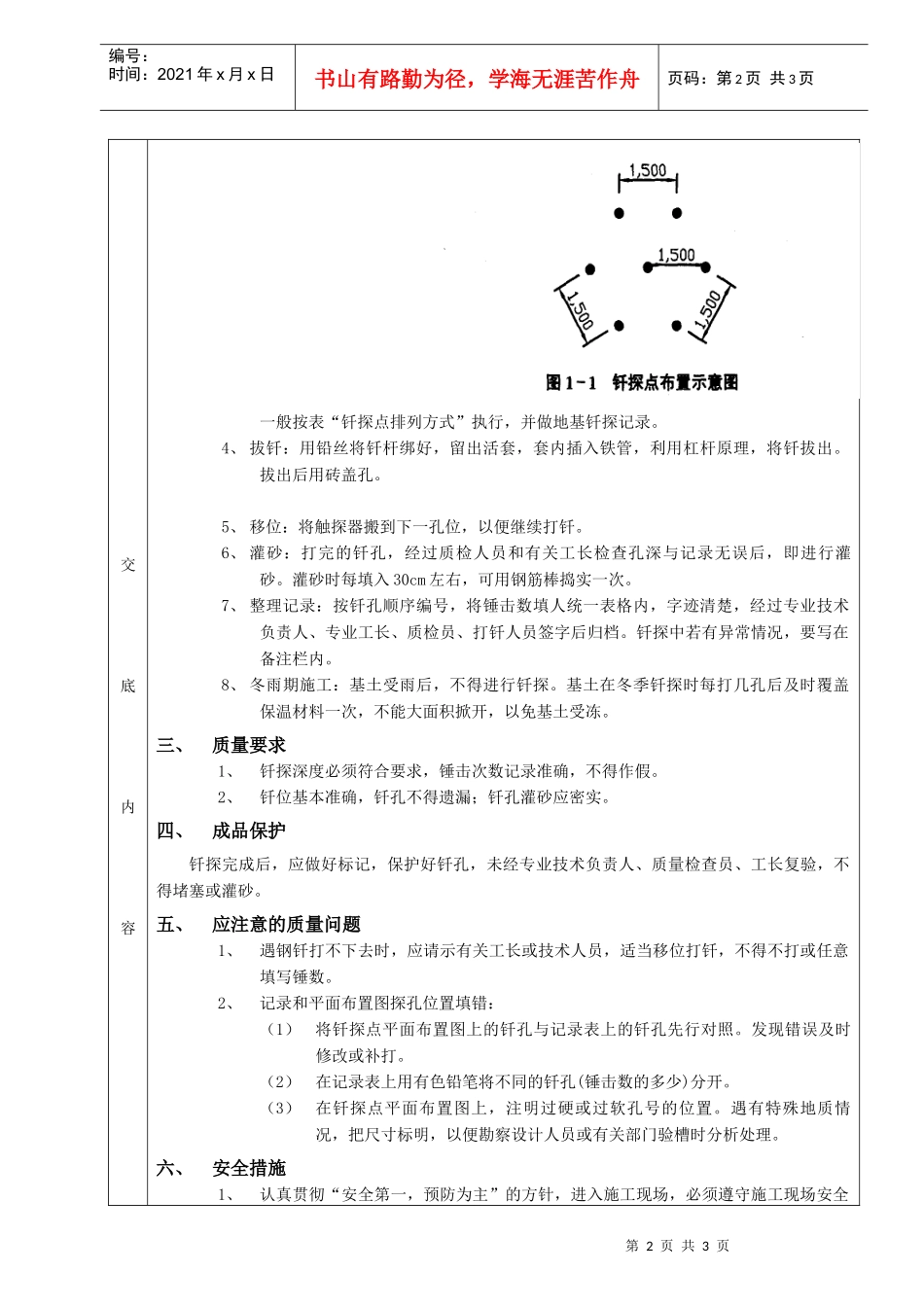

钎探深度如设计无规定时,第2页共3页第1页共3页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共3页交底内容一般按表“钎探点排列方式”执行,并做地基钎探记录
4、拔钎:用铅丝将钎杆绑好,留出活套,套内插入铁管,利用
