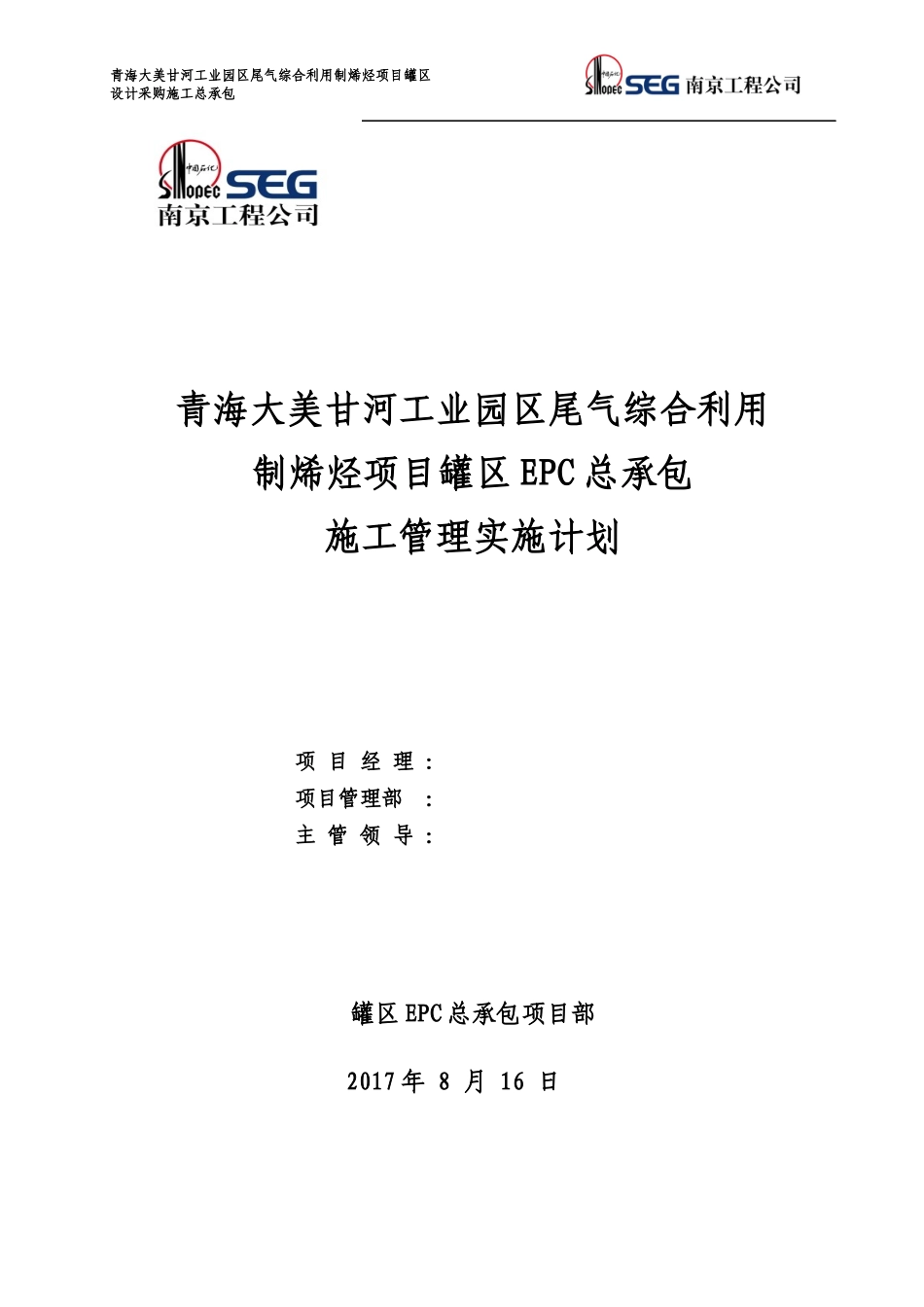

青海大美甘河工业园区尾气综合利用制烯烃项目罐区设计采购施工总承包青海大美甘河工业园区尾气综合利用制烯烃项目罐区EPC总承包施工管理实施计划项目经理:项目管理部:主管领导:罐区EPC总承包项目部2017年8月16日1青海大美甘河工业园区尾气综合利用制烯烃项目罐区设计采购施工总承包1、施工部署原则1、策划原则为体现公司的管理水平,实现项目利益最大化,青海大美罐区EPC项目分包遵循以下原则:(1)减少各标段施工界面的衔接
(2)便于施工招标和施工管理
(3)保证施工质量和安全
(4)有利于降低项目成本
(5)选用有实力、信得过的专业队伍,并承担较多的工作
2、任务划分及分包策划本工程各专业包括土建、钢结构、设备、工艺、电气、仪表、防腐保温、无损检测,其中分包计划如下:(1)土建工程:划分为二个标段,由两个不同协作单位组织施工,承包任务分为:①甲醇和MTBE罐区土建工程包括地下混凝土管道,井室及钢制套管的全部土建工程;②除甲醇和MTBE罐区土建工程外的所有土建工程包括地下混凝土管道,井室及钢制套管的全部土建工程
(2)安装工程:划分为三个标段,由三个不同的协作单位进行专业分包,承包任务分为:①四台低温3000m3球罐、二台非低温3000m3球罐、二台2000m3球罐的组对、本体焊接工程包括但不限于定位板、预埋件,罐内套管等焊接打磨工程;②四台低温3000m3球罐、二台1500m3球罐、二台1000m3球罐的组对、本体焊接工程包括但不限于定位板、预埋件,罐内套管等焊接打磨工程;③本工程区域内所有设备安装及配套施工
(3)球罐热处理、水压及气密性试验:划分为一个标段,由一个协作单位进行组织施工
(4)球罐组装、防腐(含配合检测)用脚手架:按一个协作单位进行组织施工
(4)罐区内无损检测施工:由甲方指定单位施工,施工价格执行框架协议
(6)防腐、保温及防火工程:按一个协作单位进行组织施工
