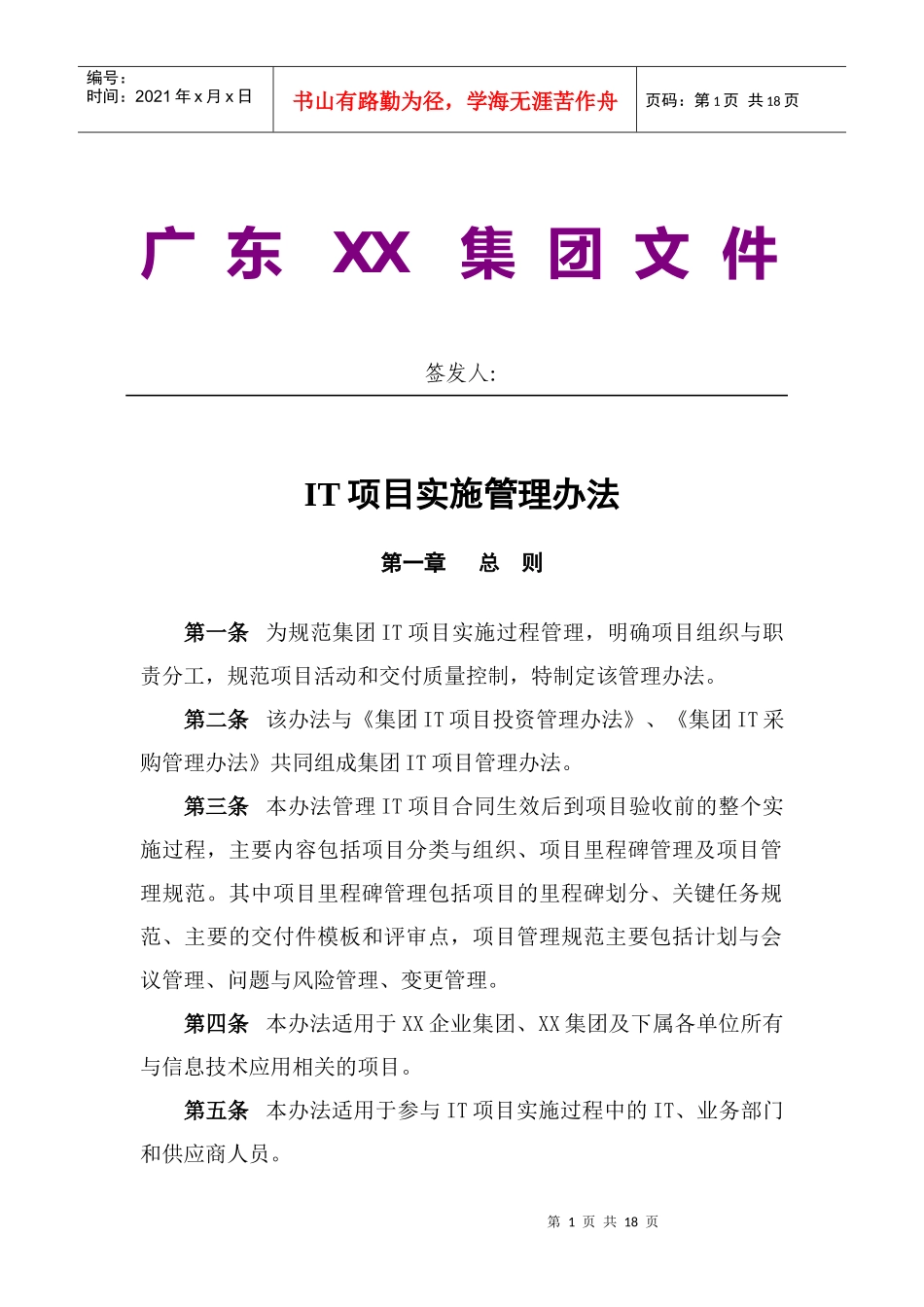

第1页共18页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共18页广东XX集团文件签发人:IT项目实施管理办法第一章总则第一条为规范集团IT项目实施过程管理,明确项目组织与职责分工,规范项目活动和交付质量控制,特制定该管理办法
第二条该办法与《集团IT项目投资管理办法》、《集团IT采购管理办法》共同组成集团IT项目管理办法
第三条本办法管理IT项目合同生效后到项目验收前的整个实施过程,主要内容包括项目分类与组织、项目里程碑管理及项目管理规范
其中项目里程碑管理包括项目的里程碑划分、关键任务规范、主要的交付件模板和评审点,项目管理规范主要包括计划与会议管理、问题与风险管理、变更管理
第四条本办法适用于XX企业集团、XX集团及下属各单位所有与信息技术应用相关的项目
第五条本办法适用于参与IT项目实施过程中的IT、业务部门和供应商人员

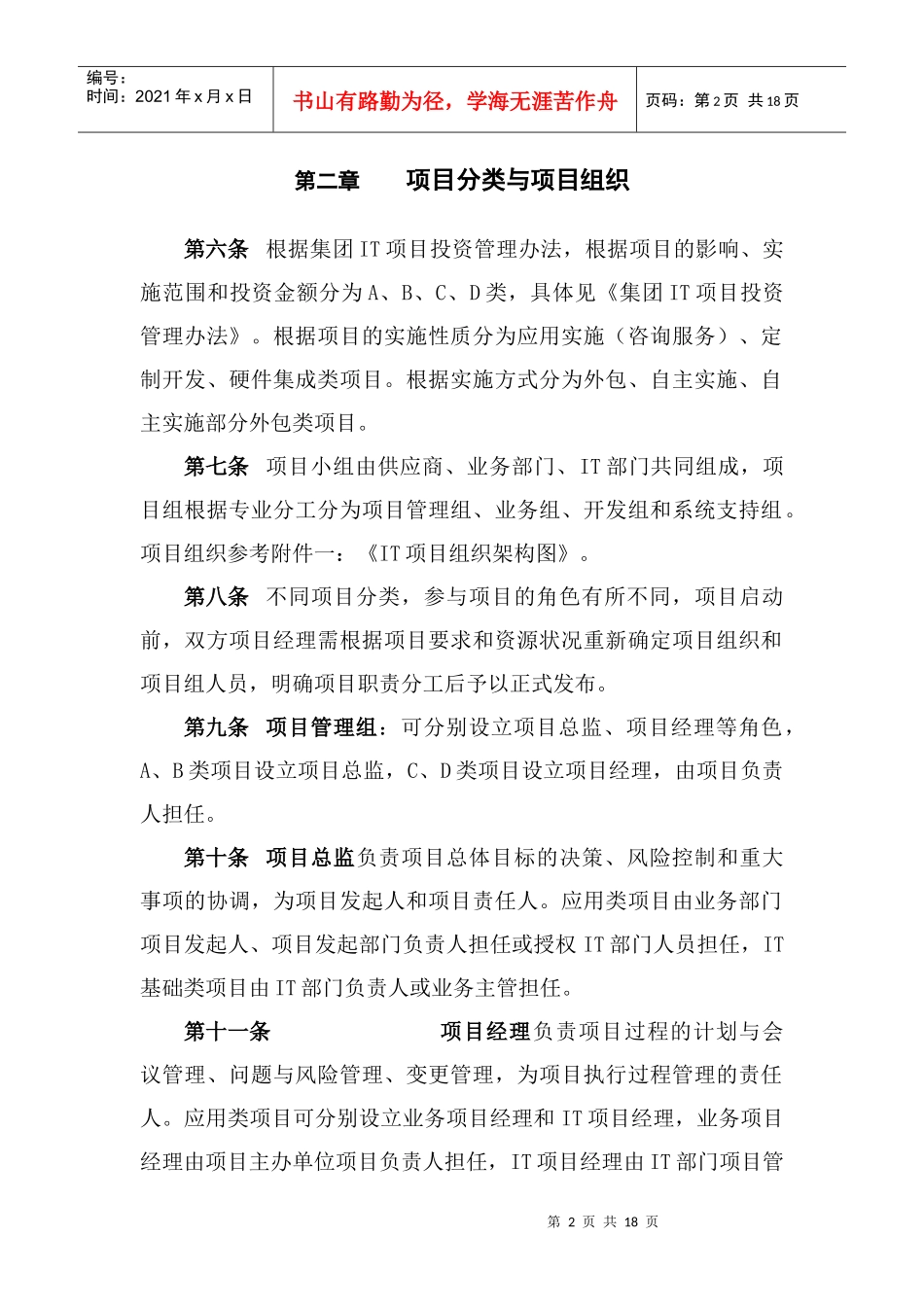

第2页共18页第1页共18页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共18页第二章项目分类与项目组织第六条根据集团IT项目投资管理办法,根据项目的影响、实施范围和投资金额分为A、B、C、D类,具体见《集团IT项目投资管理办法》
根据项目的实施性质分为应用实施(咨询服务)、定制开发、硬件集成类项目
根据实施方式分为外包、自主实施、自主实施部分外包类项目
第七条项目小组由供应商、业务部门、IT部门共同组成,项目组根据专业分工分为项目管理组、业务组、开发组和系统支持组
项目组织参考附件一:《IT项目组织架构图》
第八条不同项目分类,参与项目的角色有所不同,项目启动前,双方项目经理需根据项目要求和资源状况重新确定项目组织和项目组人员,明确项目职责分工后予以正式发布
第九条项目管理组:可分别设立项目总监、项目经理等角色,A、B类项目设立项目总监,C、D类项目设立项目经理,由项目负责人担任
