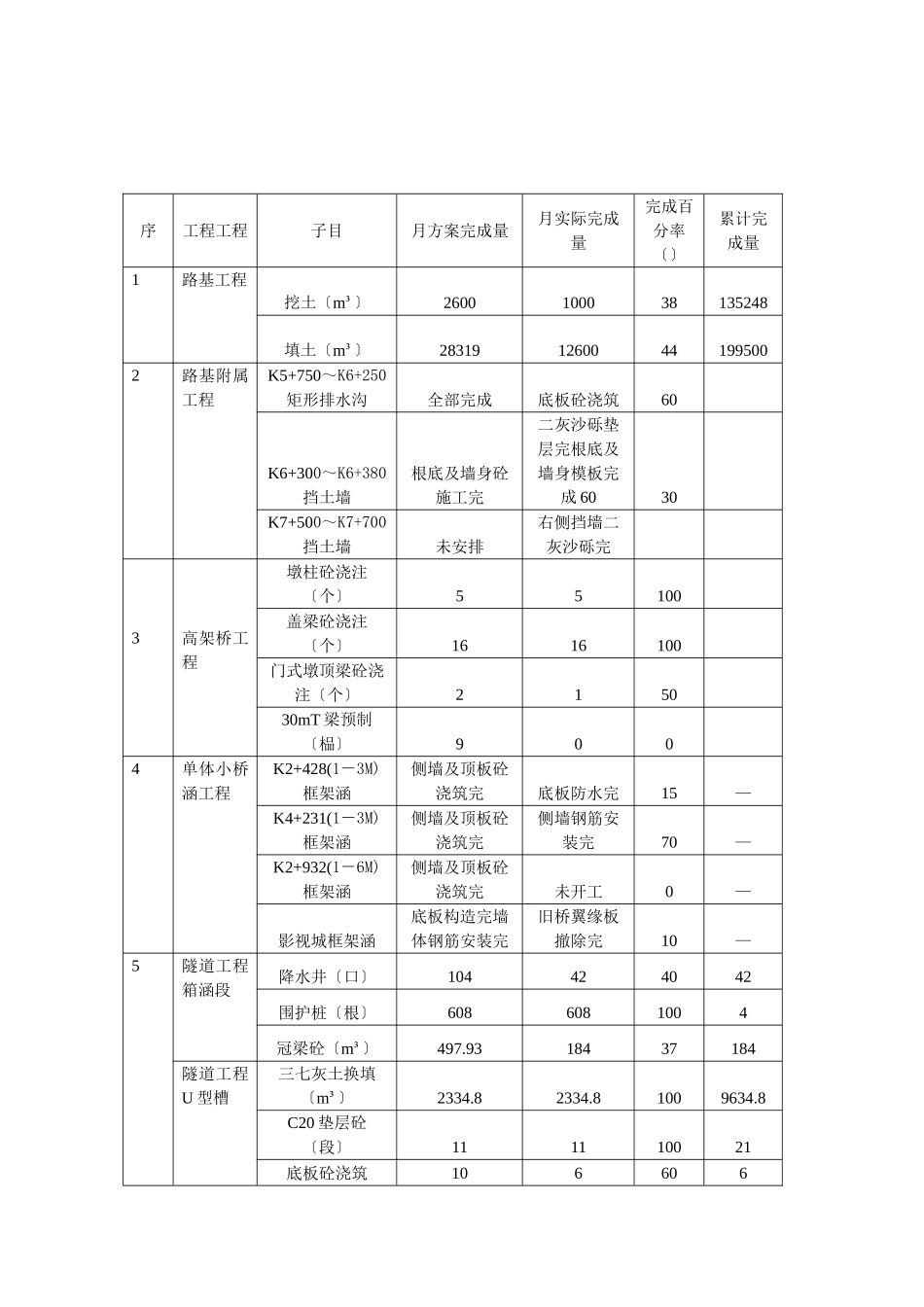

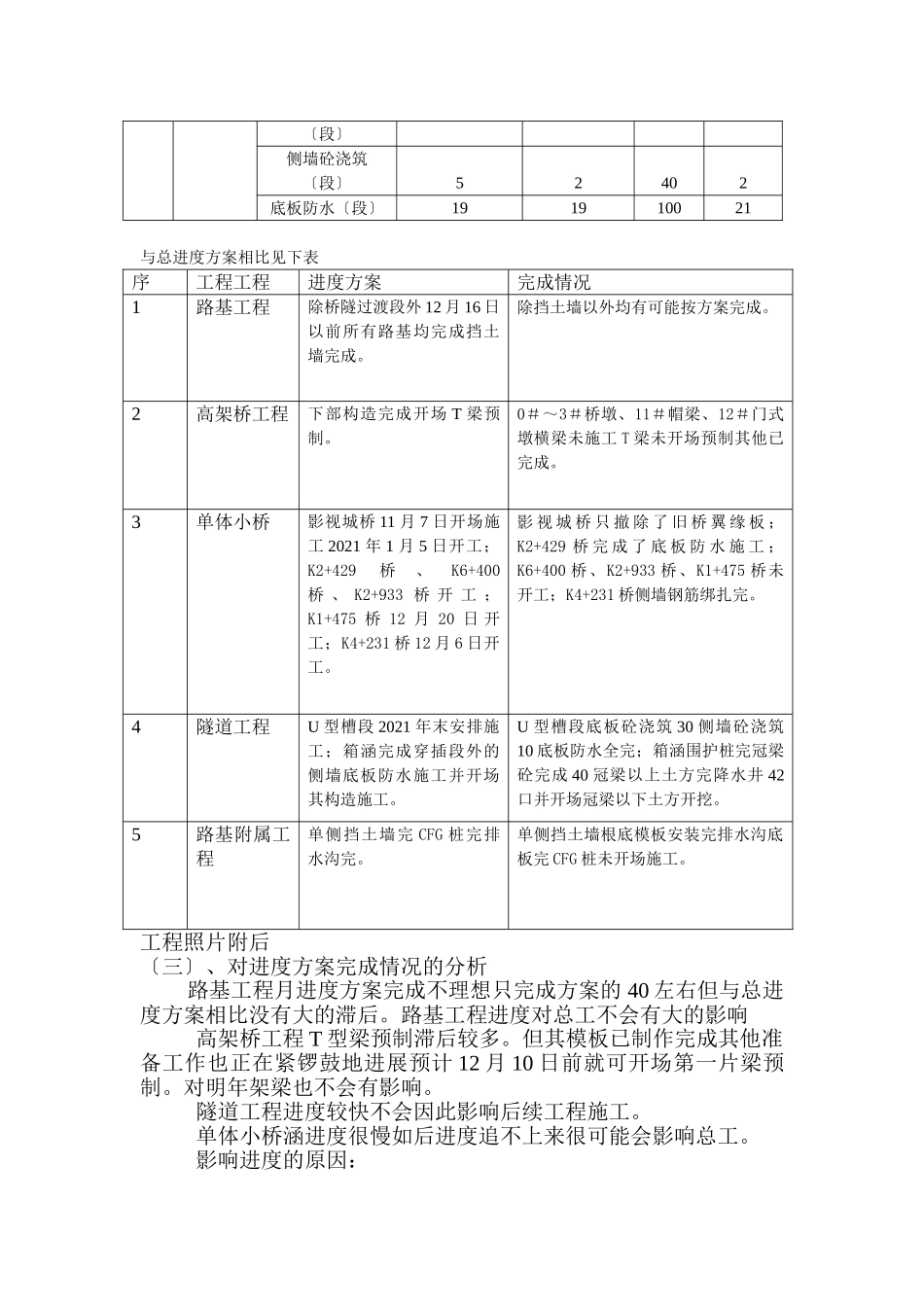

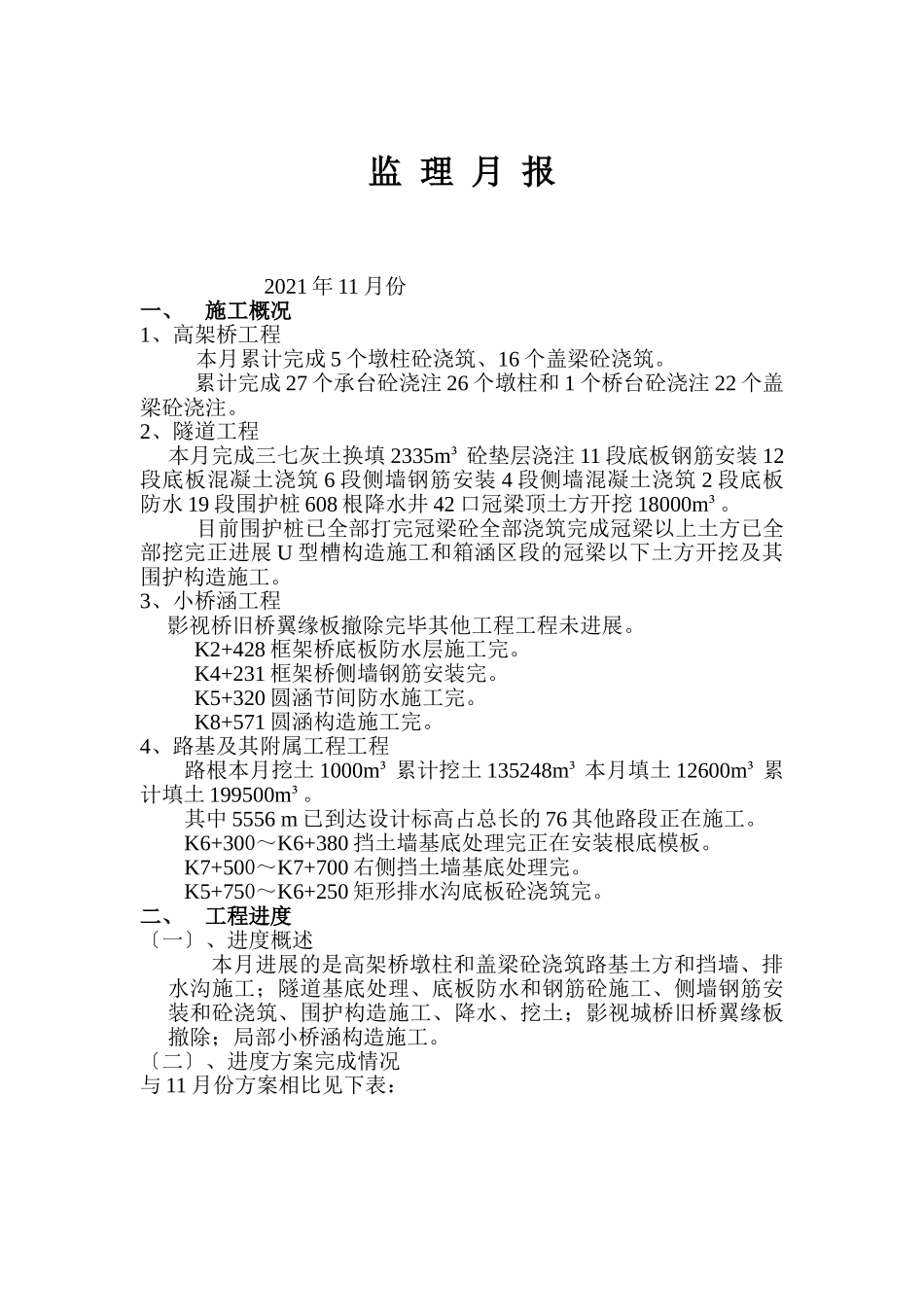

监理月报2021年11月份一、施工概况1、高架桥工程本月累计完成5个墩柱砼浇筑、16个盖梁砼浇筑。累计完成27个承台砼浇注26个墩柱和1个桥台砼浇注22个盖梁砼浇注。2、隧道工程本月完成三七灰土换填2335m³砼垫层浇注11段底板钢筋安装12段底板混凝土浇筑6段侧墙钢筋安装4段侧墙混凝土浇筑2段底板防水19段围护桩608根降水井42口冠梁顶土方开挖18000m³。目前围护桩已全部打完冠梁砼全部浇筑完成冠梁以上土方已全部挖完正进展U型槽构造施工和箱涵区段的冠梁以下土方开挖及其围护构造施工。3、小桥涵工程影视桥旧桥翼缘板撤除完毕其他工程工程未进展。K2+428框架桥底板防水层施工完。K4+231框架桥侧墙钢筋安装完。K5+320圆涵节间防水施工完。K8+571圆涵构造施工完。4、路基及其附属工程工程路根本月挖土1000m³累计挖土135248m³本月填土12600m³累计填土199500m³。其中5556m已到达设计标高占总长的76其他路段正在施工。K6+300~K6+380挡土墙基底处理完正在安装根底模板。K7+500~K7+700右侧挡土墙基底处理完。K5+750~K6+250矩形排水沟底板砼浇筑完。二、工程进度〔一〕、进度概述本月进展的是高架桥墩柱和盖梁砼浇筑路基土方和挡墙、排水沟施工;隧道基底处理、底板防水和钢筋砼施工、侧墙钢筋安装和砼浇筑、围护构造施工、降水、挖土;影视城桥旧桥翼缘板撤除;局部小桥涵构造施工。〔二〕、进度方案完成情况与11月份方案相比见下表:序工程工程子目月方案完成量月实际完成量完成百分率〔〕累计完成量1路基工程挖土〔m³〕2600100038135248填土〔m³〕2831912600441995002路基附属工程K5+750~K6+250矩形排水沟全部完成底板砼浇筑60K6+300~K6+380挡土墙根底及墙身砼施工完二灰沙砾垫层完根底及墙身模板完成6030K7+500~K7+700挡土墙未安排右侧挡墙二灰沙砾完3高架桥工程墩柱砼浇注〔个〕55100盖梁砼浇注〔个〕1616100门式墩顶梁砼浇注〔个〕215030mT梁预制〔榀〕9004单体小桥涵工程K2+428(1-3M)框架涵侧墙及顶板砼浇筑完底板防水完15—K4+231(1-3M)框架涵侧墙及顶板砼浇筑完侧墙钢筋安装完70—K2+932(1-6M)框架涵侧墙及顶板砼浇筑完未开工0—影视城框架涵底板构造完墙体钢筋安装完旧桥翼缘板撤除完10—5隧道工程箱涵段降水井〔口〕104424042围护桩〔根〕6086081004冠梁砼〔m³〕497.9318437184隧道工程U型槽三七灰土换填〔m³〕2334.82334.81009634.8C20垫层砼〔段〕111110021底板砼浇筑106606〔段〕侧墙砼浇筑〔段〕52402底板防水〔段〕191910021与总进度方案相比见下表序工程工程进度方案完成情况1路基工程除桥隧过渡段外12月16日以前所有路基均完成挡土墙完成。除挡土墙以外均有可能按方案完成。2高架桥工程下部构造完成开场T梁预制。0#~3#桥墩、11#帽梁、12#门式墩横梁未施工T梁未开场预制其他已完成。3单体小桥影视城桥11月7日开场施工2021年1月5日开工;K2+429桥、K6+400桥、K2+933桥开工;K1+475桥12月20日开工;K4+231桥12月6日开工。影视城桥只撤除了旧桥翼缘板;K2+429桥完成了底板防水施工;K6+400桥、K2+933桥、K1+475桥未开工;K4+231桥侧墙钢筋绑扎完。4隧道工程U型槽段2021年末安排施工;箱涵完成穿插段外的侧墙底板防水施工并开场其构造施工。U型槽段底板砼浇筑30侧墙砼浇筑10底板防水全完;箱涵围护桩完冠梁砼完成40冠梁以上土方完降水井42口并开场冠梁以下土方开挖。5路基附属工程单侧挡土墙完CFG桩完排水沟完。单侧挡土墙根底模板安装完排水沟底板完CFG桩未开场施工。工程照片附后〔三〕、对进度方案完成情况的分析路基工程月进度方案完成不理想只完成方案的40左右但与总进度方案相比没有大的滞后。路基工程进度对总工不会有大的影响高架桥工程T型梁预制滞后较多。但其模板已制作完成其他准备工作也正在紧锣鼓地进展预计12月10日前就可开场第一片梁预制。对明年架梁也不会有影响。隧道工程进度较快不会因此影响后续工程施工。单体小桥涵进度很慢如后进度追不上来很可能会影响总工。影响进度的原因:路基工程——两个劳务分包中的一个素质低理才能差其施工区域两个月还未完成第一层土填筑最后才不得不移交给另一个劳务分包导致进度滞后。高架桥工程——由...
