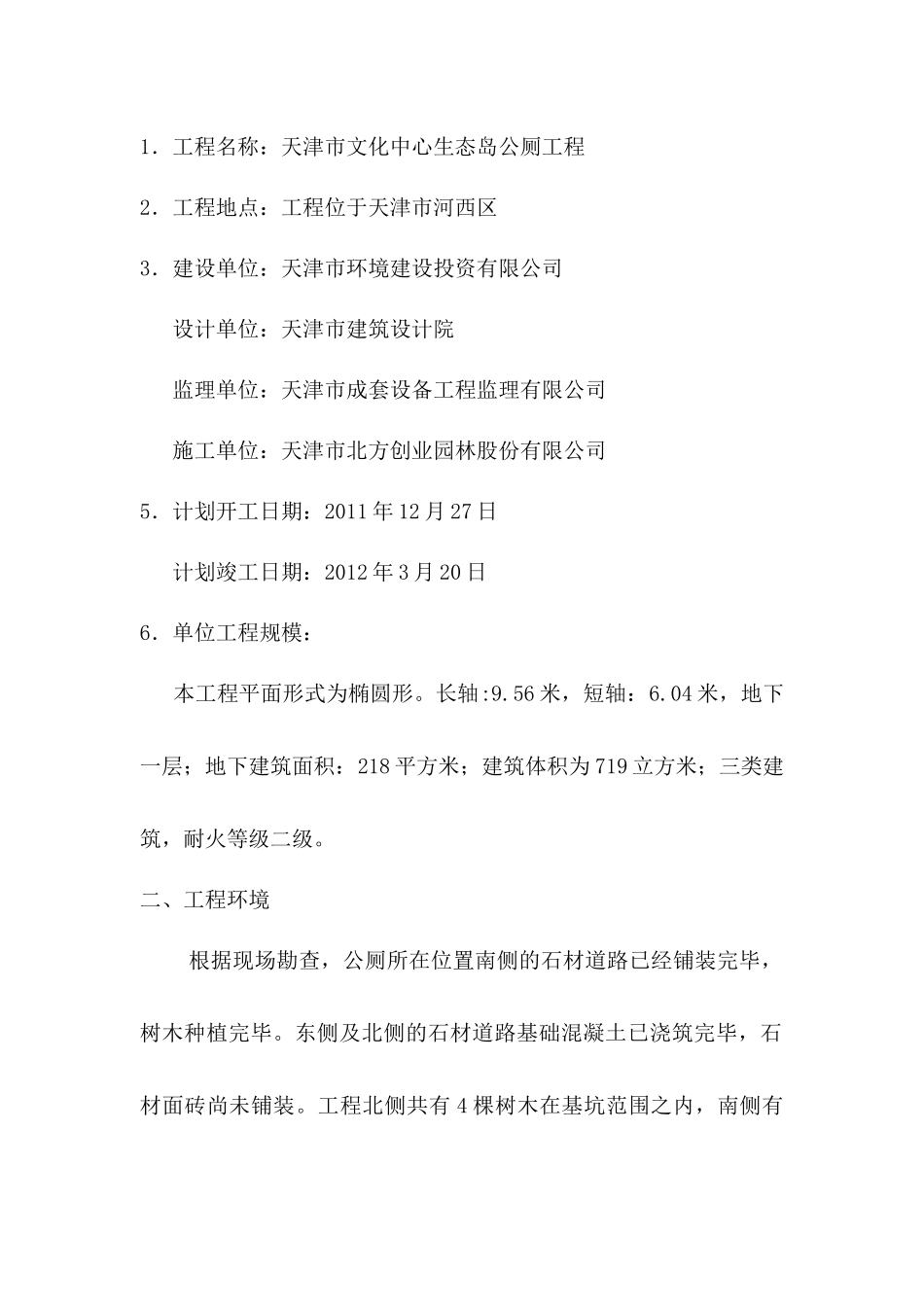

第一章工程概况一、基本情况:1.工程名称:天津市文化中心生态岛公厕工程2.工程地点:工程位于天津市河西区3.建设单位:天津市环境建设投资有限公司设计单位:天津市建筑设计院监理单位:天津市成套设备工程监理有限公司施工单位:天津市北方创业园林股份有限公司5.计划开工日期:2011年12月27日计划竣工日期:2012年3月20日6.单位工程规模:本工程平面形式为椭圆形。长轴:9.56米,短轴:6.04米,地下一层;地下建筑面积:218平方米;建筑体积为719立方米;三类建筑,耐火等级二级。二、工程环境根据现场勘查,公厕所在位置南侧的石材道路已经铺装完毕,树木种植完毕。东侧及北侧的石材道路基础混凝土已浇筑完毕,石材面砖尚未铺装。工程北侧共有4棵树木在基坑范围之内,南侧有一座自来水井、一座电力井,其中管线走向不明。三、主要工程量序号项目名称单位数量备注1基坑工程支护钢板桩棵20340B12m环梁M162双拼40B挖方M32000填方M31044.232主体结构工程混凝土垫层M332C15混凝土底板M3114.56C30S6混凝土剪力墙M371.67C30S6混凝土柱M35.805C30S6混凝土梁、板M355.62C30S6防水层M2712.83装饰工程内墙砌筑M331加气混凝土砌块顶棚抹灰M2166.97砂浆面砖M21025.3第二章施工组织设计编制依据《建设工程质量检验评定标准》(GBJ301-88);《建筑安装工程质量验收统一标准》(GBJ300-88);《天津建筑施工技术规范》(DB29-76-2004);《天津市建筑工程质量检验评定标准汇编》(TBJ103-91);《城市排水工程质量检验标准》(DB29-52-2003);《给水排水管道工程施工及验收规范》(GB50268—97);《钢筋混凝土工程施工及验收规范》(GB50204—2002);《机械设备安装工程施工及验收规范》(TJ231〈四〉);《电气装置安装工程电缆电线施工及验收规范》GB50168-92;《电气装置安装工程接地装置施工及验收规范》GB50169-92;国家、行业、地方颁布的其他有效的现行标准、规范、设计图纸《天津建筑工程施工组织设计编制标准》《天津市建设工程施工现场管理规程》DB29—113-2004《建筑基坑支护技术规程》(JGJl20—99)《天津市文化中心生态岛公共卫生间工程》施工图纸、合同、岩土勘察报告等资料第三章施工组织一、施工组织机构将由我公司具有丰富施工经验的人员组建“津市文化中心生态岛公厕项目经理部”设项目经理1名、项目副经理1名、项目技术负责人1名、管理及技术人员共计10人。二、项目管理组织体系我公司作为大型市政工程专业施工企业,具备丰富的同类工程施工经验,并曾先后多次获奖。我公司将充分发挥现有的管理、技术、设备和材料优势,组织公司范围内的精兵强将投入该项目工程的施工。我公司选派具有丰富施工经验的项目经理担任本工程的项目经理,由具备丰富同类工程施工经验的人员组成项目班子,现场将成立项目经理为责任人的组织体系,按质量管理标准建立质保体系,形成以全面质量管理为核心,以专业管理和计算机管理相结合的科学管理系统,项目经理部建立岗位责任制,落实岗位职责,并制订以下制度:⑴.图纸学习和会审制度;⑵.施工组织设计管理制度;⑶.技术交底制度;⑷.施工项目材料、设备检验制度;⑸.工程质量检查及验收制度;⑹.周例会与每日施工协调会制度;⑺.课题攻关、QC活动制度,研究、推广、使用新工艺;⑻.项目管理人员考核制度。第四章施工准备第一节驻地建设驻地建设本着占地少,避免扰邻,交通便捷和减少对交通影响的原则。一、生产、生活区1、计划在拟建公厕东侧和北侧设置库房、工具材料堆放、生产、生活区。工程昼夜施工,对周围居民生活带来不便,项目经理部派专人对生产、生活区进行严格管理。2、生产所用原材料及周转材分类堆放在围档内的临建库房,管材占地较大采用随用随运的方式,混凝土均采用商品混凝土。原材料加工区距材料堆放区保证安全距离。二、施工用水施工现场临时用水均采用临近自来水水源,保证施工人员用水洁净。三、场地排水由施工产生的废水在经过沉淀池沉淀过滤后排入市政管网,确保路面清洁,将污染源降低至最低。四、通讯及办公设施项目部及分部办公室设并配置计算机、打印机、复印机等办公设备。对讲机用于施工场地内联络。...
