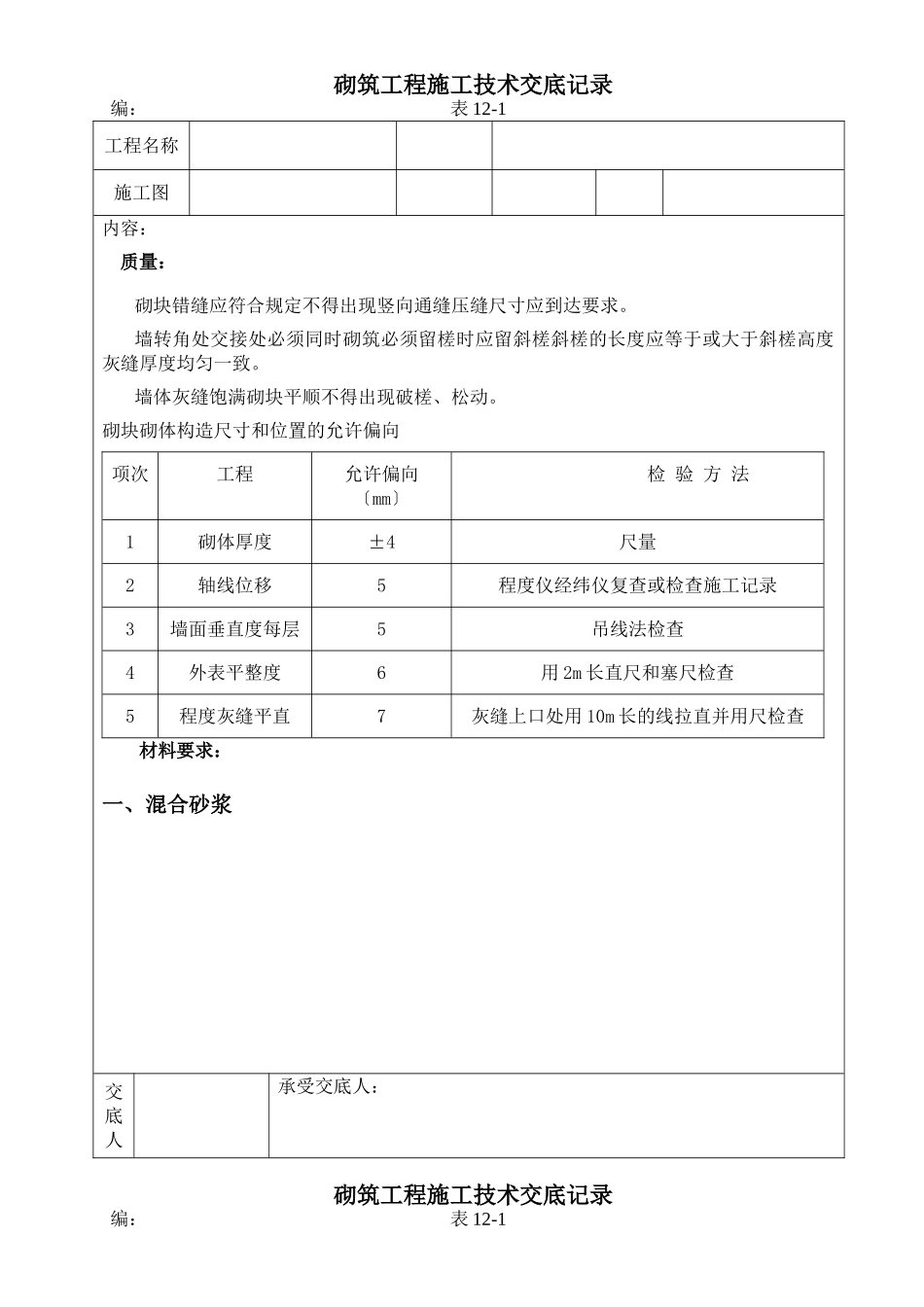

砌筑工程施工技术交底记录编:表12-1工程名称施工图内容:质量:砌块错缝应符合规定不得出现竖向通缝压缝尺寸应到达要求
墙转角处交接处必须同时砌筑必须留槎时应留斜槎斜槎的长度应等于或大于斜槎高度灰缝厚度均匀一致
墙体灰缝饱满砌块平顺不得出现破槎、松动

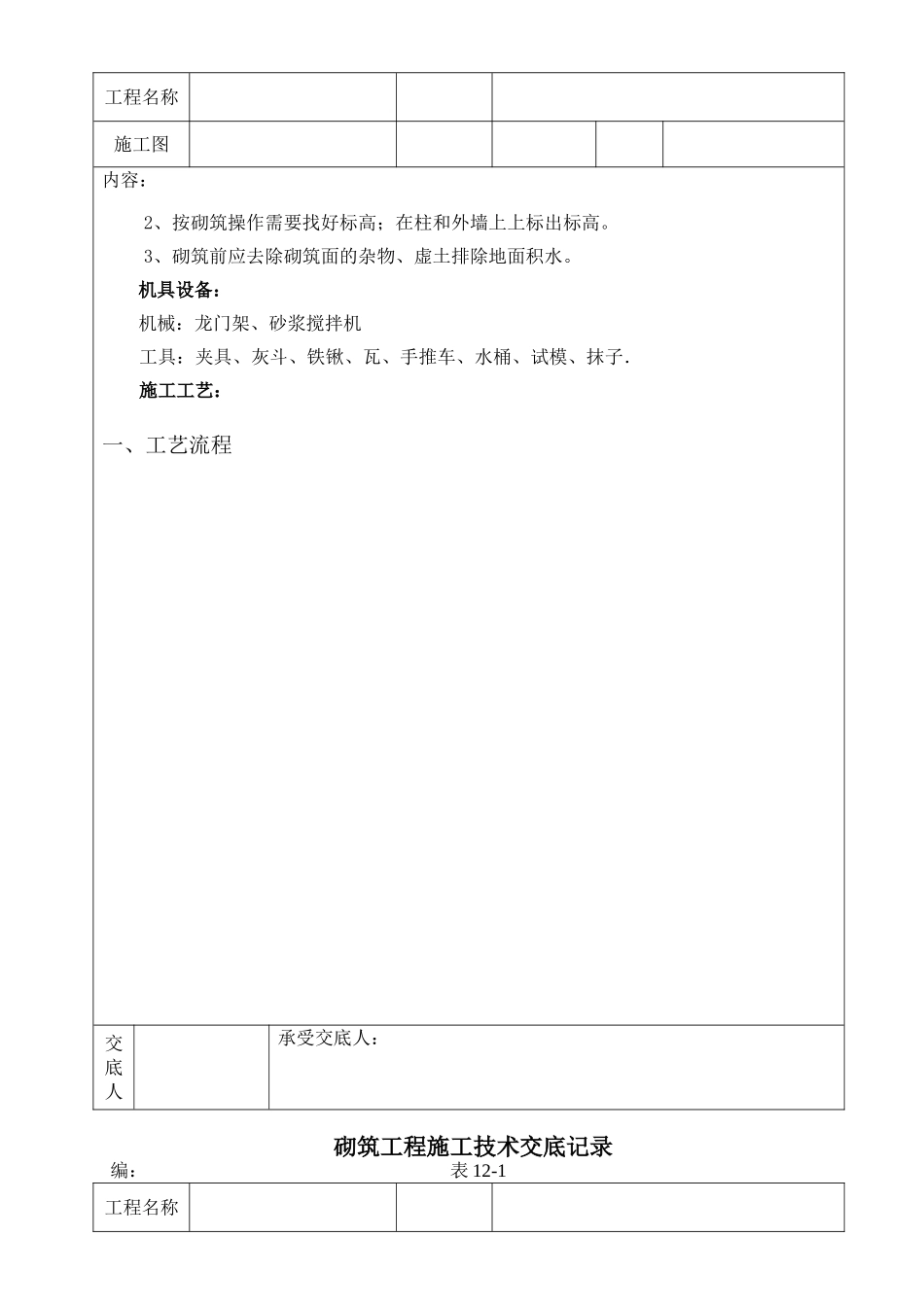

砌块砌体构造尺寸和位置的允许偏向项次工程允许偏向〔mm〕检验方法1砌体厚度±4尺量2轴线位移5程度仪经纬仪复查或检查施工记录3墙面垂直度每层5吊线法检查4外表平整度6用2m长直尺和塞尺检查5程度灰缝平直7灰缝上口处用10m长的线拉直并用尺检查材料要求:一、混合砂浆交底人承受交底人:砌筑工程施工技术交底记录编:表12-1工程名称施工图内容:2、按砌筑操作需要找好标高;在柱和外墙上上标出标高
3、砌筑前应去除砌筑面的杂物、虚土排除地面积水

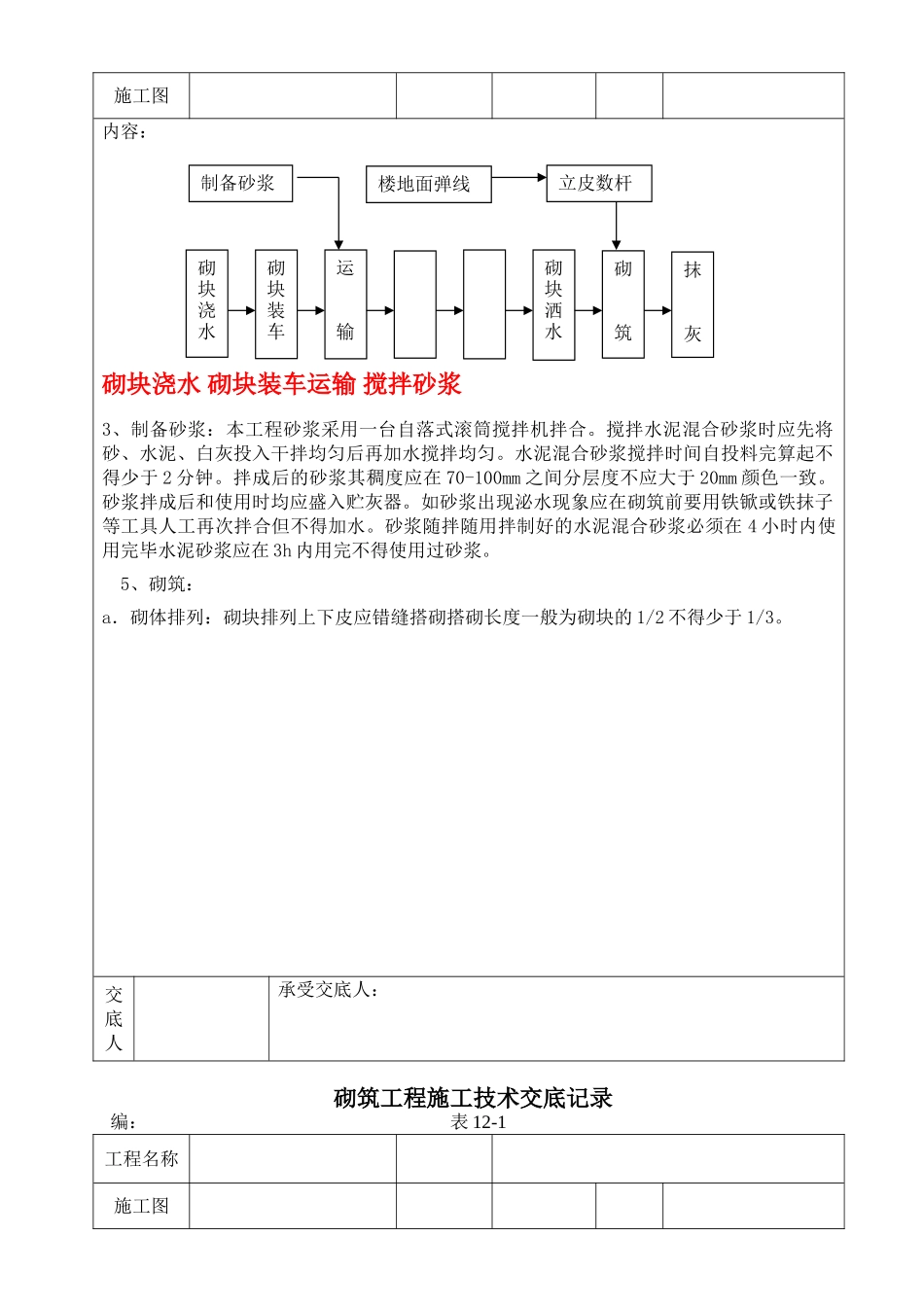

机具设备:机械:龙门架、砂浆搅拌机工具:夹具、灰斗、铁锹、瓦、手推车、水桶、试模、抹子.施工工艺:一、工艺流程交底人承受交底人:砌筑工程施工技术交底记录编:表12-1工程名称施工图内容:砌块浇水砌块装车运输搅拌砂浆3、制备砂浆:本工程砂浆采用一台自落式滚筒搅拌机拌合
搅拌水泥混合砂浆时应先将砂、水泥、白灰投入干拌均匀后再加水搅拌均匀
水泥混合砂浆搅拌时间自投料完算起不得少于2分钟
拌成后的砂浆其稠度应在70-100mm之间分层度不应大于20mm颜色一致
砂浆拌成后和使用时均应盛入贮灰器
如砂浆出现泌水现象应在砌筑前要用铁锨或铁抹子等工具人工再次拌合但不得加水
砂浆随拌随用拌制好的水泥混合砂浆必须在4小时内使用完毕水泥砂浆应在3h内用完不得使用过砂浆
5、砌筑:a.砌体排列:砌块排列上下皮应错缝搭砌搭砌长度一般为砌块的1/2不得少于1/3
交底人承受交底人:砌筑工程施工技术交底记录编:表12-1工程名称施工图制备砂浆楼地面弹线立皮数杆砌块装车砌块洒水砌块浇水运输砌筑抹灰内容:b.砌块就位与校正:砌块
