隧道工程施工工艺一、总体方案〔一〕施工原那么采用大型施工机械配套施工开挖出渣机械配套作业线、初支护砼机械配套作业线与二次衬砌砼施工作业线相配合一条龙作业
软弱围岩坚持“短进尺、弱〔不〕爆破、快封闭、强支护、紧衬砌〞的原那么开挖后仰拱及时跟上封闭成环
施工中进展超前地质预报采用先进的量测探测技术对围岩提早做出判断拟定相应的施工方案
〔二〕施工布置隧道根据施工现场场面状况采用单向掘进隧道进口布置一个隧道专业机械化施工队
洞内施工开挖、出渣初支护与二次衬砌模筑砼平行作业
隧道路面待贯穿后从洞口反向施工
根据地形地貌及工要求本隧道不设施工支洞
〔三〕总体方案根据磐南隧道围岩情况、及断面设计结合本承包人现有技术装备力量和多年的隧道施工经历确定Ⅲ类围岩采用正台阶开挖法施工Ⅳ类采用全断面开挖法施工
隧道出渣采用侧翻装载机装车自卸汽车运输
初支护施作及时可靠衬砌砼采用机械化作业二次衬砌采用砼输送车、输送泵和全断面液压衬砌台车相配合的方案
施工过程中加强监测及时处理分析数据高速支护参数
开挖前做好超前地质预报、探测工作根据围岩情况采取相应的施工方案
二、隧道施工测量控制为保证隧道贯穿精度拟定如下测量控制方案:1、地表平面控制〔1〕为保证洞口投点的相对精度平面控制网根据设计提供的控制点和实地地形情况布设精细控制网并保证洞口附近有二个或二个以上的精细控制网点
〔2〕地表控制网经过屡次复测复测无误前方可引线进洞的测量工作
2、洞口联络测量为保证地面控制测量精度很好地传递到洞内采用如下洞口控制测量方案:〔1〕在洞口仰坡完成及洞口施工至设计标高后在洞口埋设二个稳固的导线控制点
〔2〕洞口附近在根底稳定处埋设2~4个水准点与地表水准控制网级网观测及平差计算以便于隧道进洞水准测量

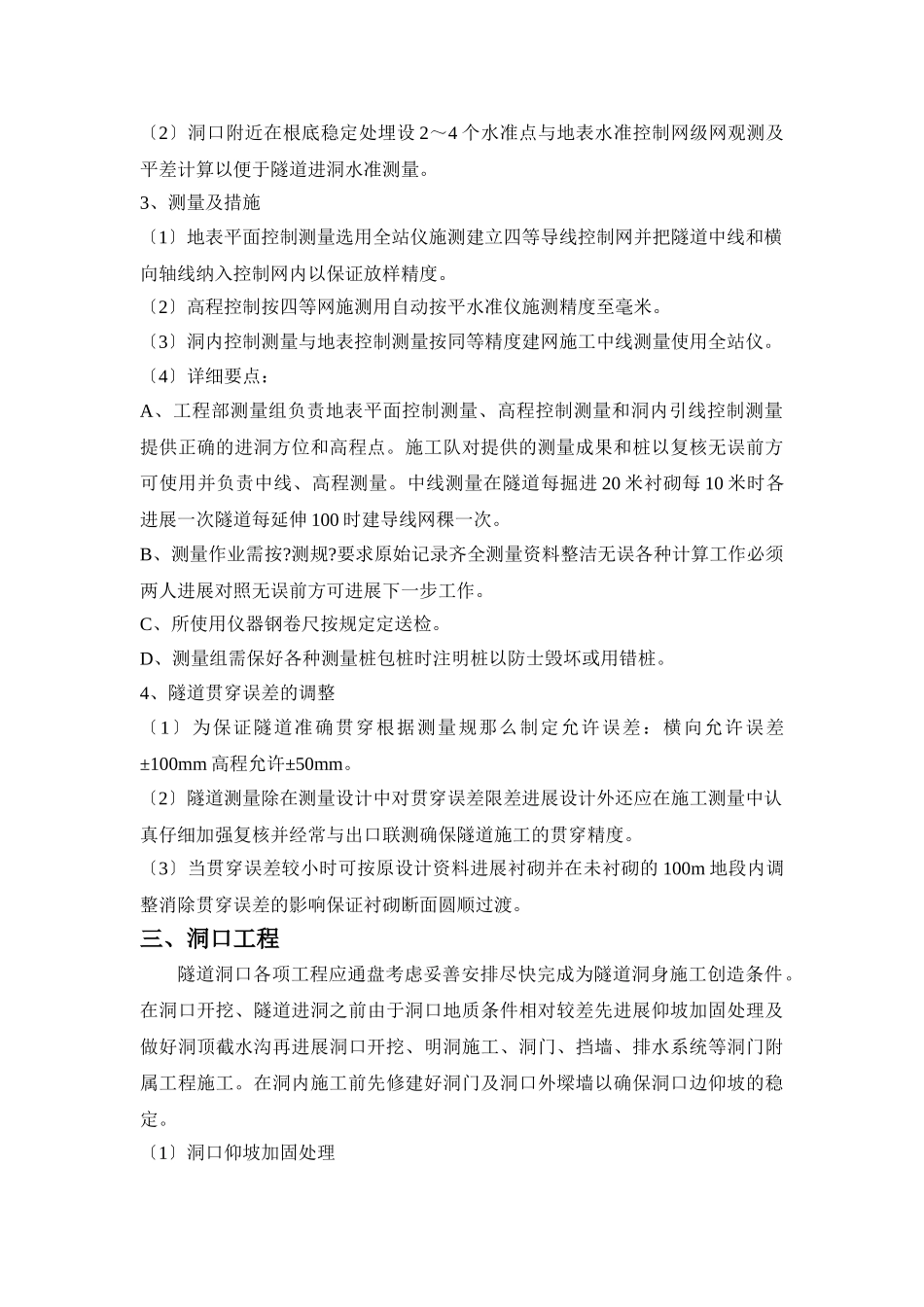

3、测量及措施〔1〕地表平面控制测量选用全站仪施测建立四等导线控制网并把隧道中线和横向轴线纳入控制网内以保证放样精度
