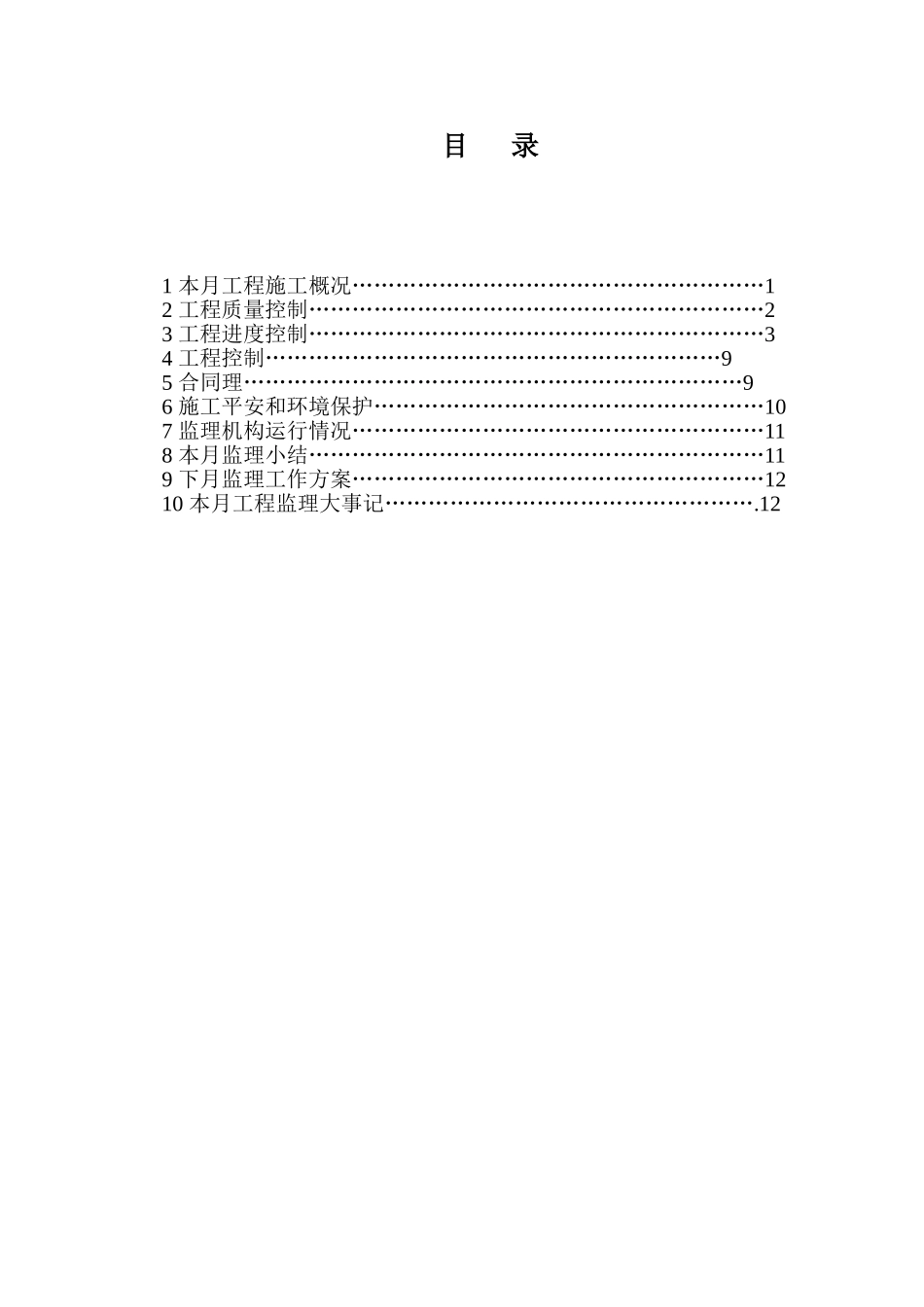

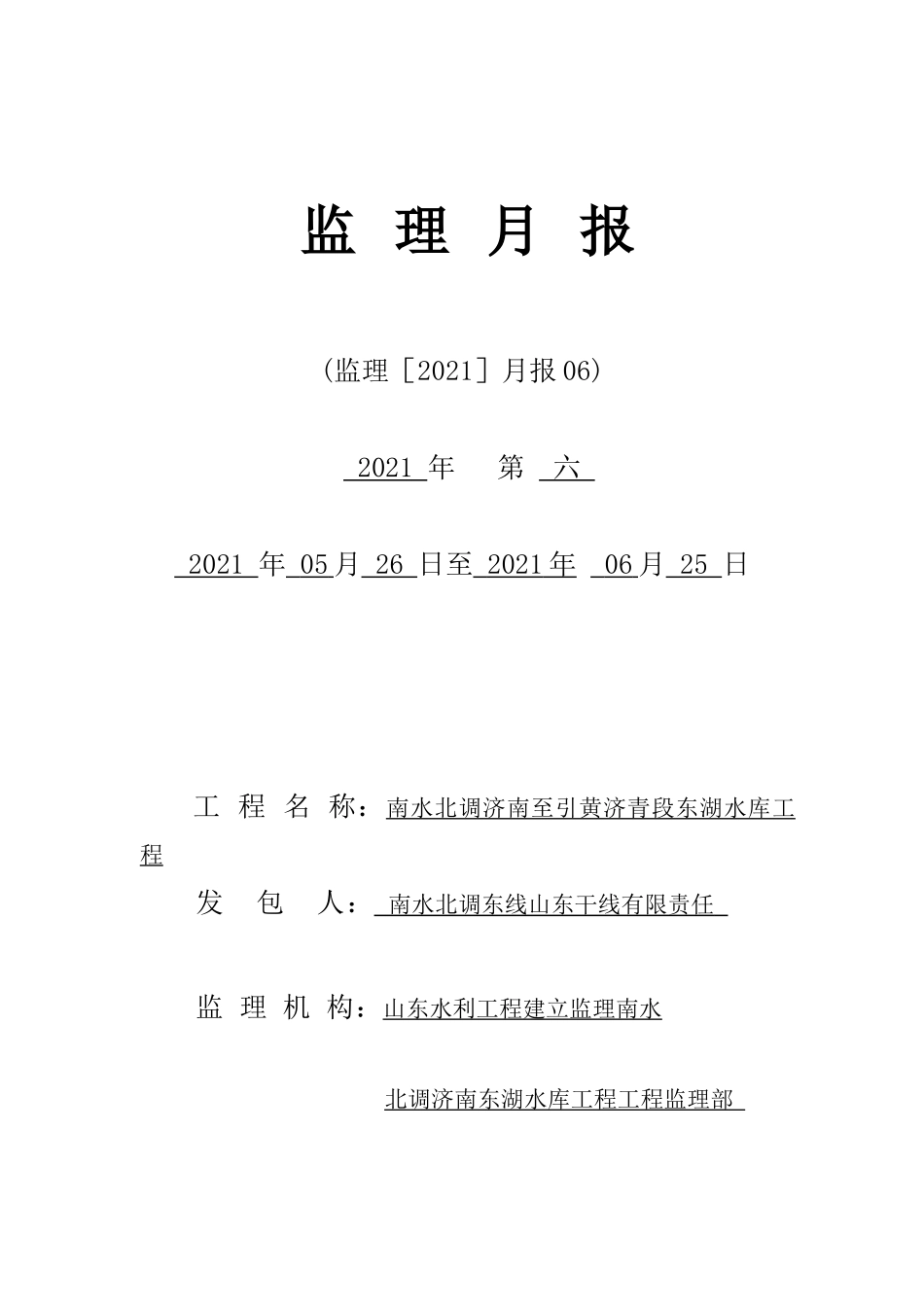

监理月报(监理[2021]月报06)2021年第六2021年05月26日至2021年06月25日工程名称:南水北调济南至引黄济青段东湖水库工程发包人:南水北调东线山东干线有限责任监理机构:山东水利工程建立监理南水北调济南东湖水库工程工程监理部总监理工程师:日:2021年06月26日目录1本月工程施工概况…………………………………………………12工程质量控制………………………………………………………23工程进度控制………………………………………………………34工程控制………………………………………………………95合同理……………………………………………………………96施工平安和环境保护………………………………………………107监理机构运行情况…………………………………………………118本月监理小结………………………………………………………119下月监理工作方案…………………………………………………1210本月工程监理大事记…………………………………………….12南水北调济南至引黄济青段东湖水库工程监理月报〔2021年05月26日~2021年06月25日〕1本月工程施工概况1.1工程概况东湖水库位于济南东北30km、历城区和章丘交界处、小清河与白云湖之间为新建平原调蓄水库。水库总占地面积8073.56亩围坝轴线长度8.125km蓄水位30m相应总库容5377万m3设计位19m库容678万m3。东湖水库采用泵站提水充库涵闸控制出库的运行方式水库西侧为井家排水沟东侧为四干渠排水沟北邻小清河南距唐王镇老僧口、白云湖镇李家码头等村庄200~500m平面形状近似五边形。1.2工程建立情况工程总体布置包括:围坝、干线分水闸、穿小清河倒虹、入库泵站、入〔出〕库涵洞、入〔出〕库闸、放水洞、排渗泵站等工程。共划分了二个施工标段。施工一标段中标是浙江水电建筑安装桩范围是0+000~2+600、7+000~8+124.5;施工二标段中标是内蒙古黄河工程股份桩范围是2+600~7+000。1.3本月工作情况为了更好地实现本工程工程总目的有效地施行监理工作监理部力求决策正确果断、指执行坚决、组织运转灵敏、步调协调一致、信息沟通迅速、专业配套齐全、工作精干高效。2021年6月共有监理人员19人大部分曾参加过类似工程的施工监理工作主要监理部人员在施工监理方面有丰富的经历能出色地完本钱工程的监理工作。本月主要进展了坝体填筑、坝后压重、防渗墙浇筑、穿小清河倒虹混凝土浇筑等施工监理工作。2工程质量控制2.1工程质量监视检查施工阶段监理实行总监负责制监理部认真做好工程的质量、进度、以及合同理与组织协调工作并在监理工作过程中不断改良和完善。为了加强施工现场的质量控制总监随时到工地对工程质量进展巡视检查现场监理人员实行跟踪检测及检查及时处理现场出现的质量问题。一标监理在本月份检验工程有:坝后压重高程、宽度、铺土厚度防渗墙的孔深、孔斜率、泥浆比重、稠度、含砂率;坝体填筑的高程、宽度、干度、压实度、铺土厚度;穿小清河倒虹原材料、钢筋、模板、混凝土拌和。二标监理在本月份检验工程有:坝后压重高程、宽度、铺土厚度;防渗墙的孔深、孔斜率、泥浆比重、稠度、含砂率;坝体填筑的高程、宽度、干度、压实度、铺土厚度。2.2出现的工程质量问题及处理情况加强质量理控制工程质量对施工中出现的质量问题绝不放过并及时进展处理。监理部按照“精心组织、精心施工、、信誉至上〞的质量方针和创优良工程的组织现场施工监理工作。建立以总监理工程师全权负责制的质量控制机构全面监视、检查及控制。实行验收“三检制〞在施工全过程中对各道施工工序由班组自检发现不符合质量要求的及时进展处理并改正自检合格后经现场值班员进展复检复检合格后由质检科的质检员进展终检最后报监理工程师复核。桩1+800~2+000段部分坝体存在弹簧土。土方上土自卸车碾压坝体部分有剪切破坏现象。在出现这些问题后工程部以及现场施工人员及时整改防止类似问题再次发生。2.3工程质量检查情况工程自开工到如今监理工程师严格把关发现问题及时制止和整改并向总监理工程师汇报。下一步监理部将加大力度对各个施工环节严格把关严格控制工程质量。3工程进度控制工程的进度控制是监理工程师三大控制工作的中心工程能否在...
