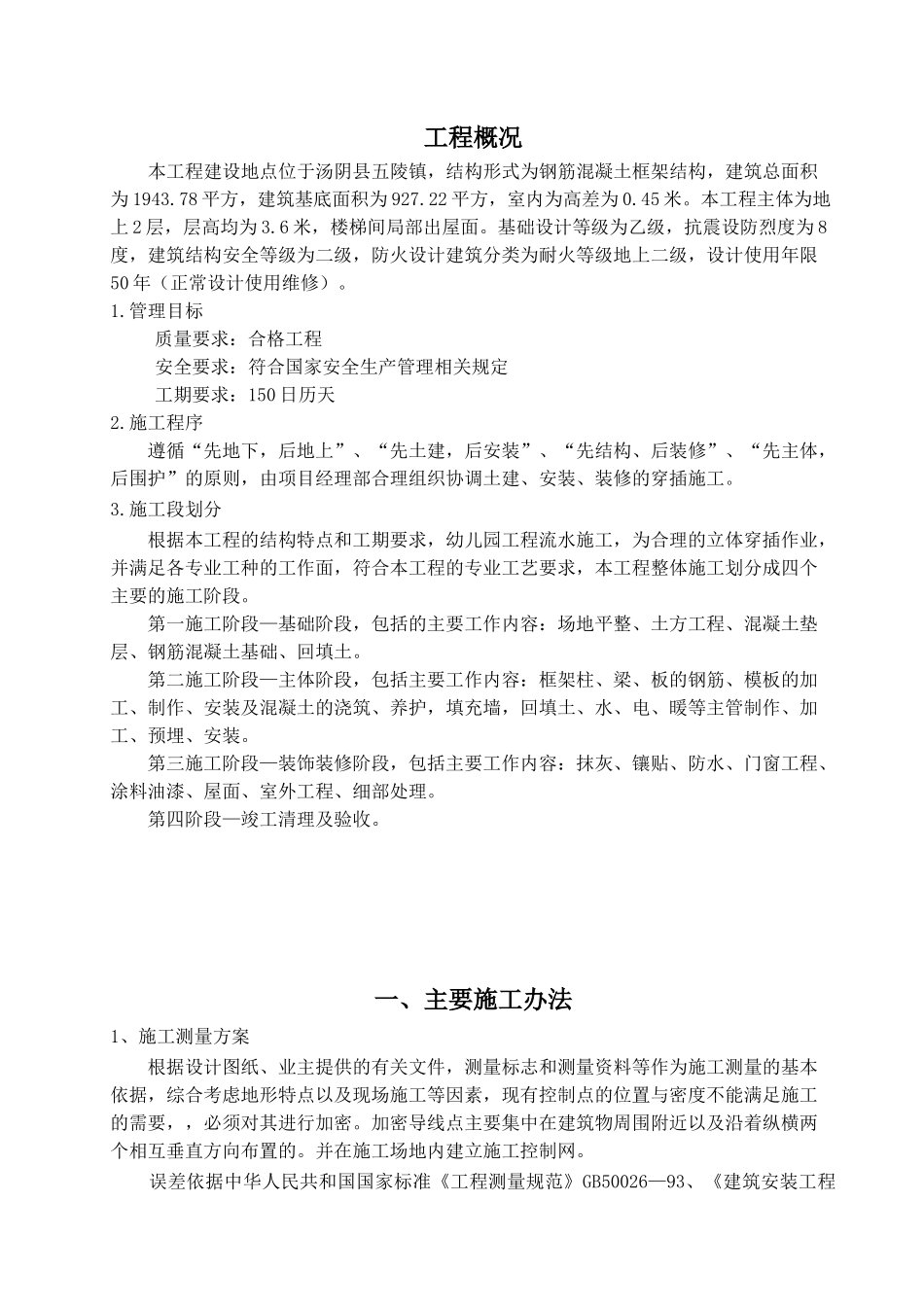

技术标工程概况本工程建设地点位于汤阴县五陵镇,结构形式为钢筋混凝土框架结构,建筑总面积为1943
78平方,建筑基底面积为927
22平方,室内为高差为0
本工程主体为地上2层,层高均为3
6米,楼梯间局部出屋面
基础设计等级为乙级,抗震设防烈度为8度,建筑结构安全等级为二级,防火设计建筑分类为耐火等级地上二级,设计使用年限50年(正常设计使用维修)
管理目标质量要求:合格工程安全要求:符合国家安全生产管理相关规定工期要求:150日历天2
施工程序遵循“先地下,后地上”、“先土建,后安装”、“先结构、后装修”、“先主体,后围护”的原则,由项目经理部合理组织协调土建、安装、装修的穿插施工
施工段划分根据本工程的结构特点和工期要求,幼儿园工程流水施工,为合理的立体穿插作业,并满足各专业工种的工作面,符合本工程的专业工艺要求,本工程整体施工划分成四个主要的施工阶段
第一施工阶段—基础阶段,包括的主要工作内容:场地平整、土方工程、混凝土垫层、钢筋混凝土基础、回填土
第二施工阶段—主体阶段,包括主要工作内容:框架柱、梁、板的钢筋、模板的加工、制作、安装及混凝土的浇筑、养护,填充墙,回填土、水、电、暖等主管制作、加工、预埋、安装
第三施工阶段—装饰装修阶段,包括主要工作内容:抹灰、镶贴、防水、门窗工程、涂料油漆、屋面、室外工程、细部处理
第四阶段—竣工清理及验收
一、主要施工办法1、施工测量方案根据设计图纸、业主提供的有关文件,测量标志和测量资料等作为施工测量的基本依据,综合考虑地形特点以及现场施工等因素,现有控制点的位置与密度不能满足施工的需要,,必须对其进行加密
加密导线点主要集中在建筑物周围附近以及沿着纵横两个相互垂直方向布置的
并在施工场地内建立施工控制网
误差依据中华人民共和国国家标准《工程测量规范》GB50026—93、《建筑安装工程质量检验评定标准》
