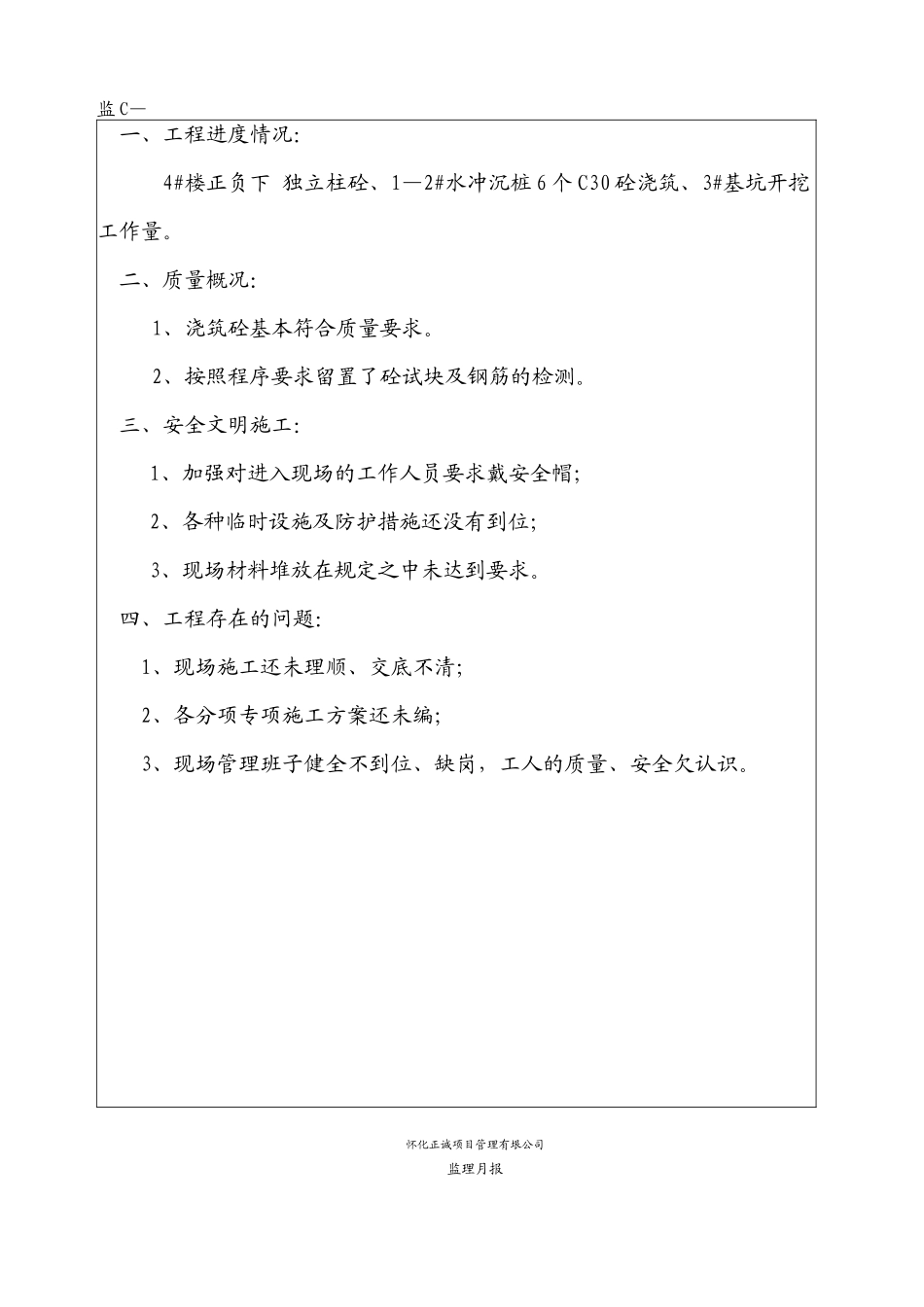

监理月报监C—编号:01怀化怡景秀苑小区项目监理月报第一期2012年2月1日至2012年2月29日内容提要:本期工程形象进度完成情况本期签证情况本期工程质量情况评述本期监理工作小结下月监理工作打算本期施工进度计划与实际情况对比表本期气象统计表监理单位:怀化正诚项目管理有限公司总监理工程师:钟昌标监理月报监C—工程名称怀化怡景秀苑小区1、2、3、4#楼设计单位广东佛山城协建筑规划设计院建设单位怀化怡景秀苑地产开发有限公司施工单位长沙九峰建筑工程公司形象进度完成情况计划完成进度计划还未编制好实际完成4#楼正负独立柱砼、1—2#水冲沉桩6个C30砼浇筑、3#基坑开挖工作量原因分析工程签证情况专题报告例会纪要1份内容提要月底工地例会工程质量签证10份内容提砼试块、材料送检贝证签证向施工单位放出的通知指示指令1份内容提要质量、资料监理工程师通知单施工单位提出的各种报告2份内容提要桩孔检查工作协调及图纸会审报告工程付款签证内容提要怀化正诚项目管理有垠公司监理月报监C—一、工程进度情况:4#楼正负下独立柱砼、1—2#水冲沉桩6个C30砼浇筑、3#基坑开挖工作量
二、质量概况:1、浇筑砼基本符合质量要求
2、按照程序要求留置了砼试块及钢筋的检测
三、安全文明施工:1、加强对进入现场的工作人员要求戴安全帽;2、各种临时设施及防护措施还没有到位;3、现场材料堆放在规定之中未达到要求
四、工程存在的问题:1、现场施工还未理顺、交底不清;2、各分项专项施工方案还未编;3、现场管理班子健全不到位、缺岗,工人的质量、安全欠认识
怀化正诚项目管理有垠公司监理月报监C—本期监理工作小结:进度控制:督促施工方未编制进度计划;质量控制:事先、事中、事后施工控制,抓紧检验批验收合格;投资控制:根据使用功能甲方要求申请变更外,按图施工;本月无安全事故
下月监理工作打算:对工程质量、进度、资金进行全面控制,重点采取
