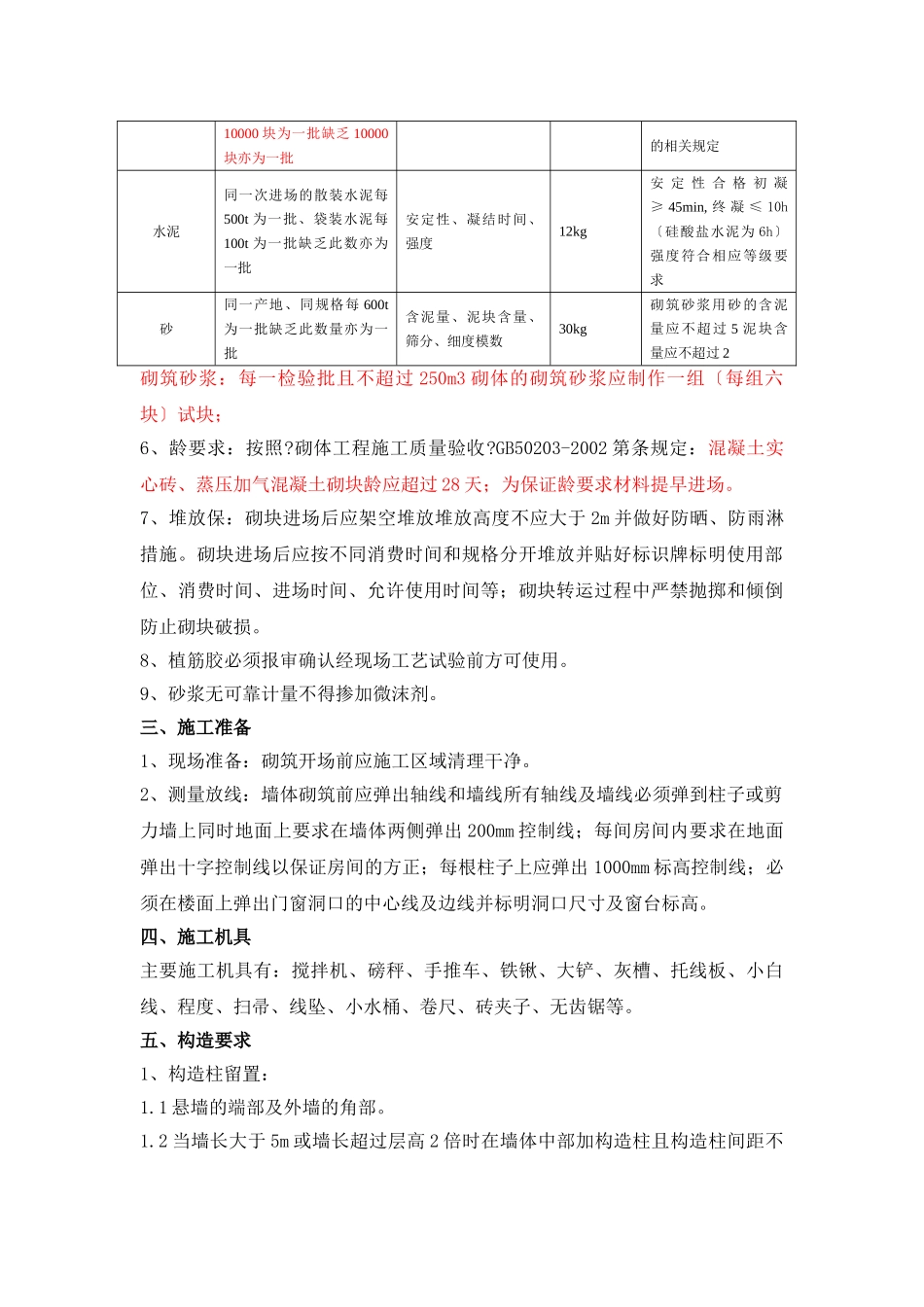

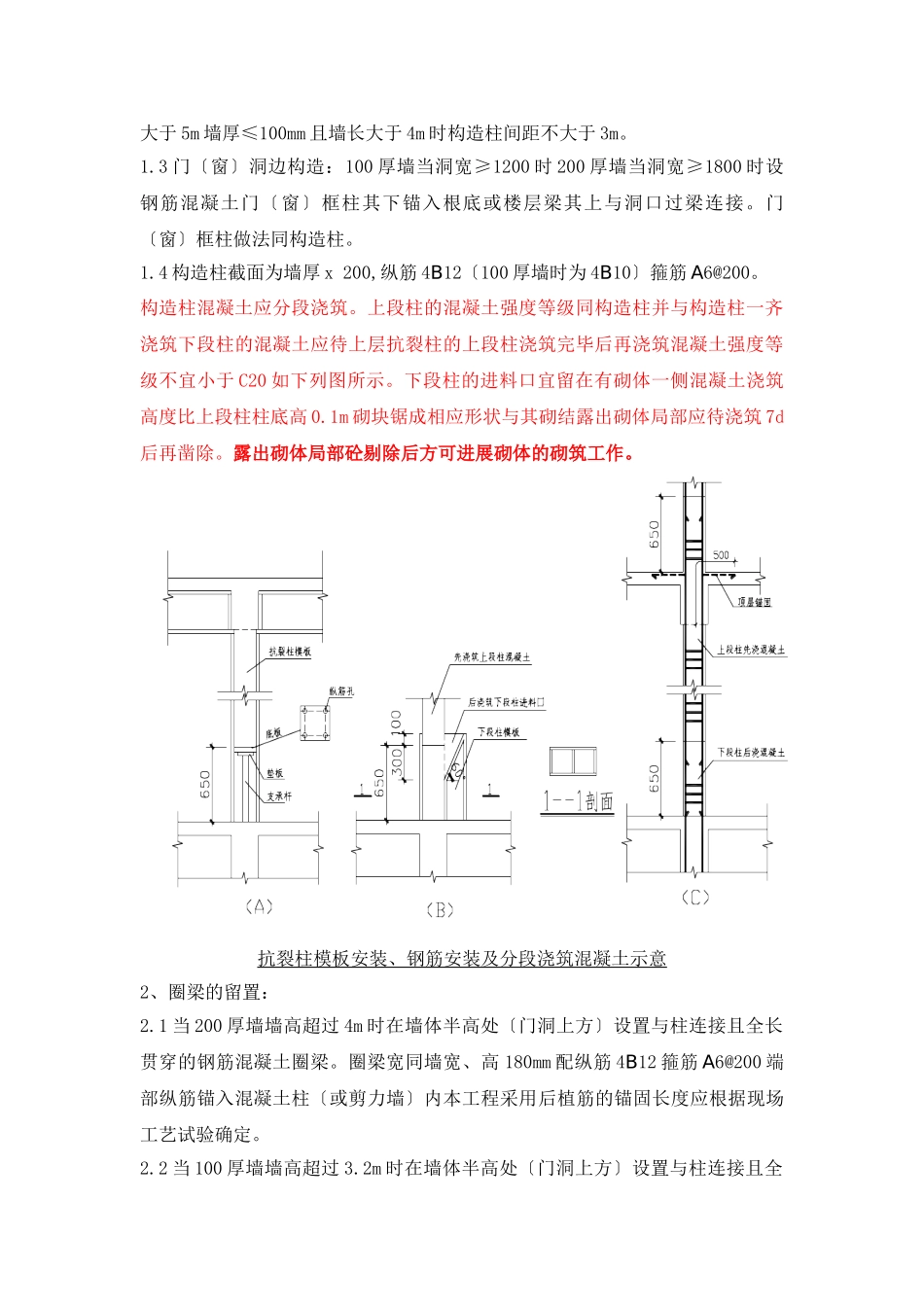

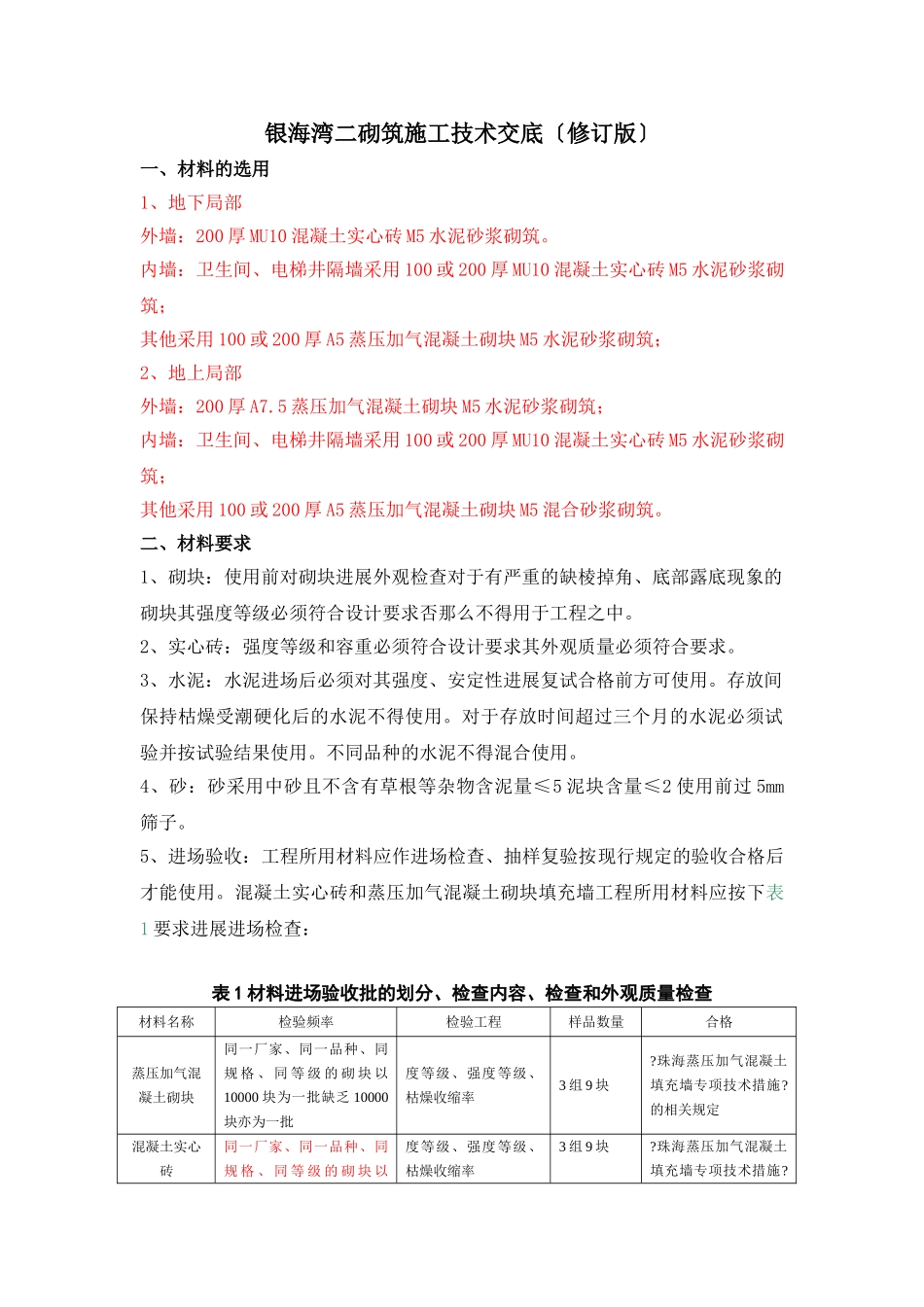

银海湾二砌筑施工技术交底〔修订版〕一、材料的选用1、地下局部外墙:200厚MU10混凝土实心砖M5水泥砂浆砌筑。内墙:卫生间、电梯井隔墙采用100或200厚MU10混凝土实心砖M5水泥砂浆砌筑;其他采用100或200厚A5蒸压加气混凝土砌块M5水泥砂浆砌筑;2、地上局部外墙:200厚A7.5蒸压加气混凝土砌块M5水泥砂浆砌筑;内墙:卫生间、电梯井隔墙采用100或200厚MU10混凝土实心砖M5水泥砂浆砌筑;其他采用100或200厚A5蒸压加气混凝土砌块M5混合砂浆砌筑。二、材料要求1、砌块:使用前对砌块进展外观检查对于有严重的缺棱掉角、底部露底现象的砌块其强度等级必须符合设计要求否那么不得用于工程之中。2、实心砖:强度等级和容重必须符合设计要求其外观质量必须符合要求。3、水泥:水泥进场后必须对其强度、安定性进展复试合格前方可使用。存放间保持枯燥受潮硬化后的水泥不得使用。对于存放时间超过三个月的水泥必须试验并按试验结果使用。不同品种的水泥不得混合使用。4、砂:砂采用中砂且不含有草根等杂物含泥量≤5泥块含量≤2使用前过5mm筛子。5、进场验收:工程所用材料应作进场检查、抽样复验按现行规定的验收合格后才能使用。混凝土实心砖和蒸压加气混凝土砌块填充墙工程所用材料应按下表1要求进展进场检查:表1材料进场验收批的划分、检查内容、检查和外观质量检查材料名称检验频率检验工程样品数量合格蒸压加气混凝土砌块同一厂家、同一品种、同规格、同等级的砌块以10000块为一批缺乏10000块亦为一批度等级、强度等级、枯燥收缩率3组9块?珠海蒸压加气混凝土填充墙专项技术措施?的相关规定混凝土实心砖同一厂家、同一品种、同规格、同等级的砌块以度等级、强度等级、枯燥收缩率3组9块?珠海蒸压加气混凝土填充墙专项技术措施?10000块为一批缺乏10000块亦为一批的相关规定水泥同一次进场的散装水泥每500t为一批、袋装水泥每100t为一批缺乏此数亦为一批安定性、凝结时间、强度12kg安定性合格初凝≥45min,终凝≤10h〔硅酸盐水泥为6h〕强度符合相应等级要求砂同一产地、同规格每600t为一批缺乏此数量亦为一批含泥量、泥块含量、筛分、细度模数30kg砌筑砂浆用砂的含泥量应不超过5泥块含量应不超过2砌筑砂浆:每一检验批且不超过250m3砌体的砌筑砂浆应制作一组〔每组六块〕试块;6、龄要求:按照?砌体工程施工质量验收?GB50203-2002第条规定:混凝土实心砖、蒸压加气混凝土砌块龄应超过28天;为保证龄要求材料提早进场。7、堆放保:砌块进场后应架空堆放堆放高度不应大于2m并做好防晒、防雨淋措施。砌块进场后应按不同消费时间和规格分开堆放并贴好标识牌标明使用部位、消费时间、进场时间、允许使用时间等;砌块转运过程中严禁抛掷和倾倒防止砌块破损。8、植筋胶必须报审确认经现场工艺试验前方可使用。9、砂浆无可靠计量不得掺加微沫剂。三、施工准备1、现场准备:砌筑开场前应施工区域清理干净。2、测量放线:墙体砌筑前应弹出轴线和墙线所有轴线及墙线必须弹到柱子或剪力墙上同时地面上要求在墙体两侧弹出200mm控制线;每间房间内要求在地面弹出十字控制线以保证房间的方正;每根柱子上应弹出1000mm标高控制线;必须在楼面上弹出门窗洞口的中心线及边线并标明洞口尺寸及窗台标高。四、施工机具主要施工机具有:搅拌机、磅秤、手推车、铁锹、大铲、灰槽、托线板、小白线、程度、扫帚、线坠、小水桶、卷尺、砖夹子、无齿锯等。五、构造要求1、构造柱留置:1.1悬墙的端部及外墙的角部。1.2当墙长大于5m或墙长超过层高2倍时在墙体中部加构造柱且构造柱间距不大于5m墙厚≤100mm且墙长大于4m时构造柱间距不大于3m。1.3门〔窗〕洞边构造:100厚墙当洞宽≥1200时200厚墙当洞宽≥1800时设钢筋混凝土门〔窗〕框柱其下锚入根底或楼层梁其上与洞口过梁连接。门〔窗〕框柱做法同构造柱。1.4构造柱截面为墙厚x200,纵筋4B12〔100厚墙时为4B10〕箍筋A6@200。构造柱混凝土应分段浇筑。上段柱的混凝土强度等级同构造柱并与构造柱一齐浇筑下段柱的混凝土应待上层抗裂柱的上段柱浇筑完毕后再浇筑混凝土强度等级不宜小于C20如下列图所示。下段柱的进料口宜留在有砌体一侧混凝土浇筑高度比上段柱柱底高0.1m砌块锯...
