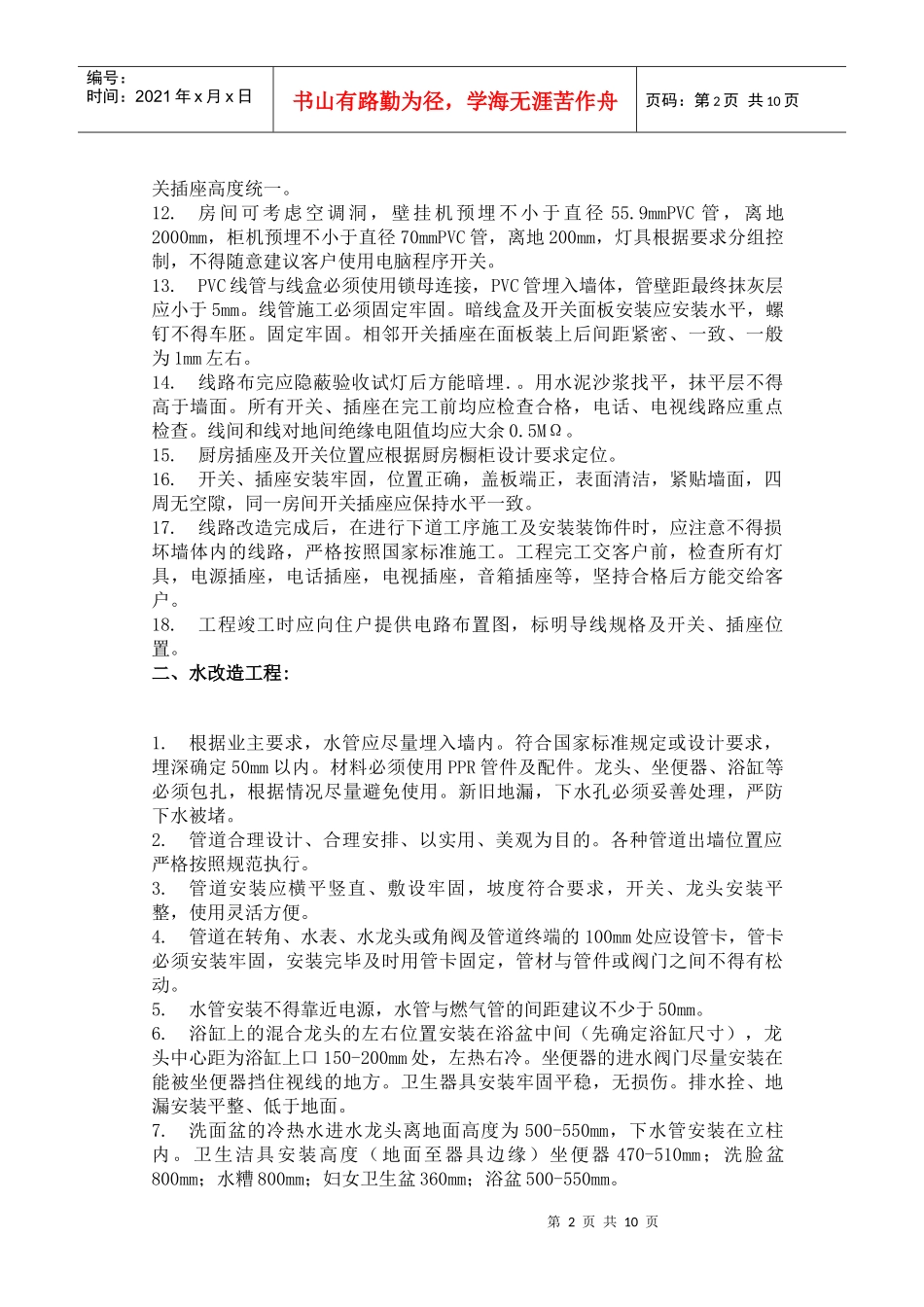

第1页共10页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共10页工程质量施工及验收标准进场前陪同客户在物管处办理装修手续并开启现场水电,设计师施工员电工与客户进行现场交底,确定水电路准确位置。一、电改造工程:1.进场前检查住户总电源处是否有空气开关,如无应立即安装后方能施工用电。施工前由电工提供电路施工草图由客户认可后方能施工。由客户确定原房屋开关插座是否保留,如要保留,必须统计数量并经客户认可后,开关插座不换的必须保护,全部取下并妥善保管。同时包扎封闭。2.每户应设置分户配电箱,配电箱内应设漏电断路器,漏电动作电流应不大于30mA,有过负荷、过电压保护功能、并分数路出线,在条件允许下,电源线路应考虑分空调、照明、插座、厨房专用插座四组,其回路应确保负荷正常使用。3.检查原线路是否合格,如不合格则建议全部重布。线路设计应实用、合理、规范、安全。橱卫间线路不得从地下敷设。4.所有线路必须穿管,所有线管及配件必须使用多联牌,在预制构件处可使用黄蜡管。16管内可穿三根4平方线,4根.2.5平方线;20管内可穿5根4平方线,7根2.5平方线。(管内导线截面≤40%),圆三通,四通必须加盖板。5.电源插座的火线、零线、接地线均为2.5mm2铜芯线。统一使用川缆厂铜芯线。所有线头不管通电与否,必须全部包扎,线头不得裸露。6.空调≥4mm2线,接地线为2.5mm2线,各房间根据客户要求预设空调插座。7.电视光纤、电话线、音响线、网络线路,不得与电源线同穿一管,各房间按客户要求考虑。强弱电须分管分盒埋置,间距300mm。8.单相二孔插座,面对插座的左孔或下孔与零线相接;开关、插座距地面高度一致。单相三孔插座,面对插座的右孔与相线相接,左孔与零线相接,接地线应安在上孔,插座的接地端子不应与零线端子直接连接。电线在pvc管内不得有接头,所有线路接头采用缠绕法,缠绕要求大于5圈,缠绕后烫锡,用绝缘带和黑胶布双重包扎。烫锡应饱满。9.音箱线预埋到位,墙外部分长度预留1.5米。环绕线位置根据客户需要确定,是落地还是挂墙式,音箱线应设接线盒并测试通过后用白板封闭。10.线盒内导线应留有余量,接线时相线进开关,零线直接进灯头,螺口灯头相线不应接外壳。11.灯头盒、接线盒的位置应便于检修,并加盖板。必须使用软管接到灯位的,其长度不应超过450mm。各种强、弱电的导线均不得在吊顶内出现裸露。地插座暗盒离地的高度为插座下口离完成地面300mm。开关暗盒下口离地1400mm,空调插座暗盒下口离地1800mm,厨房插座暗盒离地1000mm,厨房、卫生间必须使用防水插座。如只作线路局部改造,则开关插座高度应同原开第2页共10页第1页共10页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共10页关插座高度统一。12.房间可考虑空调洞,壁挂机预埋不小于直径55.9mmPVC管,离地2000mm,柜机预埋不小于直径70mmPVC管,离地200mm,灯具根据要求分组控制,不得随意建议客户使用电脑程序开关。13.PVC线管与线盒必须使用锁母连接,PVC管埋入墙体,管壁距最终抹灰层应小于5mm。线管施工必须固定牢固。暗线盒及开关面板安装应安装水平,螺钉不得车胚。固定牢固。相邻开关插座在面板装上后间距紧密、一致、一般为1mm左右。14.线路布完应隐蔽验收试灯后方能暗埋.。用水泥沙浆找平,抹平层不得高于墙面。所有开关、插座在完工前均应检查合格,电话、电视线路应重点检查。线间和线对地间绝缘电阻值均应大余0.5MΩ。15.厨房插座及开关位置应根据厨房橱柜设计要求定位。16.开关、插座安装牢固,位置正确,盖板端正,表面清洁,紧贴墙面,四周无空隙,同一房间开关插座应保持水平一致。17.线路改造完成后,在进行下道工序施工及安装装饰件时,应注意不得损坏墙体内的线路,严格按照国家标准施工。工程完工交客户前,检查所有灯具,电源插座,电话插座,电视插座,音箱插座等,坚持合格后方能交给客户。18.工程竣工时应向住户提供电路布置图,标明导线规格及开关、插座位置。二、水改造工程:1.根据业主要求,水管应尽量埋入墙内。符合国家标准规定或设计要求,埋深确定50mm以内。材料必须使用PPR管件及配件。龙头、坐便器、...
