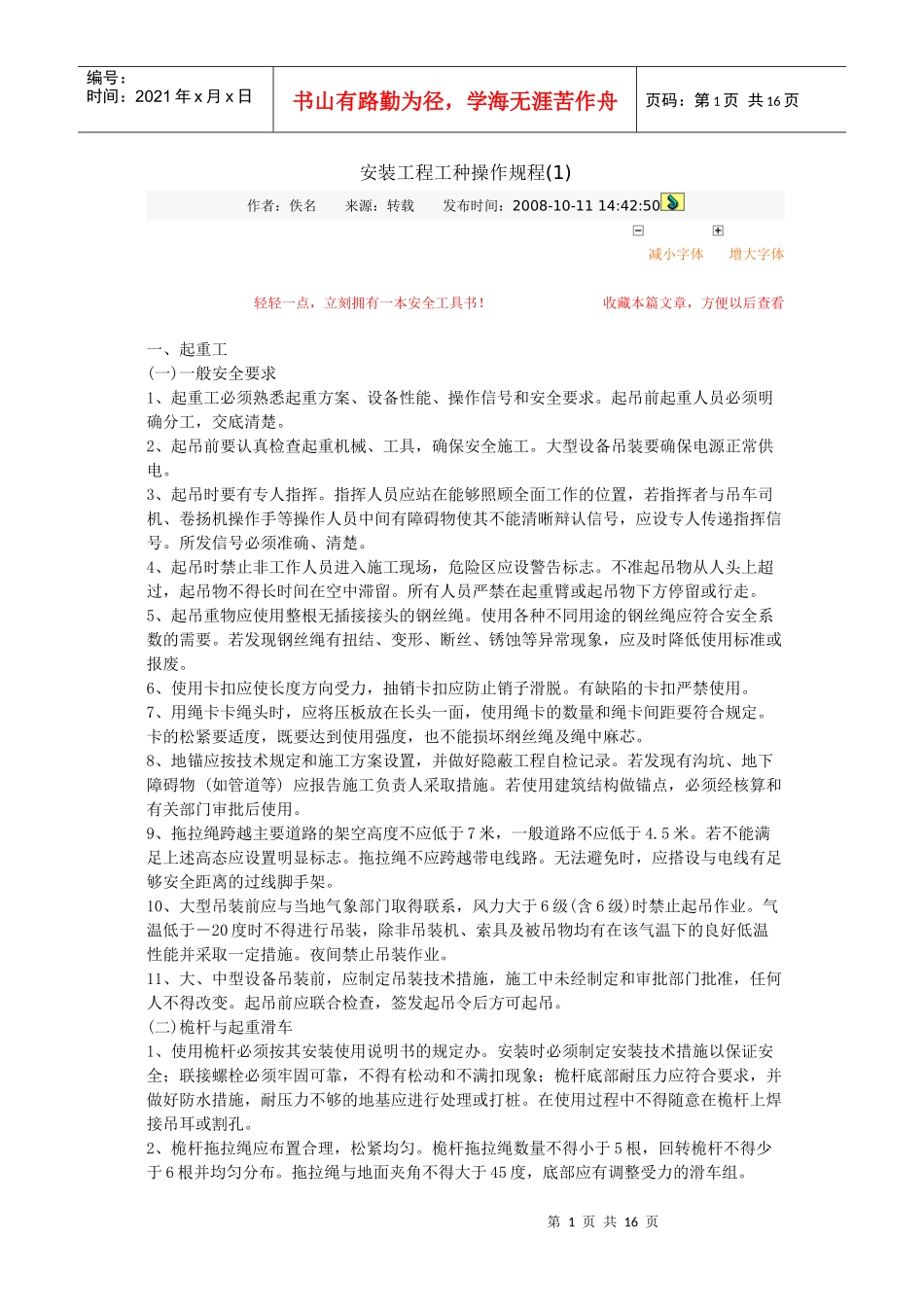

第1页共16页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共16页安装工程工种操作规程(1)作者:佚名来源:转载发布时间:2008-10-1114:42:50减小字体增大字体轻轻一点,立刻拥有一本安全工具书
收藏本篇文章,方便以后查看一、起重工(一)一般安全要求1、起重工必须熟悉起重方案、设备性能、操作信号和安全要求
起吊前起重人员必须明确分工,交底清楚
2、起吊前要认真检查起重机械、工具,确保安全施工
大型设备吊装要确保电源正常供电
3、起吊时要有专人指挥
指挥人员应站在能够照顾全面工作的位置,若指挥者与吊车司机、卷扬机操作手等操作人员中间有障碍物使其不能清晰辩认信号,应设专人传递指挥信号
所发信号必须准确、清楚
4、起吊时禁止非工作人员进入施工现场,危险区应设警告标志
不准起吊物从人头上超过,起吊物不得长时间在空中滞留
所有人员严禁在起重臂或起吊物下方停留或行走
5、起吊重物应使用整根无插接接头的钢丝绳
使用各种不同用途的钢丝绳应符合安全系数的需要
若发现钢丝绳有扭结、变形、断丝、锈蚀等异常现象,应及时降低使用标准或报废
6、使用卡扣应使长度方向受力,抽销卡扣应防止销子滑脱
有缺陷的卡扣严禁使用
7、用绳卡卡绳头时,应将压板放在长头一面,使用绳卡的数量和绳卡间距要符合规定
卡的松紧要适度,既要达到使用强度,也不能损坏纲丝绳及绳中麻芯
8、地锚应按技术规定和施工方案设置,并做好隐蔽工程自检记录
若发现有沟坑、地下障碍物(如管道等)应报告施工负责人采取措施
若使用建筑结构做锚点,必须经核算和有关部门审批后使用
9、拖拉绳跨越主要道路的架空高度不应低于7米,一般道路不应低于4
若不能满足上述高态应设置明显标志
拖拉绳不应跨越带电线路
无法避免时,应搭设与电线有足够安全距离的过线脚手架
10、大型吊装前应与当地气象部门取得联系,风力大于6级
