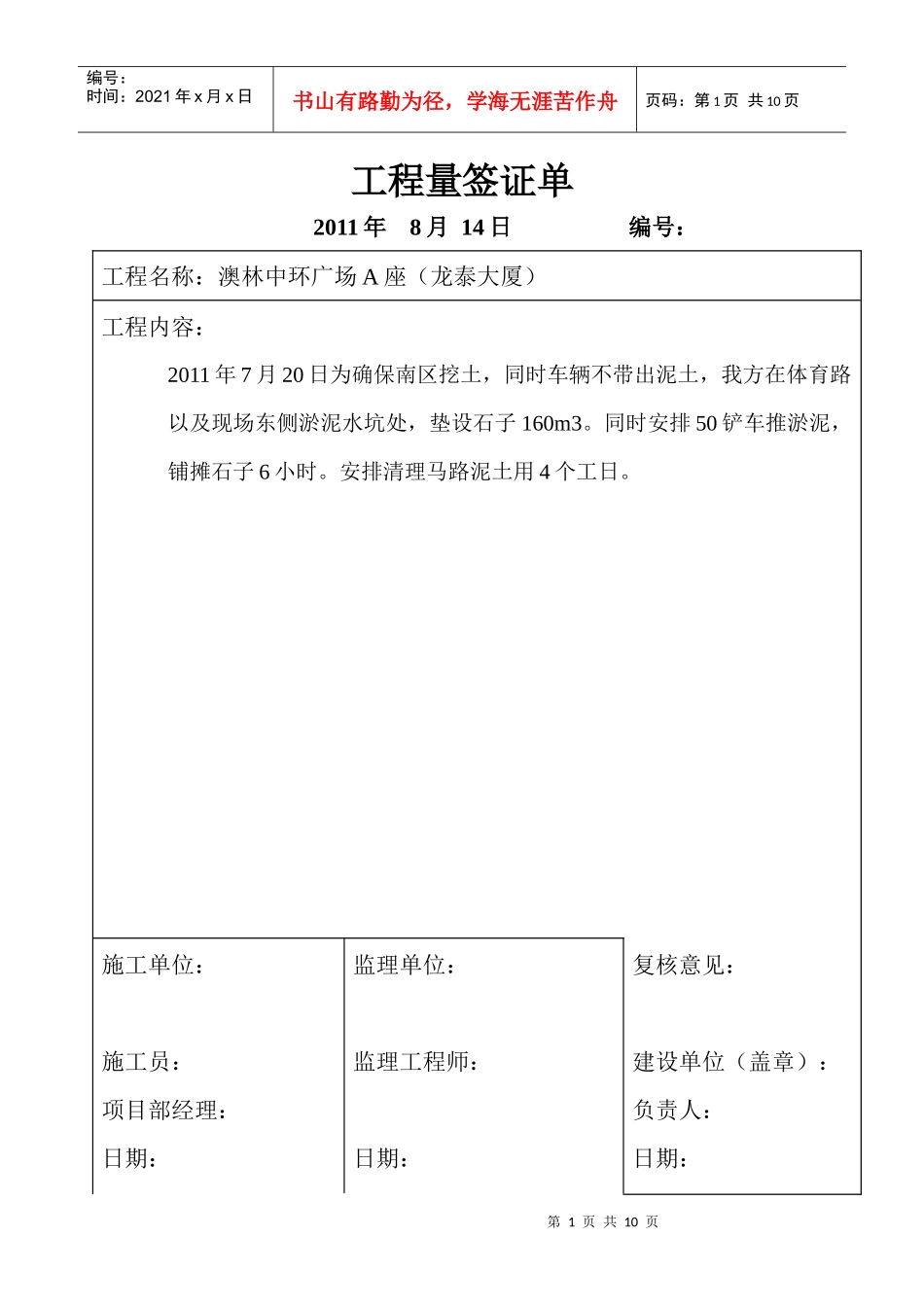

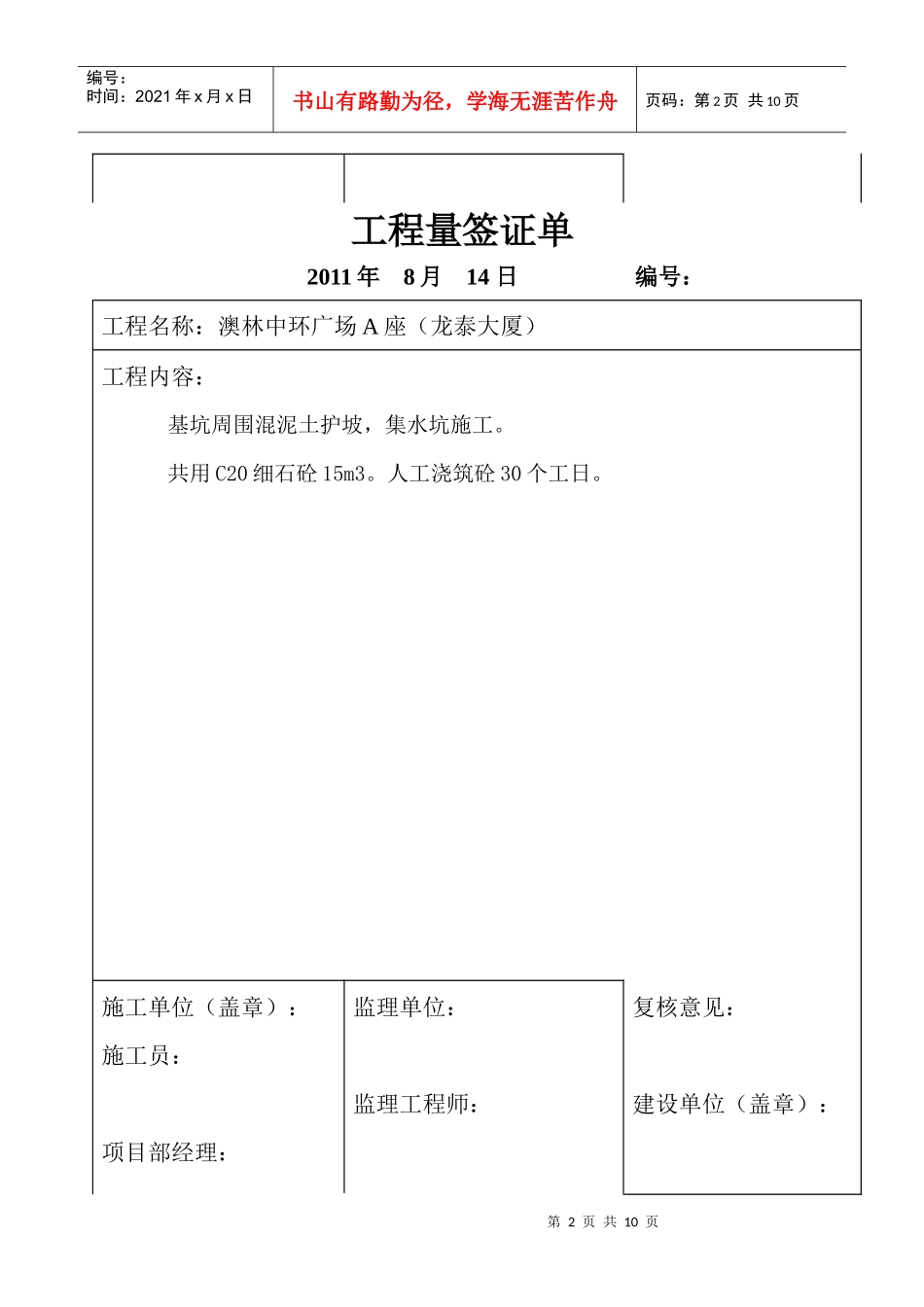

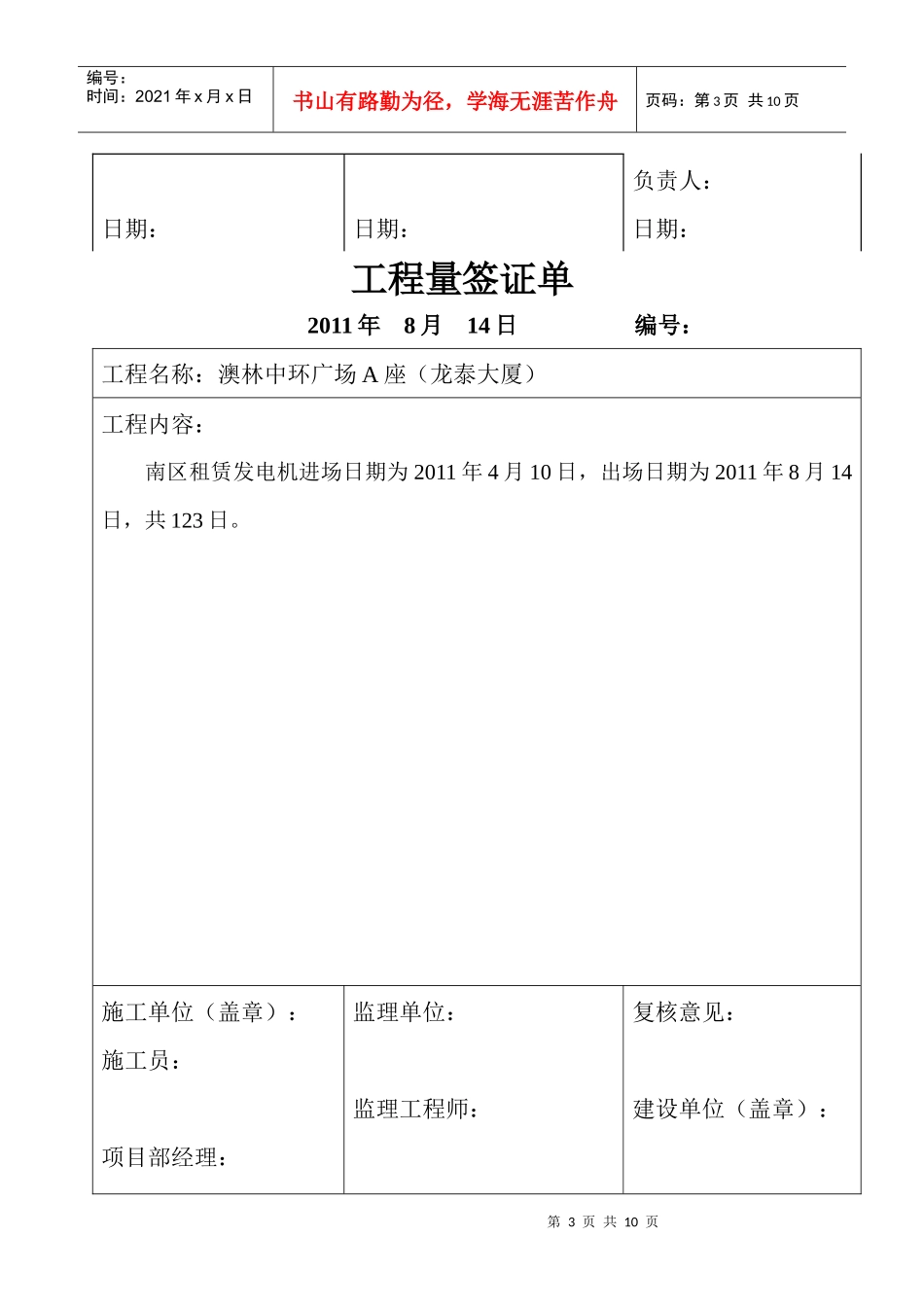

第1页共10页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共10页工程量签证单2011年8月14日编号:工程名称:澳林中环广场A座(龙泰大厦)工程内容:2011年7月20日为确保南区挖土,同时车辆不带出泥土,我方在体育路以及现场东侧淤泥水坑处,垫设石子160m3。同时安排50铲车推淤泥,铺摊石子6小时。安排清理马路泥土用4个工日。施工单位:施工员:项目部经理:日期:监理单位:监理工程师:日期:复核意见:建设单位(盖章):负责人:日期:第2页共10页第1页共10页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共10页工程量签证单2011年8月14日编号:工程名称:澳林中环广场A座(龙泰大厦)工程内容:基坑周围混泥土护坡,集水坑施工。共用C20细石砼15m3。人工浇筑砼30个工日。施工单位(盖章):施工员:项目部经理:监理单位:监理工程师:复核意见:建设单位(盖章):第3页共10页第2页共10页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第3页共10页日期:日期:负责人:日期:工程量签证单2011年8月14日编号:工程名称:澳林中环广场A座(龙泰大厦)工程内容:南区租赁发电机进场日期为2011年4月10日,出场日期为2011年8月14日,共123日。施工单位(盖章):施工员:项目部经理:监理单位:监理工程师:复核意见:建设单位(盖章):第4页共10页第3页共10页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第4页共10页日期:日期:负责人:日期:工程量签证单2011年8月14日编号:工程名称:澳林中环广场A座(龙泰大厦)工程内容:2011年6月15日—2011年7月28日合计用工344工日。施工单位(盖章):施工员:监理单位:监理工程师:复核意见:建设单位(盖章):第5页共10页第4页共10页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第5页共10页项目部经理:日期:日期:负责人:日期:零工明细日期明细工日备注6月15日10人南区抽基坑明水用工10工日6月18日6人南区试桩周围清土6工日6月22日6人南区试桩周围清土用工6工日6月23日6人南区桩周围清土用工6工日6月24日10人南区桩周围清土用工10工日6月25日10人南区桩周围清土用工10工日6月26日10人南区桩周围清土用工10工日6月27日10人南区桩周围清土用工10工日6月28日10人南区桩周围清土用工10工日6月29日6人南区桩周围清土用工6工日6月30日6人南区桩周围清土用工工日6工日7月1日南区10人做防洪墙、6人搬桩头16工日7月2日8人南区基坑四周做挡土堰用工8工日7月4日南区基坑白天12工人下水泵抽水、夜间4人抽水16工日7月5日南区基坑西北角10人堵沙袋,白天4人抽水下水泵,夜间4人抽水18工日7月6日南区基坑四周10人做围堰。白天4人夜间4人抽水18工日7月7日南区基坑西北角10人堵沙袋。白天4人夜间4人抽水18工日7月8日白天4人,夜间4人抽水8工日7月9日白天4人,夜间4人抽水8工日第6页共10页第5页共10页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第6页共10页7月10日白天4人,夜间4人抽水8工日7月21日夜间出土安排8人清理晋阳街上泥土8工日7月22日白天8人清理桩四周土方,夜间出土安排8人清理晋阳街上泥土16工日7月23日白天8人清理桩四周土方,夜间出土8人清理晋阳街上泥土16工日7月24日白天8人清理桩四周土方,夜间出土8人清理晋阳街上泥土16工日零工明细日期明细工日备注7月25日白天8人清理桩四周土方,夜间出土8人清理晋阳街上泥土16工日7月26日白天8人清理桩四周土方,夜间出土8人清理晋阳街上泥土16工日7月27日白天8人清理桩四周土方,夜间出土8人清理晋阳街上泥土16工日7月28日8人清理桩四周土方8工日第7页共10页第6页共10页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第7页共10页344工日工程量签证单2011年8月14日编号:工程名称:澳林中环广场A座(龙泰大厦)工程内容:由于场地有限,西北角帷幕未连接,重新安排工人封堵。所用材料:6m钢管20根、豆罗沙40m3、编织袋1000个。所用机械:50铲车铲砂子6小时。所用人工:60工日。铺设钢筋网片、喷砼。30m2。施工单位(盖章):施工员:监理单位:复...
