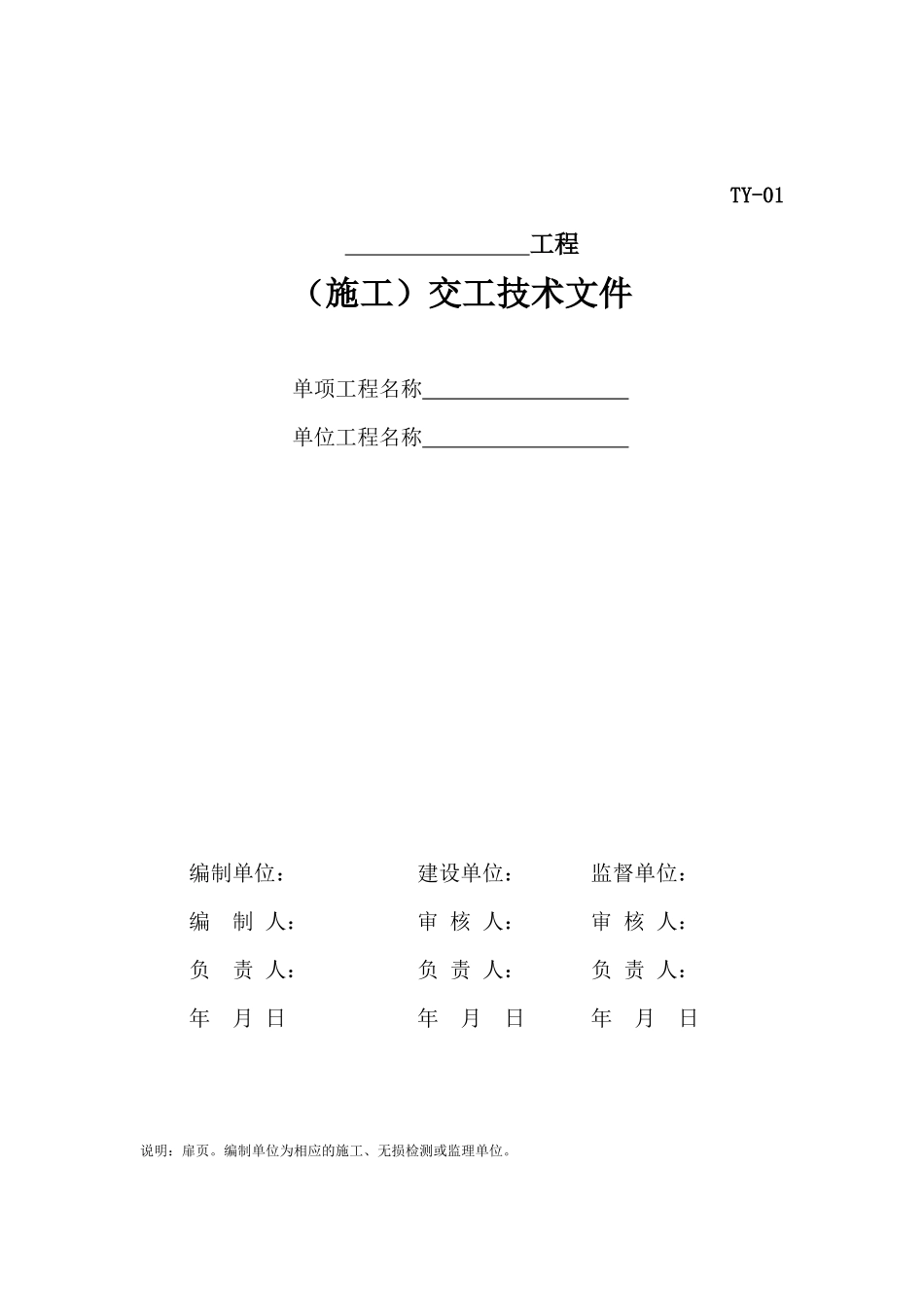

TY-01工程(施工)交工技术文件单项工程名称单位工程名称编制单位:建设单位:监督单位:编制人:审核人:审核人:负责人:负责人:负责人:年月日年月日年月日说明:扉页
编制单位为相应的施工、无损检测或监理单位

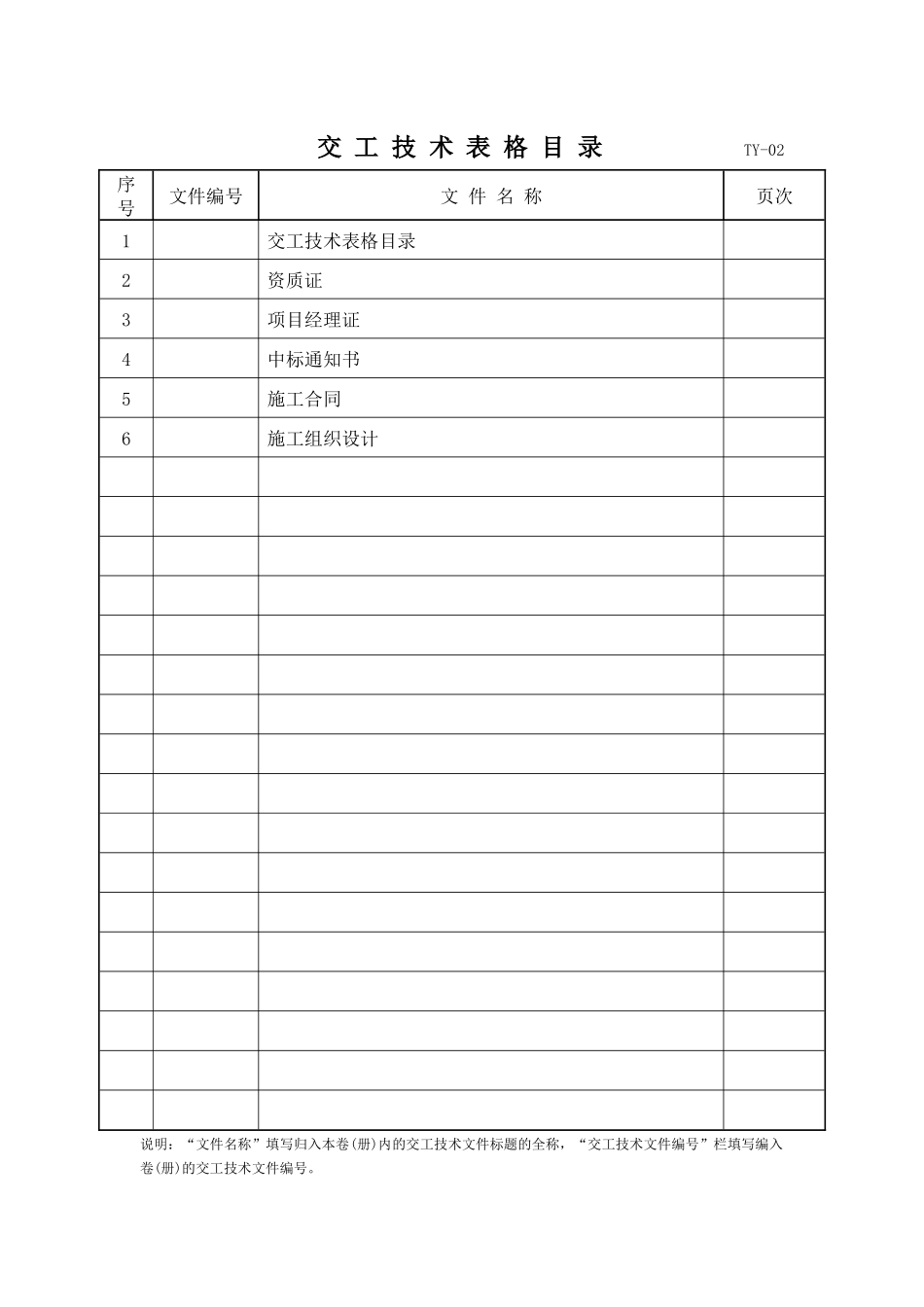

交工技术表格目录TY-02序号文件编号文件名称页次1交工技术表格目录2资质证3项目经理证4中标通知书5施工合同6施工组织设计说明:“文件名称”填写归入本卷(册)内的交工技术文件标题的全称,“交工技术文件编号”栏填写编入卷(册)的交工技术文件编号

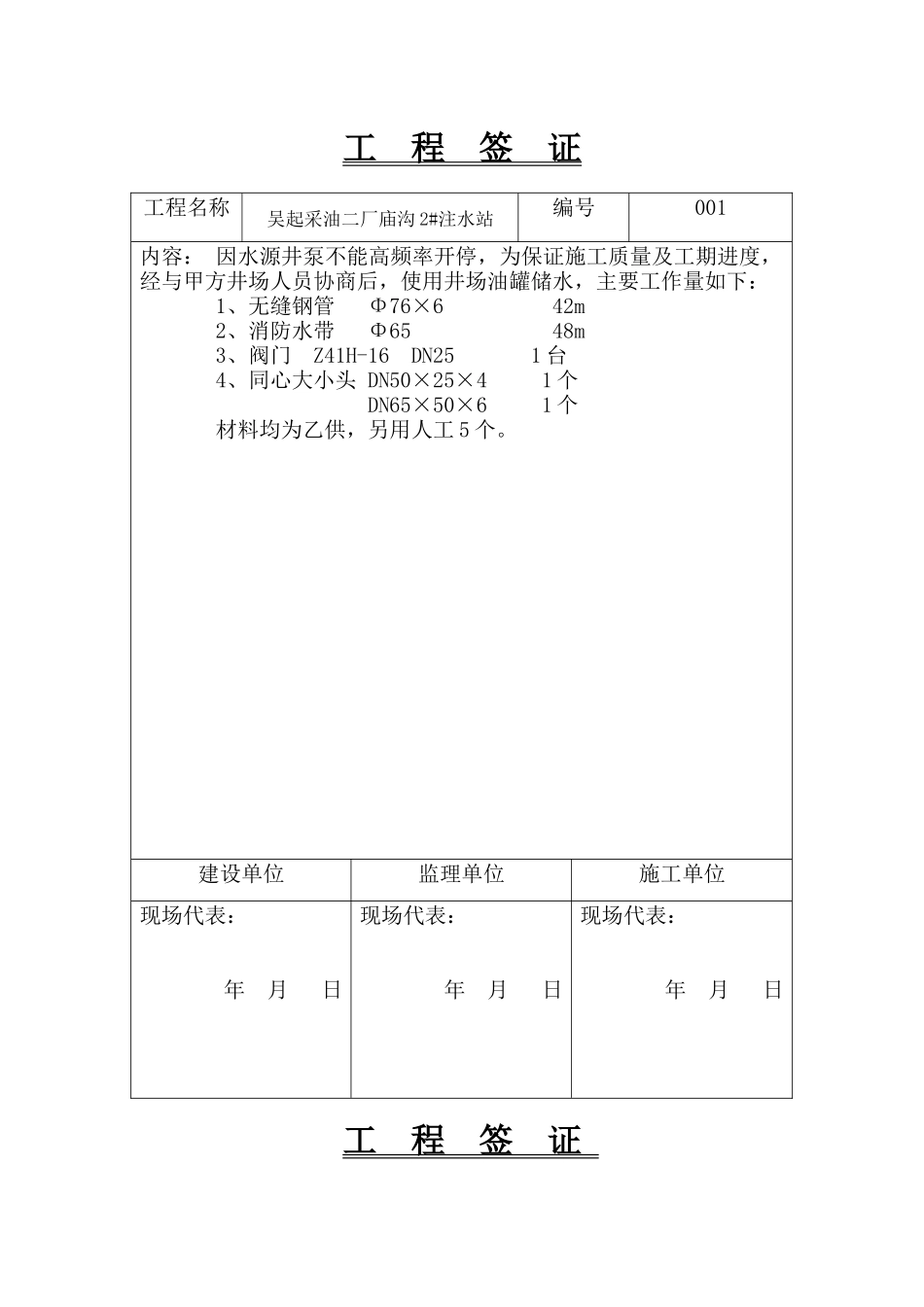

工程签证工程签证工程名称吴起采油二厂庙沟2#注水站编号001内容:因水源井泵不能高频率开停,为保证施工质量及工期进度,经与甲方井场人员协商后,使用井场油罐储水,主要工作量如下:1、无缝钢管Φ76×642m2、消防水带Φ6548m3、阀门Z41H-16DN251台4、同心大小头DN50×25×41个DN65×50×61个材料均为乙供,另用人工5个
建设单位监理单位施工单位现场代表:年月日现场代表:年月日现场代表:年月日工程签证工程名称吴起采油二厂庙沟2#注水站编号002内容:一、因环境气温低,为保证焊接质量,按照施工规范要求对焊道进行预热,主要工作量如下:1、200m3罐预热焊道:310m
2、500m3罐预热焊道:520
5m/台,3台总计1561
二、因市场购买不到扁钢-150×6及扁钢-80×3,分别用δ=6㎜钢板和δ=3㎜钢板切割,共用氧气:14瓶;乙炔:8瓶;20个人工日
三、为保证预制质量及工期,搭建钢平台1座(6m×12m)
四、制作安装:包边角钢圈煨制胎具(Φ8920)1个;包边角钢圈煨制胎具(Φ6580)1个
五、1、为保证盘梯安装质量,制作踏步预制胎具1套,共用16a槽钢4m;δ=12㎜钢板1
2㎡;螺旋千斤顶5t2台;消耗氧气:1瓶;乙炔:0
5瓶;J422焊条2㎏;4个人工日
2、踏步预制共用40人工
