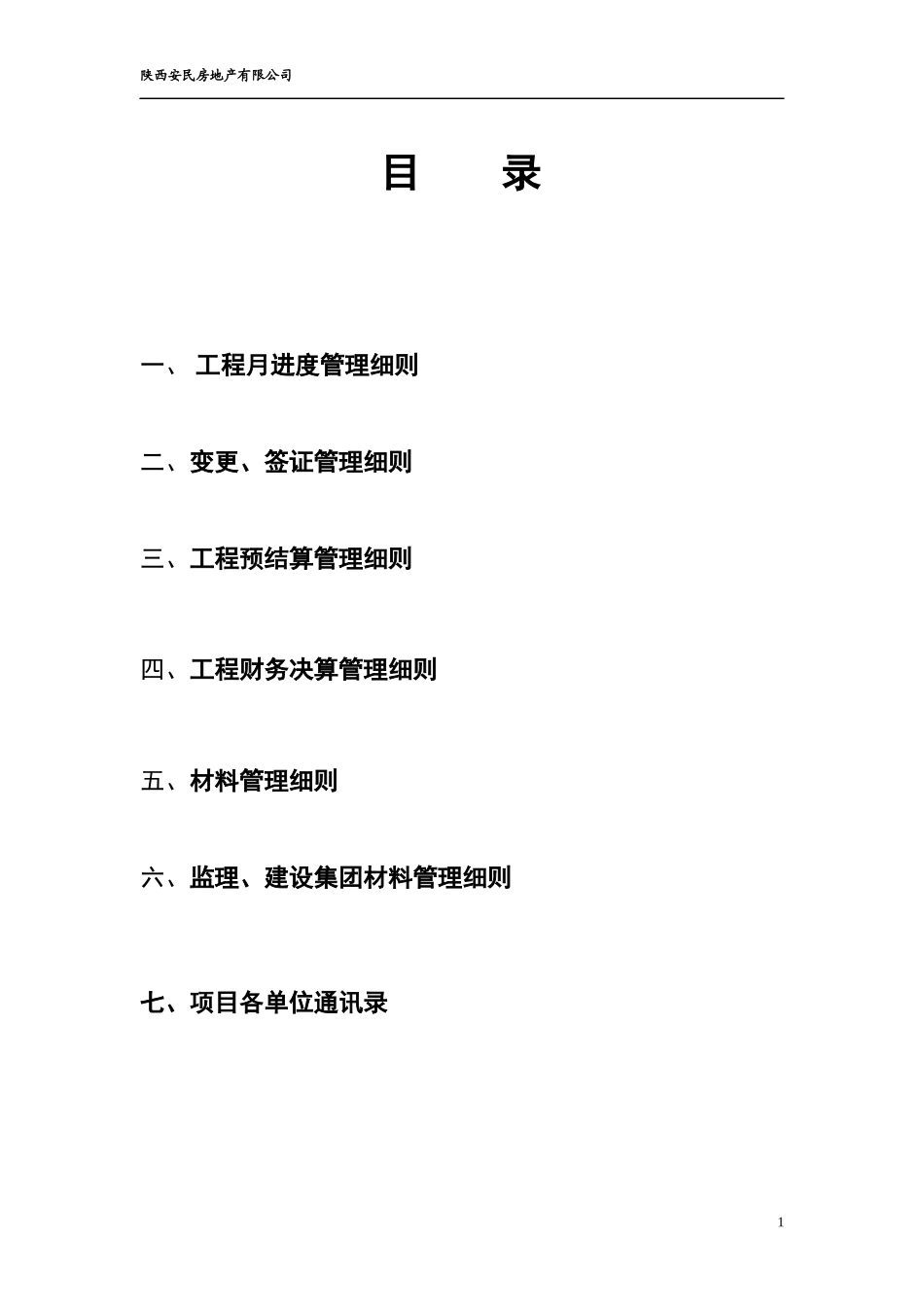

陕西安民房地产有限公司工程管理细则陕西秦唐房地产开发有限公司0陕西安民房地产有限公司目录一、工程月进度管理细则二、变更、签证管理细则三、工程预结算管理细则四、工程财务决算管理细则五、材料管理细则六、监理、建设集团材料管理细则七、项目各单位通讯录1陕西安民房地产有限公司工程月进度管理细则1

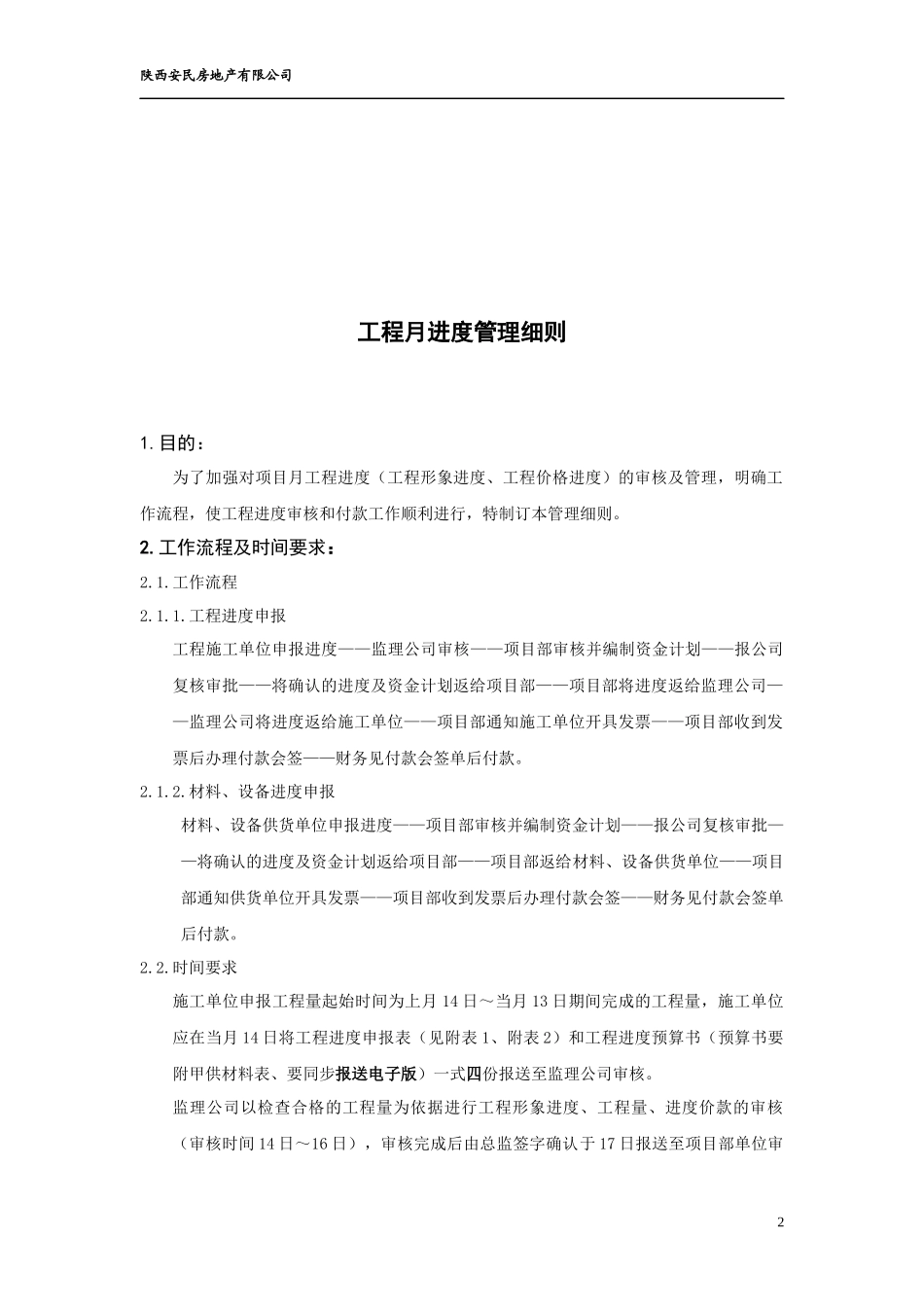

目的:为了加强对项目月工程进度(工程形象进度、工程价格进度)的审核及管理,明确工作流程,使工程进度审核和付款工作顺利进行,特制订本管理细则
工作流程及时间要求:2
工程进度申报工程施工单位申报进度——监理公司审核——项目部审核并编制资金计划——报公司复核审批——将确认的进度及资金计划返给项目部——项目部将进度返给监理公司——监理公司将进度返给施工单位——项目部通知施工单位开具发票——项目部收到发票后办理付款会签——财务见付款会签单后付款
材料、设备进度申报材料、设备供货单位申报进度——项目部审核并编制资金计划——报公司复核审批——将确认的进度及资金计划返给项目部——项目部返给材料、设备供货单位——项目部通知供货单位开具发票——项目部收到发票后办理付款会签——财务见付款会签单后付款
时间要求施工单位申报工程量起始时间为上月14日~当月13日期间完成的工程量,施工单位应在当月14日将工程进度申报表(见附表1、附表2)和工程进度预算书(预算书要附甲供材料表、要同步报送电子版)一式四份报送至监理公司审核
监理公司以检查合格的工程量为依据进行工程形象进度、工程量、进度价款的审核(审核时间14日~16日),审核完成后由总监签字确认于17日报送至项目部单位审2陕西安民房地产有限公司核
材料、设备供货单位申报量起始时间为上月14日~当月13日期间供应的材料、设备量,材料、设备供货单位应在当月14日将材料、设备供应明细表(要提供用Excel编制的电子表)及相关
