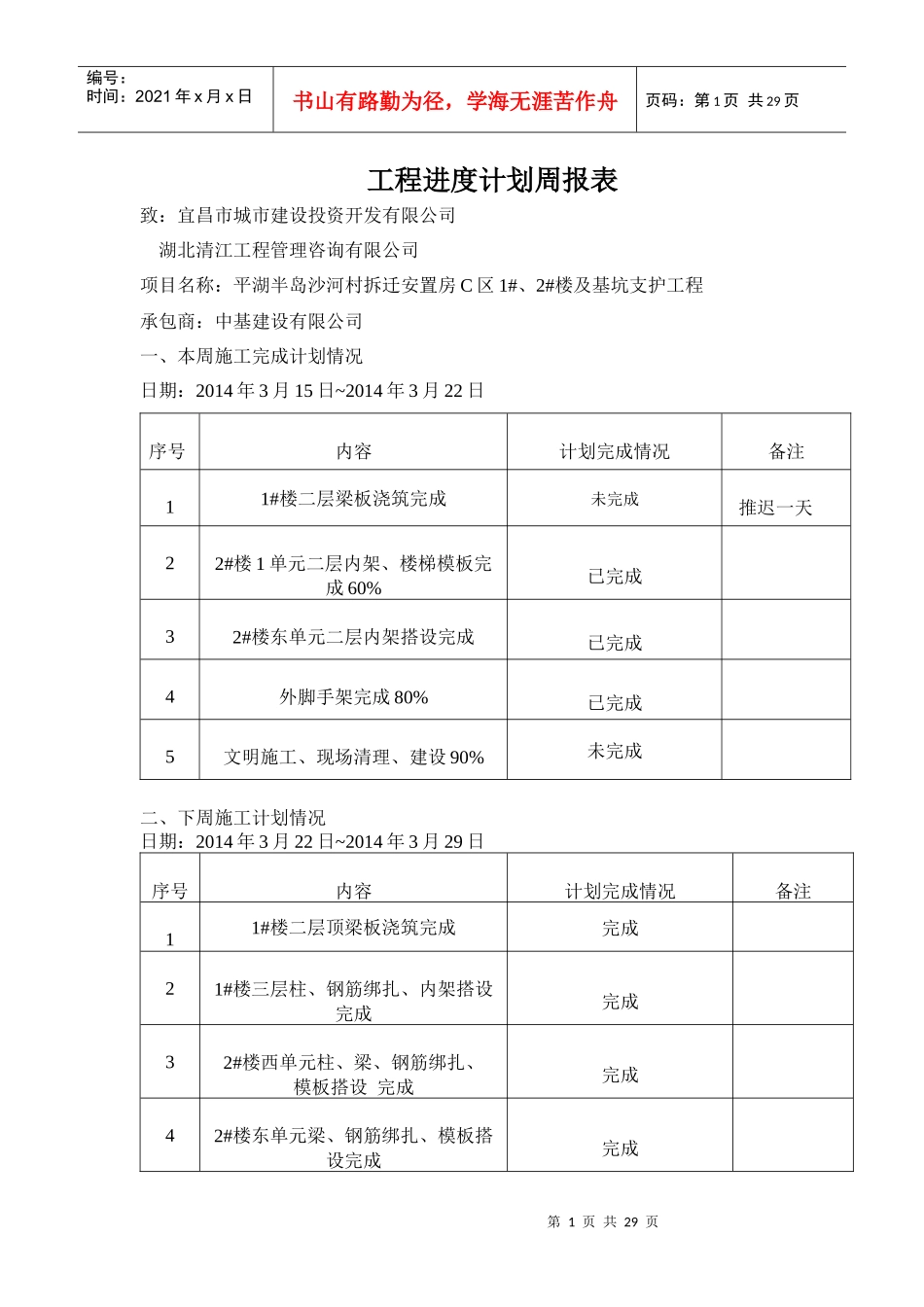

第1页共29页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共29页工程进度计划周报表致:宜昌市城市建设投资开发有限公司湖北清江工程管理咨询有限公司项目名称:平湖半岛沙河村拆迁安置房C区1#、2#楼及基坑支护工程承包商:中基建设有限公司一、本周施工完成计划情况日期:2014年3月15日~2014年3月22日序号内容计划完成情况备注11#楼二层梁板浇筑完成未完成推迟一天22#楼1单元二层内架、楼梯模板完成60%已完成32#楼东单元二层内架搭设完成已完成4外脚手架完成80%已完成5文明施工、现场清理、建设90%未完成二、下周施工计划情况日期:2014年3月22日~2014年3月29日序号内容计划完成情况备注11#楼二层顶梁板浇筑完成完成21#楼三层柱、钢筋绑扎、内架搭设完成完成32#楼西单元柱、梁、钢筋绑扎、模板搭设完成完成42#楼东单元梁、钢筋绑扎、模板搭设完成完成第2页共29页第1页共29页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共29页5文明施工完成90%完成6外脚手架跟进施工完成7场内清理、整理完成90%完成三、本周计划投入作业人员及设备序号工种出勤人数工种出勤人数1瓦工5人砼工5人2钢筋工25人电工3人3杂工5人架子工7人4木工64人四、现场安全文明施工:1、对现场道路进行清扫,将模板等材料分堆安放

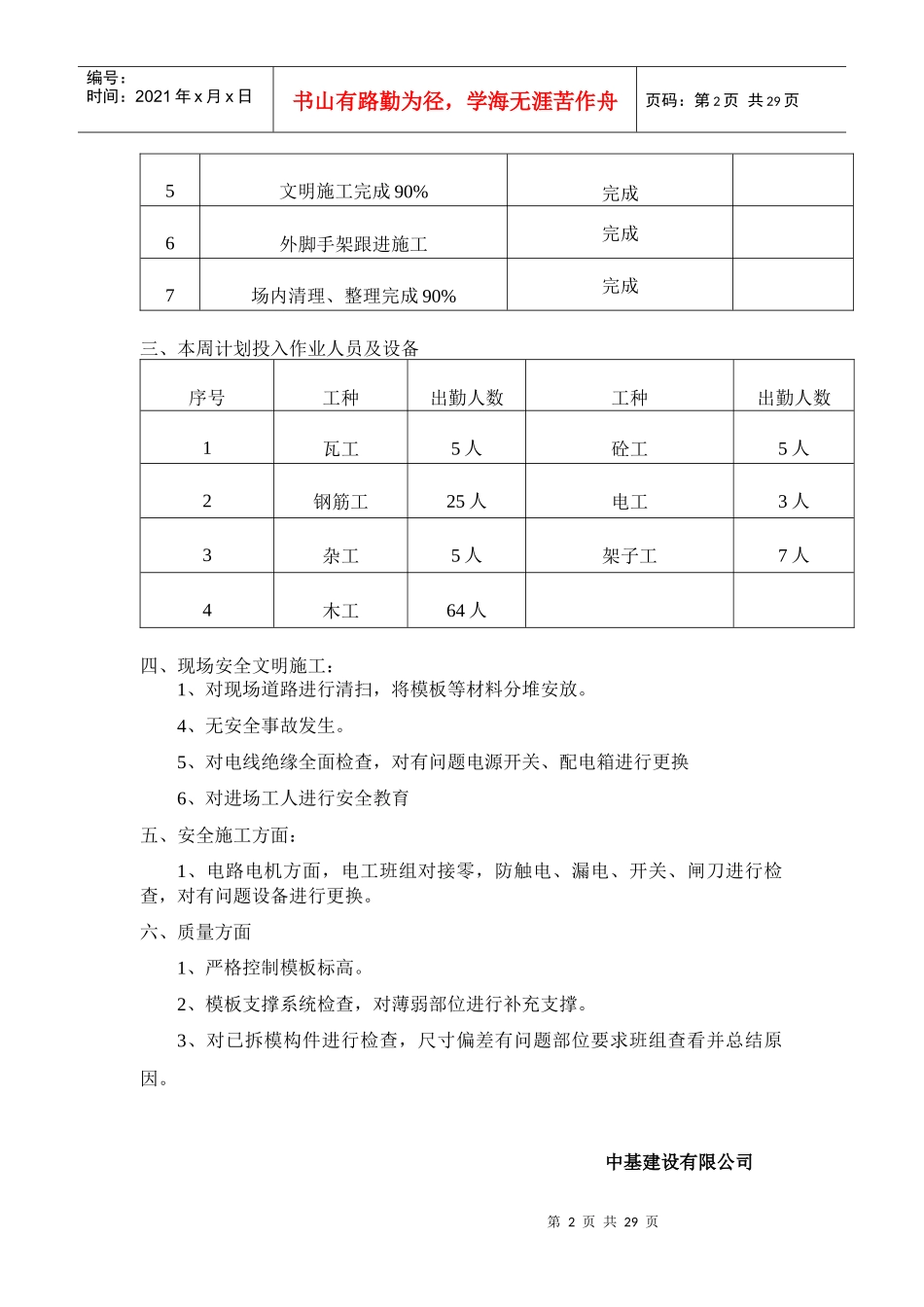

4、无安全事故发生
5、对电线绝缘全面检查,对有问题电源开关、配电箱进行更换6、对进场工人进行安全教育五、安全施工方面:1、电路电机方面,电工班组对接零,防触电、漏电、开关、闸刀进行检查,对有问题设备进行更换
六、质量方面1、严格控制模板标高
2、模板支撑系统检查,对薄弱部位进行补充支撑
3、对已拆模构件进行检查,尺寸偏差有问题部位要求班组查看并总结原因
中基建设有限公司第3页共29页第2页共29页编号:时间:20
