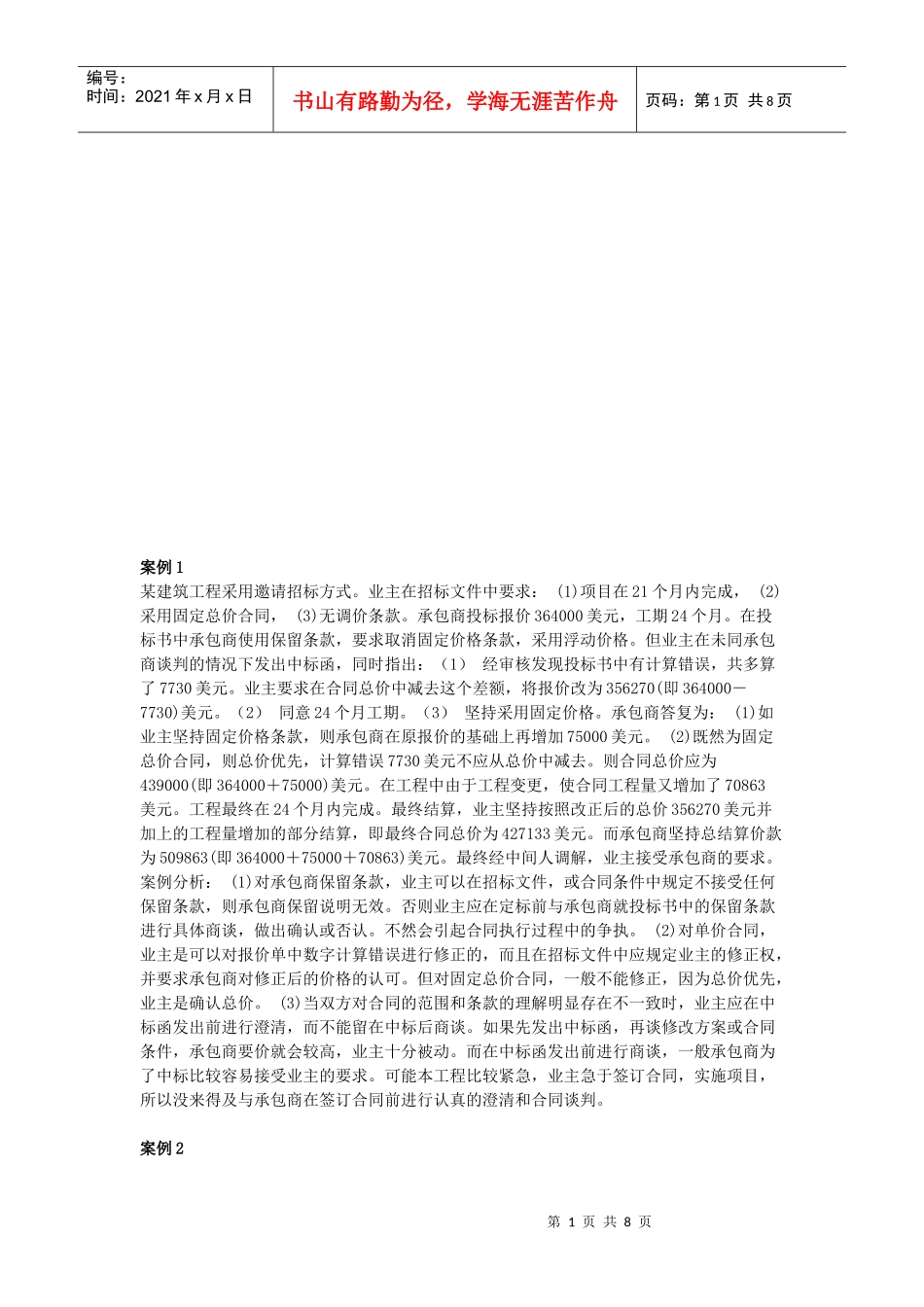

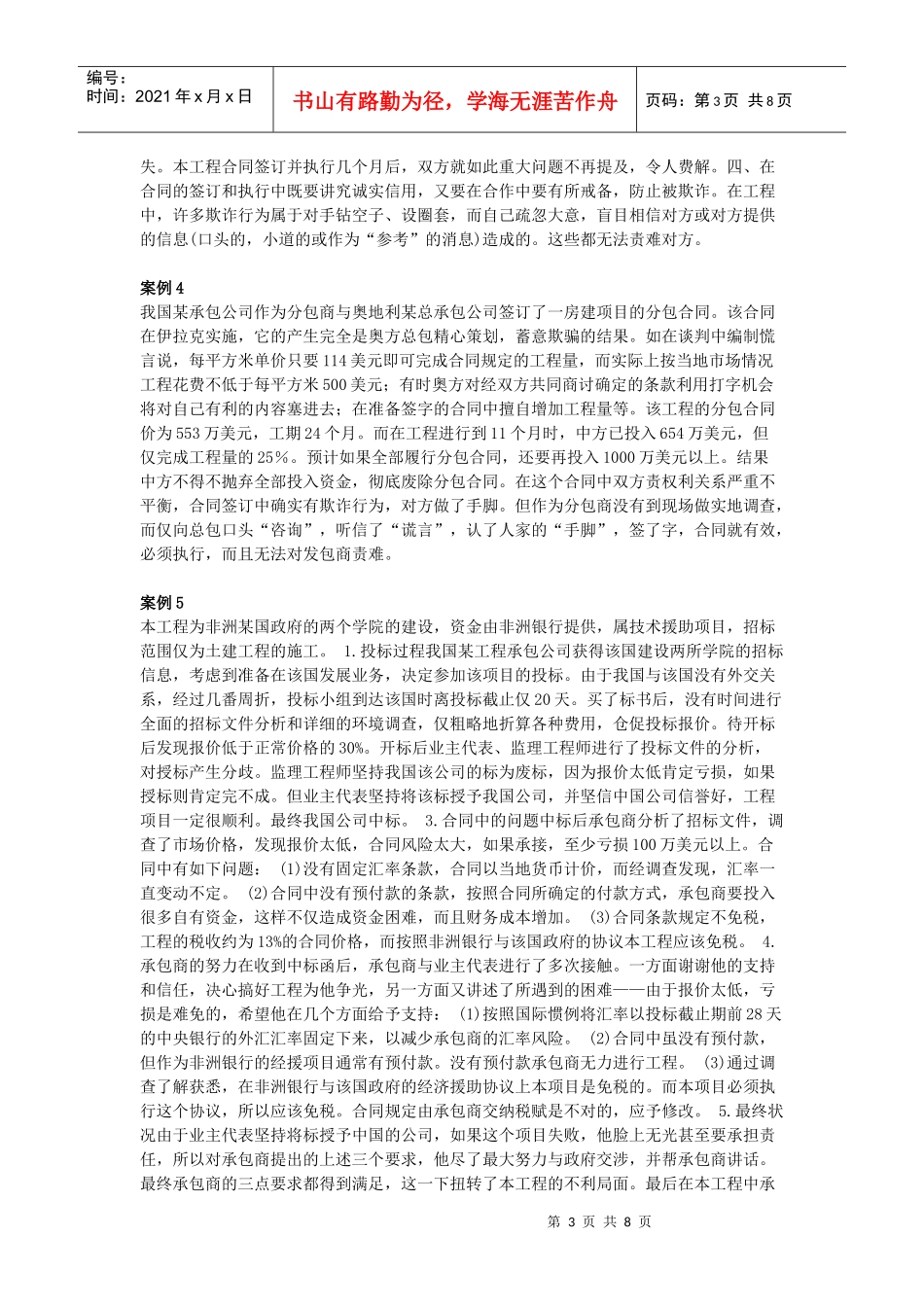

第1页共8页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共8页案例1某建筑工程采用邀请招标方式
业主在招标文件中要求:(1)项目在21个月内完成,(2)采用固定总价合同,(3)无调价条款
承包商投标报价364000美元,工期24个月
在投标书中承包商使用保留条款,要求取消固定价格条款,采用浮动价格
但业主在未同承包商谈判的情况下发出中标函,同时指出:(1)经审核发现投标书中有计算错误,共多算了7730美元
业主要求在合同总价中减去这个差额,将报价改为356270(即364000-7730)美元
(2)同意24个月工期
(3)坚持采用固定价格
承包商答复为:(1)如业主坚持固定价格条款,则承包商在原报价的基础上再增加75000美元
(2)既然为固定总价合同,则总价优先,计算错误7730美元不应从总价中减去
则合同总价应为439000(即364000+75000)美元
在工程中由于工程变更,使合同工程量又增加了70863美元
工程最终在24个月内完成
最终结算,业主坚持按照改正后的总价356270美元并加上的工程量增加的部分结算,即最终合同总价为427133美元
而承包商坚持总结算价款为509863(即364000+75000+70863)美元
最终经中间人调解,业主接受承包商的要求
案例分析:(1)对承包商保留条款,业主可以在招标文件,或合同条件中规定不接受任何保留条款,则承包商保留说明无效
否则业主应在定标前与承包商就投标书中的保留条款进行具体商谈,做出确认或否认
不然会引起合同执行过程中的争执
(2)对单价合同,业主是可以对报价单中数字计算错误进行修正的,而且在招标文件中应规定业主的修正权,并要求承包商对修正后的价格的认可
但对固定总价合同,一般不能修正,因为总价优先,业主是确认总价

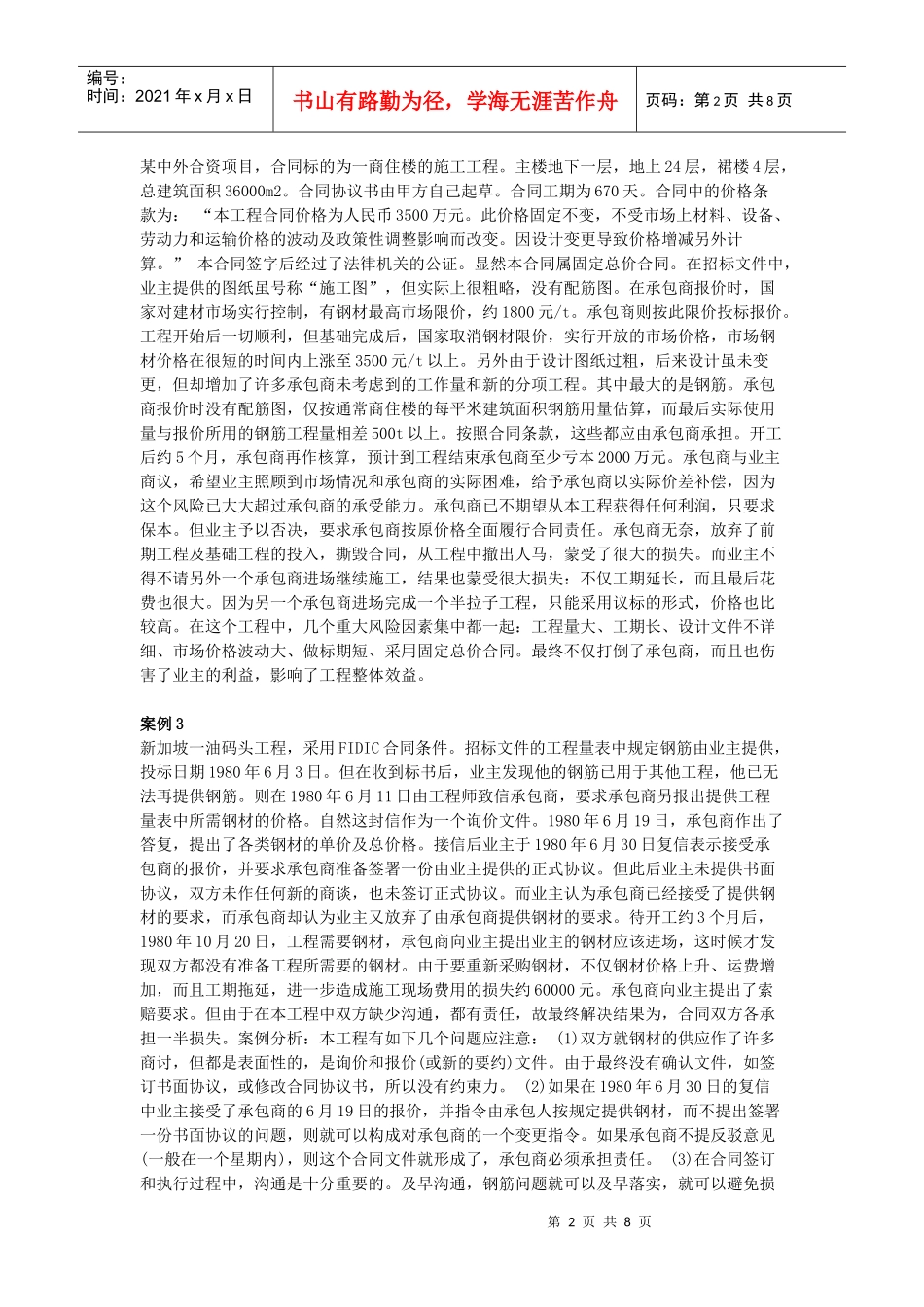

(3)当双方对合同的范围和条款的理解明显存在不一致时,业主应
