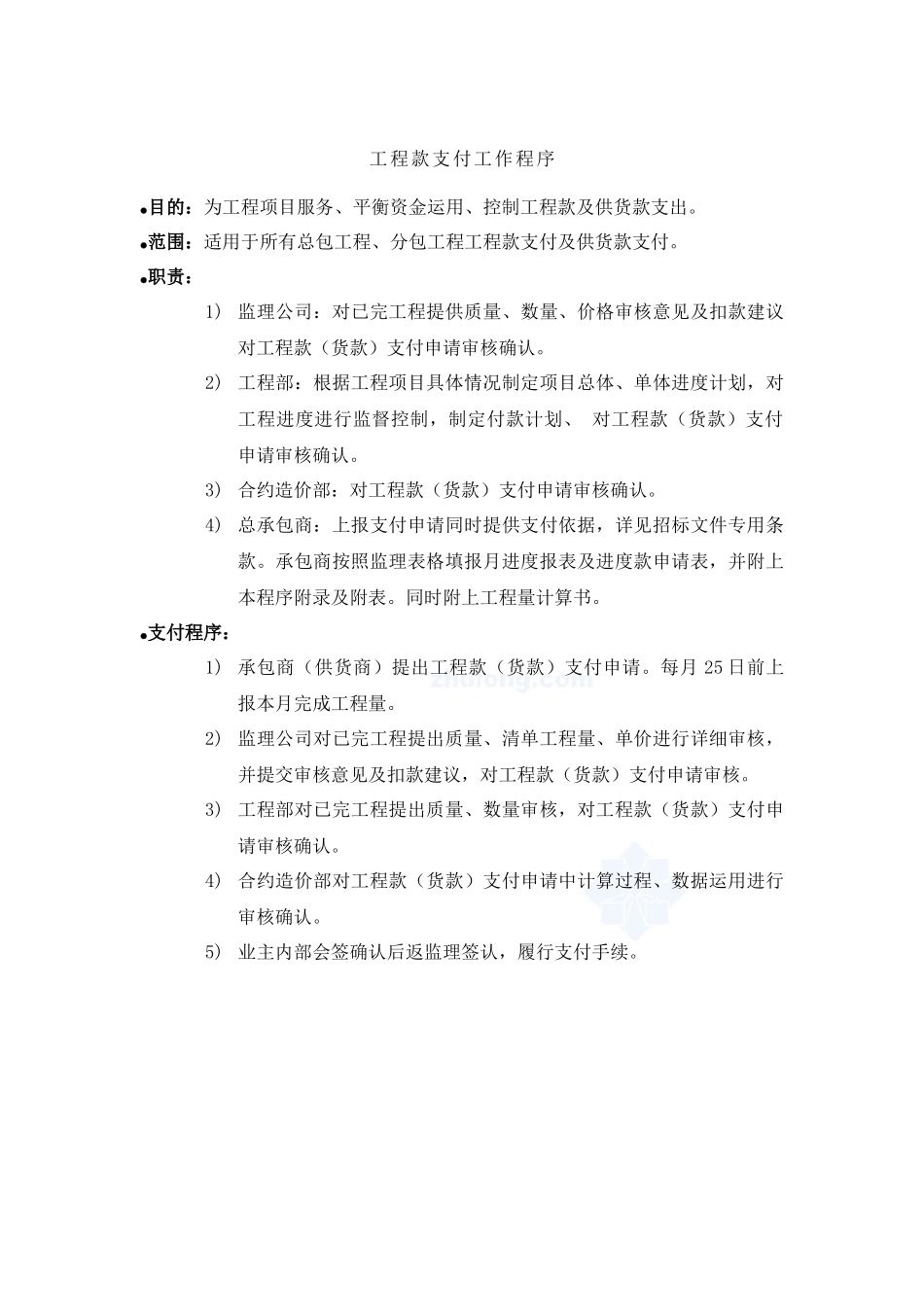

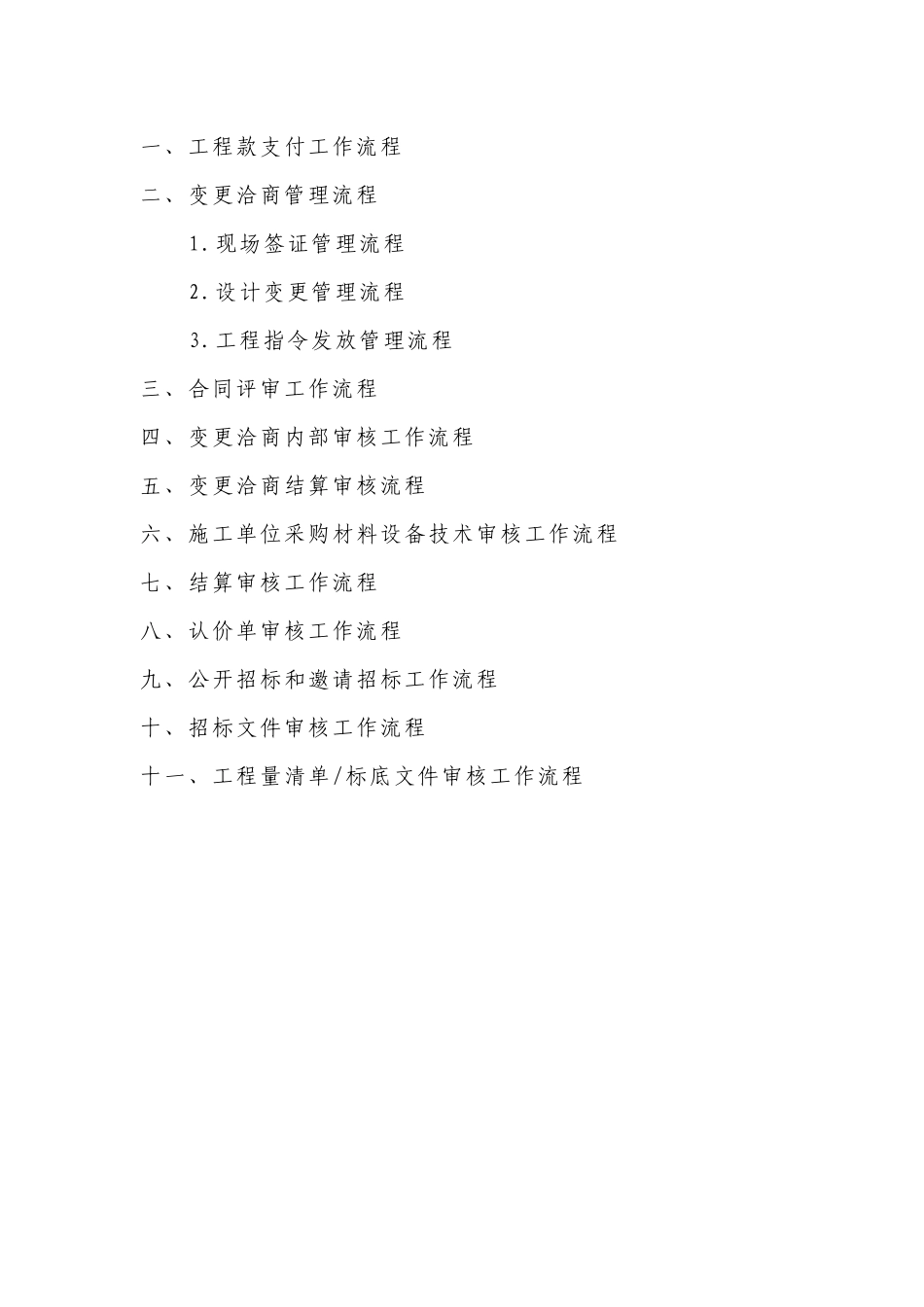

全过程造价管理实施细则目录一、工程款支付工作流程二、变更洽商管理流程1.现场签证管理流程2.设计变更管理流程3.工程指令发放管理流程三、合同评审工作流程四、变更洽商内部审核工作流程五、变更洽商结算审核流程六、施工单位采购材料设备技术审核工作流程七、结算审核工作流程八、认价单审核工作流程九、公开招标和邀请招标工作流程十、招标文件审核工作流程十一、工程量清单/标底文件审核工作流程工程款支付工作程序●目的:为工程项目服务、平衡资金运用、控制工程款及供货款支出。●范围:适用于所有总包工程、分包工程工程款支付及供货款支付。●职责:1)监理公司:对已完工程提供质量、数量、价格审核意见及扣款建议对工程款(货款)支付申请审核确认。2)工程部:根据工程项目具体情况制定项目总体、单体进度计划,对工程进度进行监督控制,制定付款计划、对工程款(货款)支付申请审核确认。3)合约造价部:对工程款(货款)支付申请审核确认。4)总承包商:上报支付申请同时提供支付依据,详见招标文件专用条款。承包商按照监理表格填报月进度报表及进度款申请表,并附上本程序附录及附表。同时附上工程量计算书。●支付程序:1)承包商(供货商)提出工程款(货款)支付申请。每月25日前上报本月完成工程量。2)监理公司对已完工程提出质量、清单工程量、单价进行详细审核,并提交审核意见及扣款建议,对工程款(货款)支付申请审核。3)工程部对已完工程提出质量、数量审核,对工程款(货款)支付申请审核确认。4)合约造价部对工程款(货款)支付申请中计算过程、数据运用进行审核确认。5)业主内部会签确认后返监理签认,履行支付手续。●流程图抄送主送抄送抄送主送主送主送业主及抄送总承包方及各分包单位主送抄送提出支付要求支付工程款支付工程款各分包单位向总承包方递交付款申请监理公司监理公司对已完工程(包括到场材料、设备等)提供质量、数量审核意见及扣款建议不迟于收到总承包方付款申请后的5个工作日内总承包方总承包汇总、审核各分包单位之申请,并按总承合同约定的时间递交总承包工程付款申请建议每月规定一天递交申请业主工程部/合约造价部提供审核意见不迟于收到总承包方付款申请后的5个工作日内造价工程师根据业主工程部、合约造价部及监理公司意见、结合工地现场视察情况在总承包合同规定的审核期内作出付款建议在收到总承包递交申请后的14个日历天内业主业主按公司内部流转程序完成内部批核并于付款建议上加签确认在收到总承包方递交申请后的确21个日历天内各分包单位收到付款证书并凭该证书向总承包方申请支付工程款在总承包方收到业主款项后的14天内总承包方收到付款证书并凭该证书向业主申请支付工程款业主根据总承包工程付款宽限期,业主在宽限期内向总承包方支村工程款在收到总承包方的支付要求后的天内作出支付总承包方向分包单位支付变更洽商管理流程一、变更洽商分类变更洽商文件分为三大类:设计变更、工程洽商、现场签证。1.设计变更:1.1定义:指与工程设计有关,记录设计变化的变更文件。包括:图纸错误更正、补充、完善设计、材料代换、变更做法等。1.2表现形式:《设计变更通知单》1.3提出单位:设计单位视工程需要提出设计变更;业主视工程需要提出设计变更;监理公司视工程需要提出设计变更;承包商视工程需要提出设计变更。2.工程洽商:2.1定义:指与工程施工有关,记录施工过程变化的变更文件。包括:图纸错误纠正建议、验收标准改变、施工工艺改变、施工措施改变、材料代换、合理化建议等。2.2表现形式:《工程洽商记录》2.3提出单位:一般由承包商视工程需要提出。3.现场签证:3.1定义:指与设计变更、工程洽商无关,在工程施工过程中发生需要记载现场实际情况的确认文件。包括:地下状况变化、现场环境变化、突发事件记载、必须采取的技术措施、业主在施工合同之外提出的额外要求等。3.2表现形式:《现场签证单》3.3提出单位:由承包商视工程需要提出。二、《设计变更通知单》管理办法1.格式:具体格式见附表。2.份数:业主2份,设计单位1份,监理公司1份,总承包商2份,共6份。相关分包由总包整理发放。3.撰写:由设计单位按...
