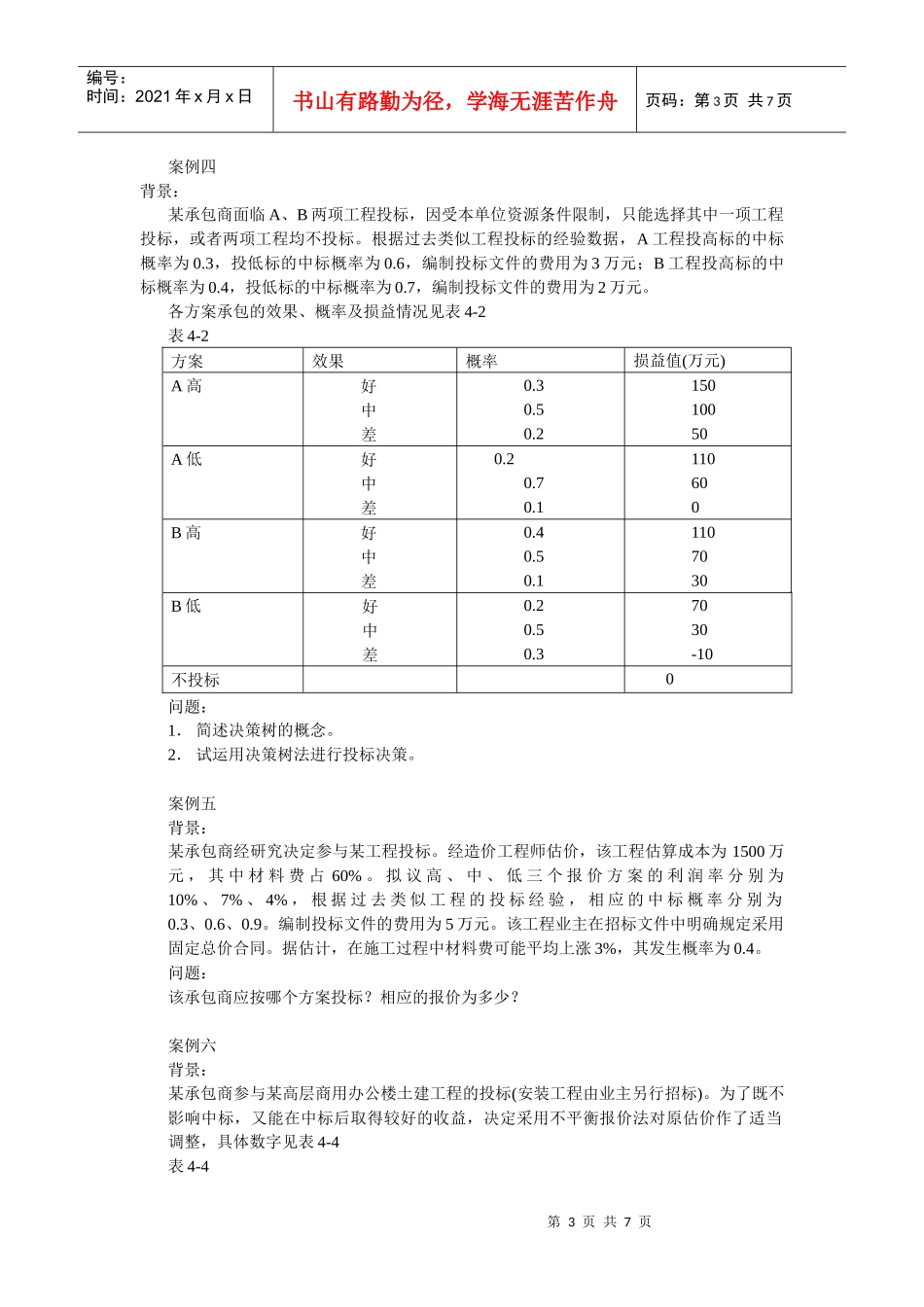

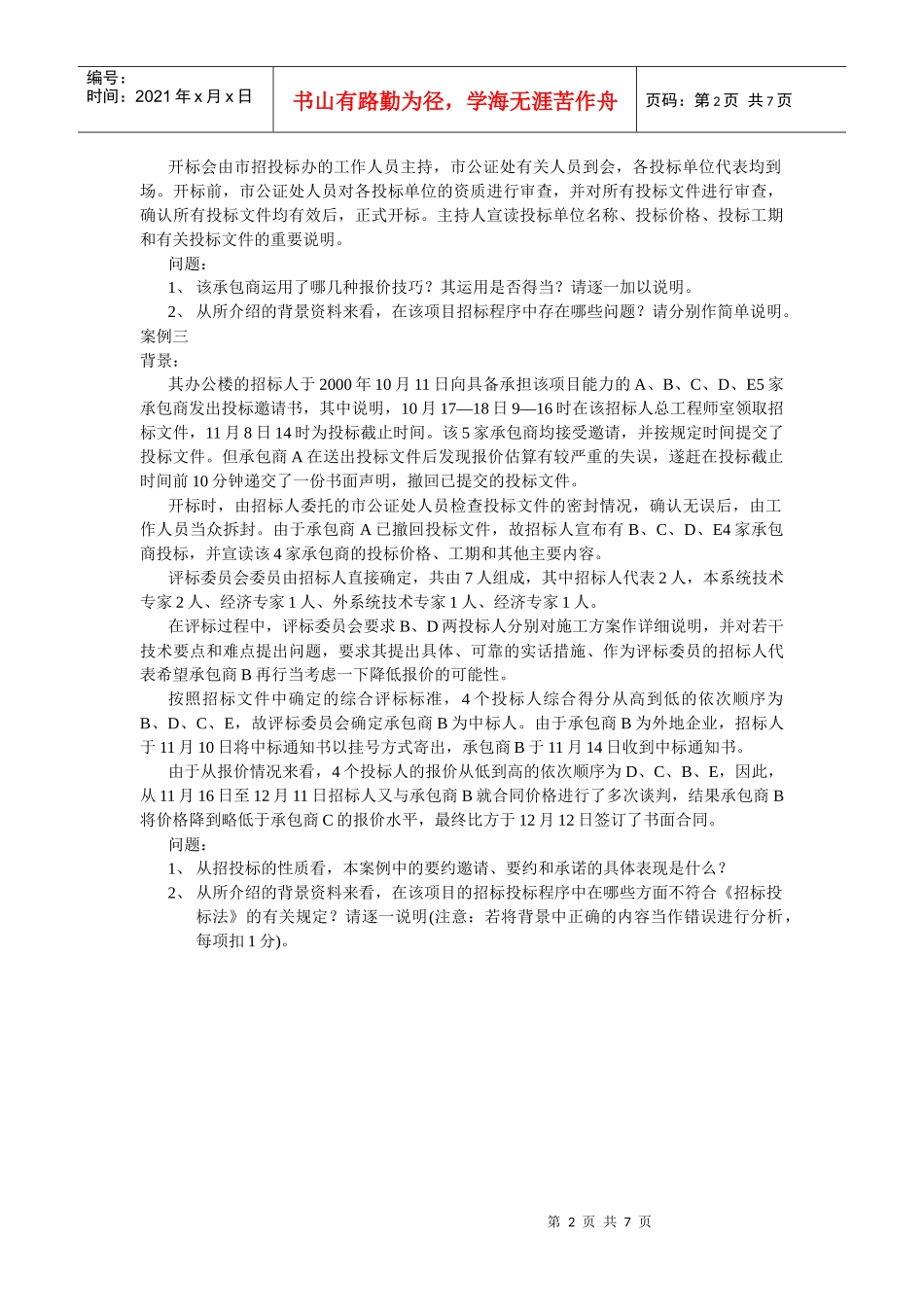

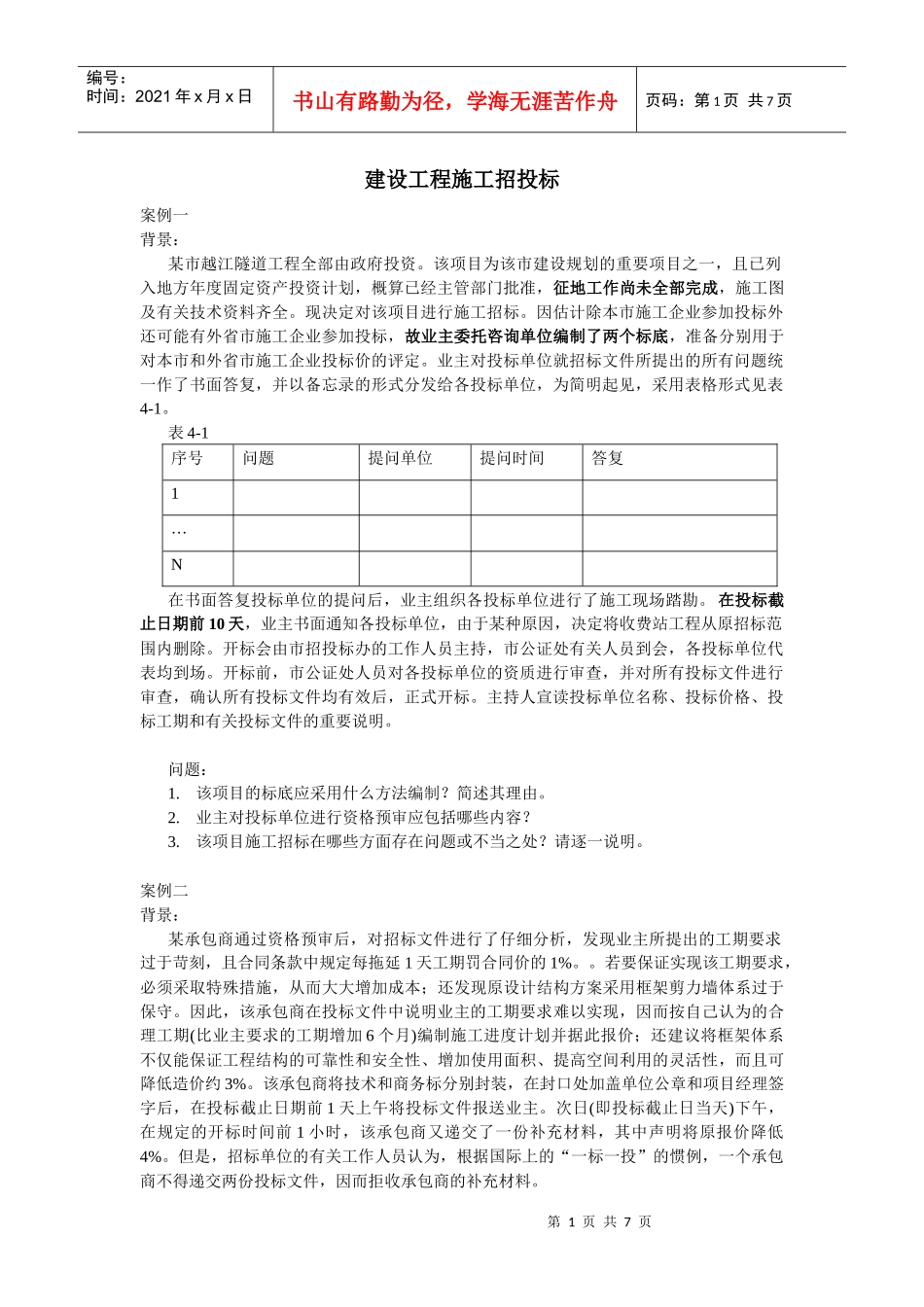

第1页共7页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共7页建设工程施工招投标案例一背景:某市越江隧道工程全部由政府投资
该项目为该市建设规划的重要项目之一,且已列入地方年度固定资产投资计划,概算已经主管部门批准,征地工作尚未全部完成,施工图及有关技术资料齐全
现决定对该项目进行施工招标
因估计除本市施工企业参加投标外还可能有外省市施工企业参加投标,故业主委托咨询单位编制了两个标底,准备分别用于对本市和外省市施工企业投标价的评定
业主对投标单位就招标文件所提出的所有问题统一作了书面答复,并以备忘录的形式分发给各投标单位,为简明起见,采用表格形式见表4-1
表4-1序号问题提问单位提问时间答复1…N在书面答复投标单位的提问后,业主组织各投标单位进行了施工现场踏勘
在投标截止日期前10天,业主书面通知各投标单位,由于某种原因,决定将收费站工程从原招标范围内删除
开标会由市招投标办的工作人员主持,市公证处有关人员到会,各投标单位代表均到场
开标前,市公证处人员对各投标单位的资质进行审查,并对所有投标文件进行审查,确认所有投标文件均有效后,正式开标
主持人宣读投标单位名称、投标价格、投标工期和有关投标文件的重要说明
该项目的标底应采用什么方法编制
业主对投标单位进行资格预审应包括哪些内容
该项目施工招标在哪些方面存在问题或不当之处
案例二背景:某承包商通过资格预审后,对招标文件进行了仔细分析,发现业主所提出的工期要求过于苛刻,且合同条款中规定每拖延1天工期罚合同价的1%
若要保证实现该工期要求,必须采取特殊措施,从而大大增加成本;还发现原设计结构方案采用框架剪力墙体系过于保守
因此,该承包商在投标文件中说明业主的工期要求难以实现,因而按自己认为的合理工期(比业主要求的工期增加6个月)编制施工进度计划并据此报价
