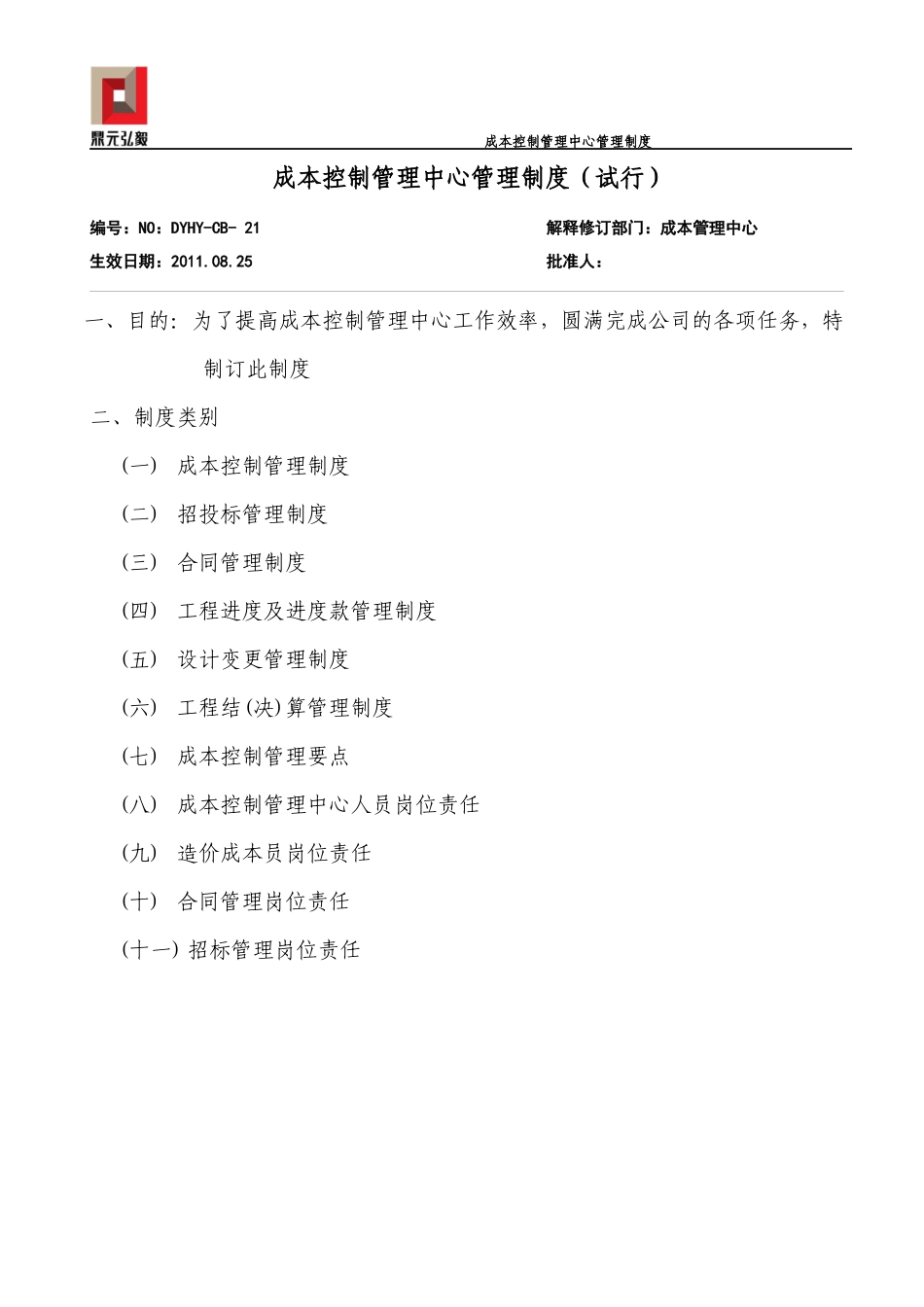

成本控制管理中心管理制度成本控制管理中心管理制度(试行)编号:NO:DYHY-CB-21解释修订部门:成本管理中心生效日期:2011

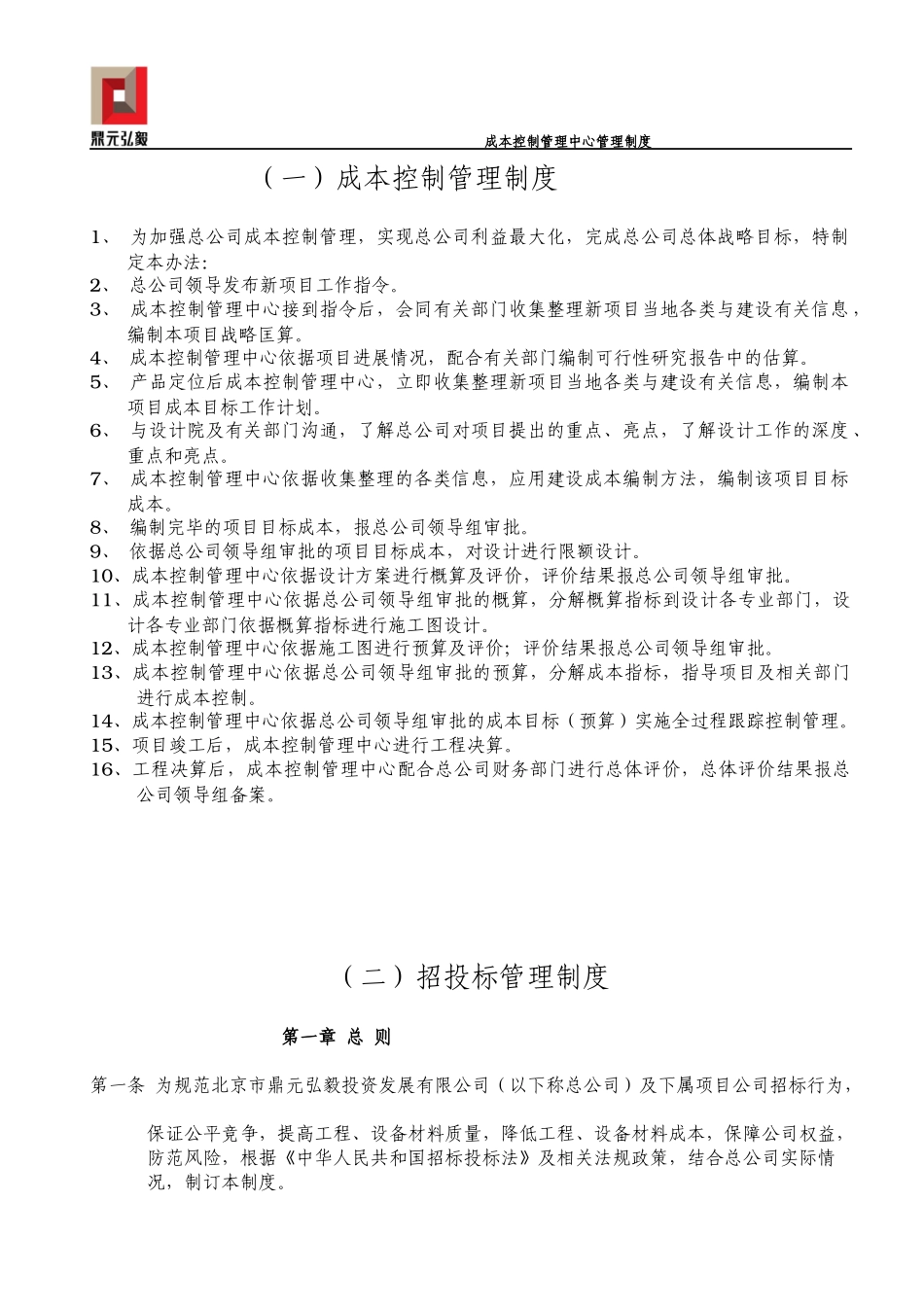

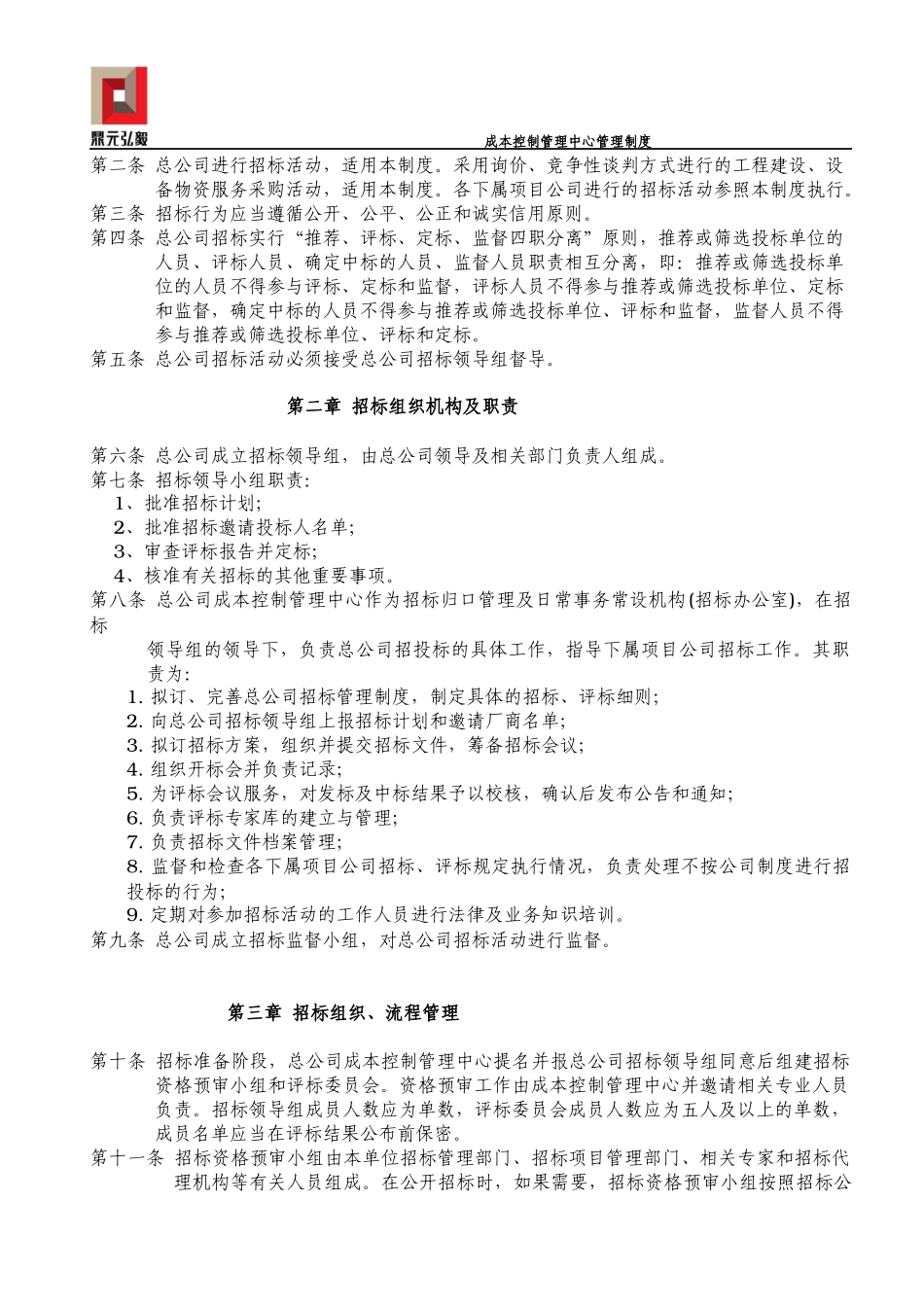

25批准人:一、目的:为了提高成本控制管理中心工作效率,圆满完成公司的各项任务,特制订此制度二、制度类别(一)成本控制管理制度(二)招投标管理制度(三)合同管理制度(四)工程进度及进度款管理制度(五)设计变更管理制度(六)工程结(决)算管理制度(七)成本控制管理要点(八)成本控制管理中心人员岗位责任(九)造价成本员岗位责任(十)合同管理岗位责任(十一)招标管理岗位责任成本控制管理中心管理制度(一)成本控制管理制度1、为加强总公司成本控制管理,实现总公司利益最大化,完成总公司总体战略目标,特制定本办法:2、总公司领导发布新项目工作指令
3、成本控制管理中心接到指令后,会同有关部门收集整理新项目当地各类与建设有关信息,编制本项目战略匡算
4、成本控制管理中心依据项目进展情况,配合有关部门编制可行性研究报告中的估算
5、产品定位后成本控制管理中心,立即收集整理新项目当地各类与建设有关信息,编制本项目成本目标工作计划
6、与设计院及有关部门沟通,了解总公司对项目提出的重点、亮点,了解设计工作的深度、重点和亮点
7、成本控制管理中心依据收集整理的各类信息,应用建设成本编制方法,编制该项目目标成本
8、编制完毕的项目目标成本,报总公司领导组审批
9、依据总公司领导组审批的项目目标成本,对设计进行限额设计
10、成本控制管理中心依据设计方案进行概算及评价,评价结果报总公司领导组审批
11、成本控制管理中心依据总公司领导组审批的概算,分解概算指标到设计各专业部门,设计各专业部门依据概算指标进行施工图设计
12、成本控制管理中心依据施工图进行预算及评价;评价结果报总公司领导组审批
13、成本控制管理中心依据总公司领导组审批的预算,分解成本指标,指导项目及
