成本控制要点应用指南目录第一项…………
立项成本控制要点应用指南第二项…………
规划环节成本控制要点应用指南第三项…………
Error:Referencesourcenotfound第四项…………
Error:Referencesourcenotfound第五项…………
第六项…………
第七项…………
Error:Referencesourcenotfound第八项…………
第九项…………

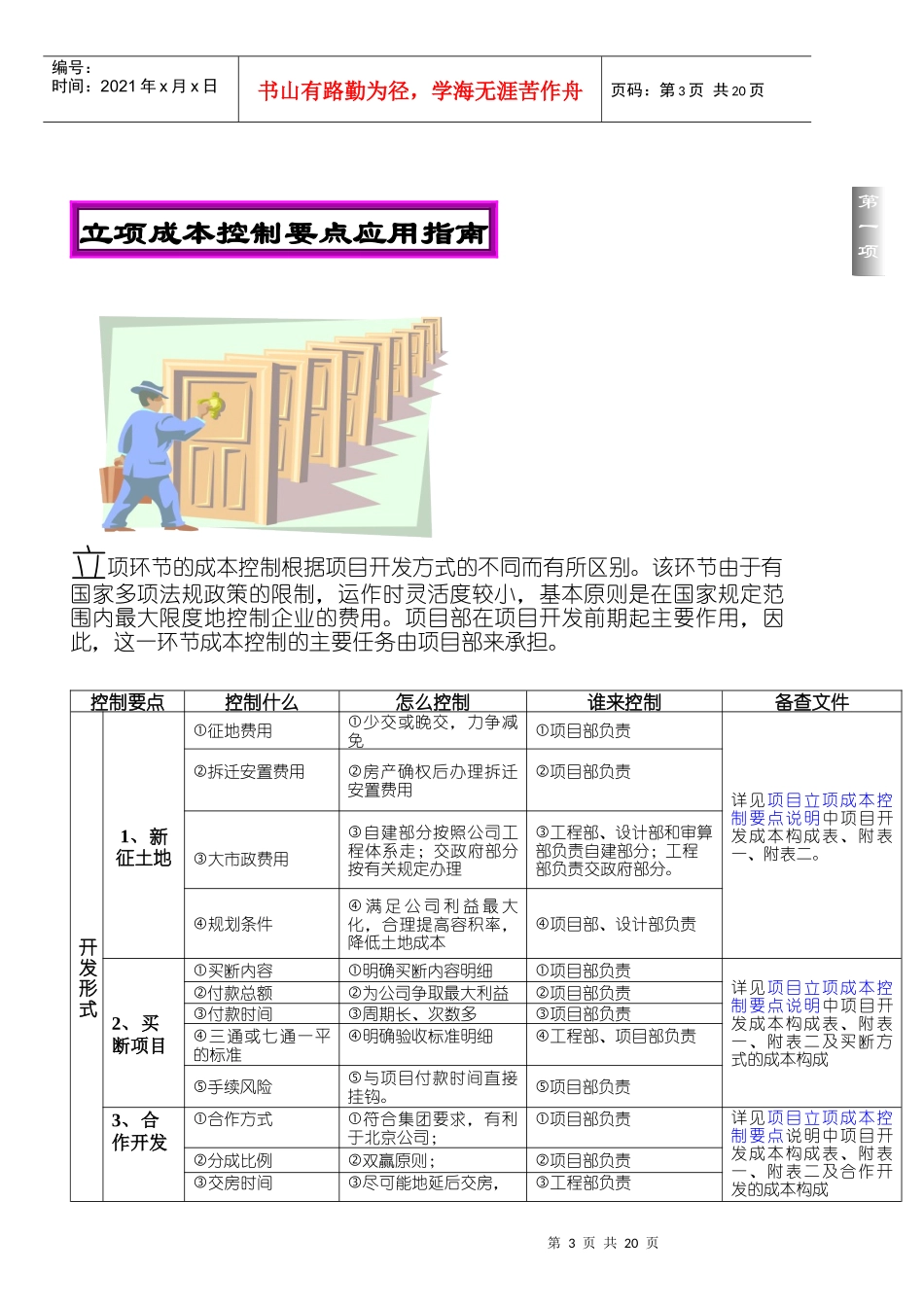

目录第3页共20页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第3页共20页立项成本控制要点应用指南立项环节的成本控制根据项目开发方式的不同而有所区别
该环节由于有国家多项法规政策的限制,运作时灵活度较小,基本原则是在国家规定范围内最大限度地控制企业的费用
项目部在项目开发前期起主要作用,因此,这一环节成本控制的主要任务由项目部来承担
控制要点控制什么怎么控制谁来控制备查文件开发形式1、新征土地征地费用少交或晚交,力争减免项目部负责详见项目立项成本控制要点说明中项目开发成本构成表、附表一、附表二
拆迁安置费用房产确权后办理拆迁安置费用项目部负责大市政费用自建部分按照公司工程体系走;交政府部分按有关规定办理工程部、设计部和审算部负责自建部分;工程部负责交政府部分
规划条件满足公司利益最大化,合理提高容积率,降低土地成本项目部、设计部负责2、买断项目买断内容明确买断内容明细项目部负责详见项目立项成本控制要点说明中项目开发成本构成表、附表一、附表二及买断方式的成本构成付款总额为公司争取最大利益项目部负责付款时间周期长、次数多项目部负责三通或七通一平的标准明确验收标准明细工程部、项目部负责手续风险与项目付款时间直接挂钩
项目部负责3、合作开发合作方式符合集团要求,有利于北京公司;项目部负责详见项目立项成本控制要点说
