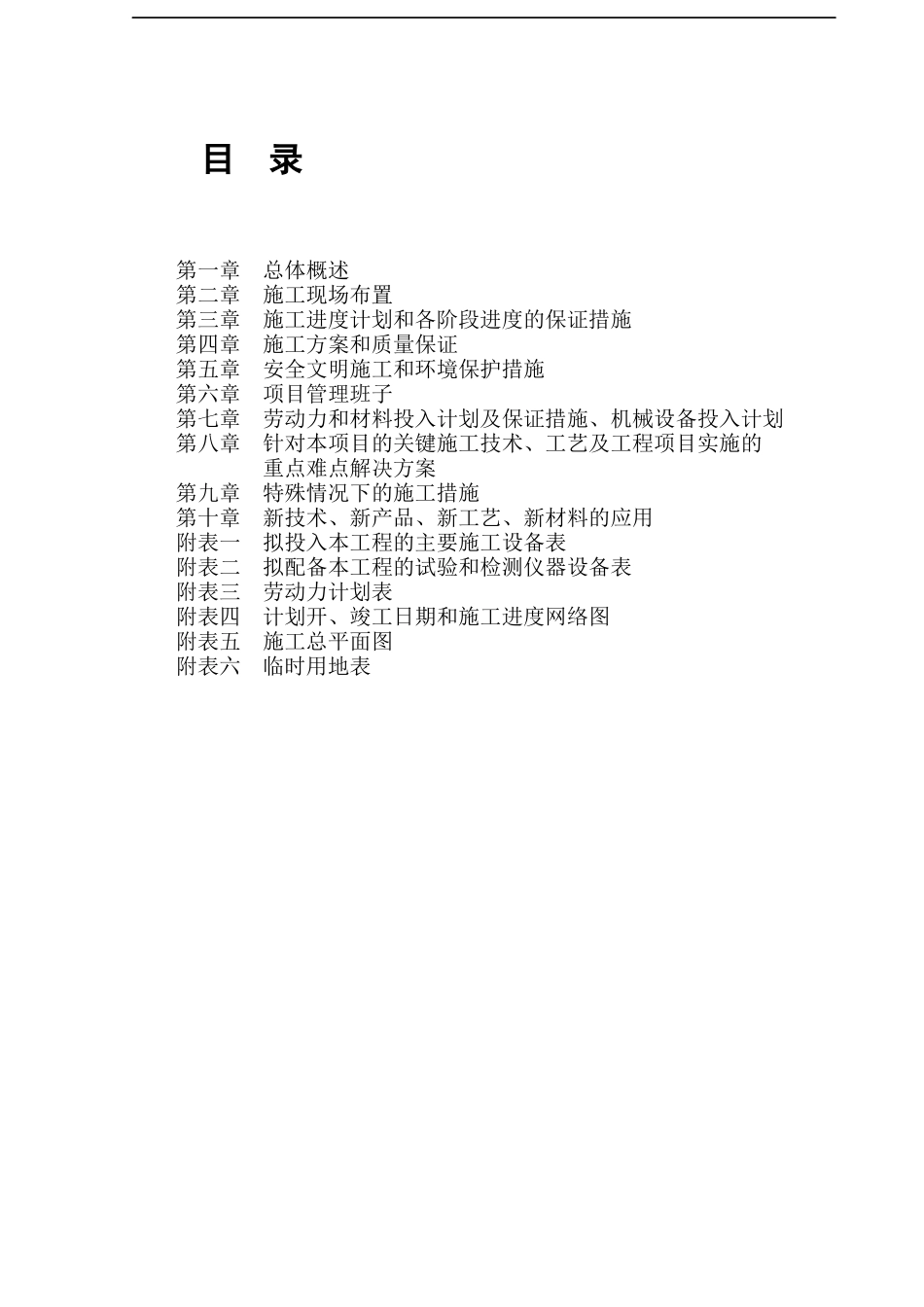

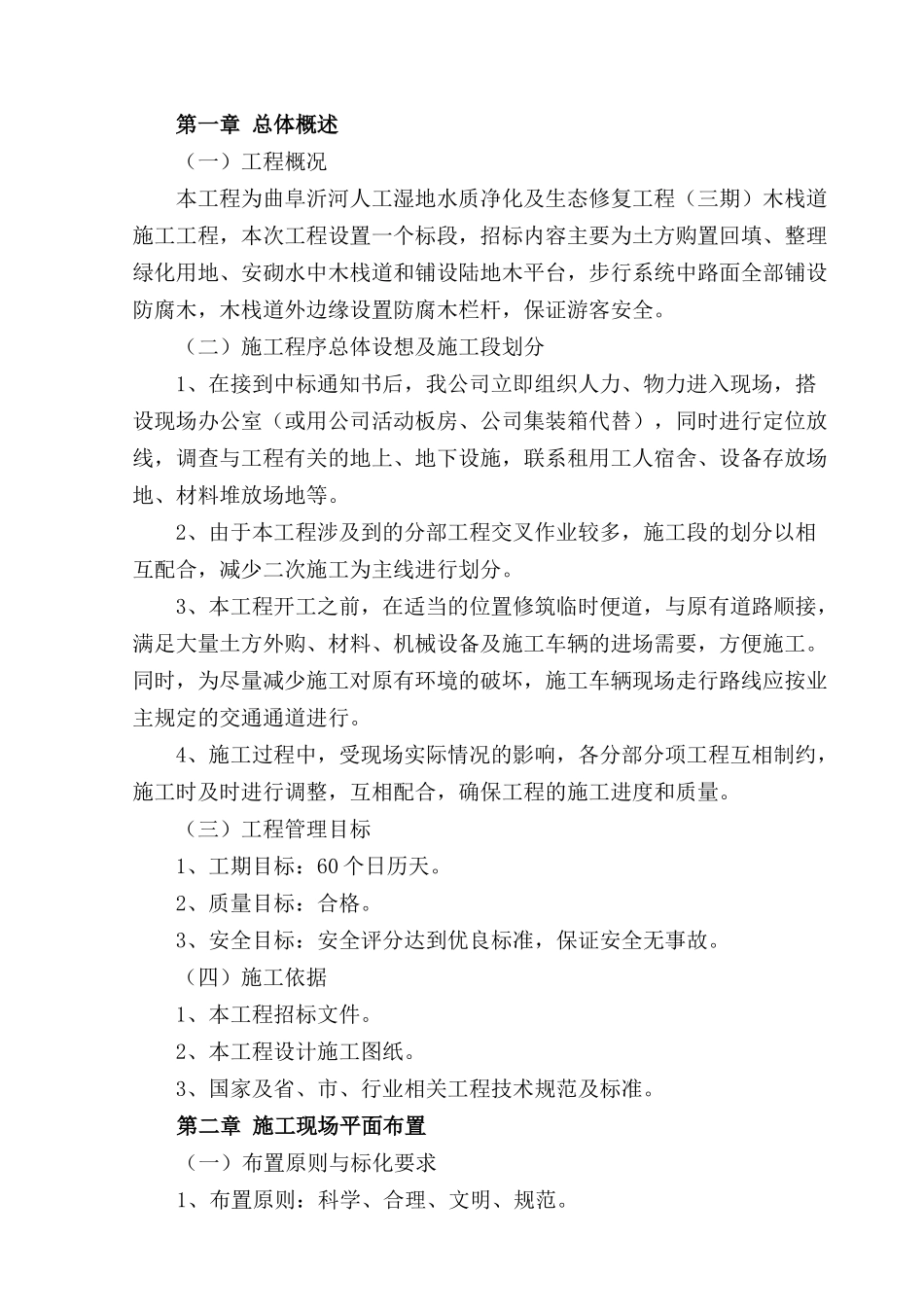

目录第一章总体概述第二章施工现场布置第三章施工进度计划和各阶段进度的保证措施第四章施工方案和质量保证第五章安全文明施工和环境保护措施第六章项目管理班子第七章劳动力和材料投入计划及保证措施、机械设备投入计划第八章针对本项目的关键施工技术、工艺及工程项目实施的重点难点解决方案第九章特殊情况下的施工措施第十章新技术、新产品、新工艺、新材料的应用附表一拟投入本工程的主要施工设备表附表二拟配备本工程的试验和检测仪器设备表附表三劳动力计划表附表四计划开、竣工日期和施工进度网络图附表五施工总平面图附表六临时用地表第一章总体概述(一)工程概况本工程为曲阜沂河人工湿地水质净化及生态修复工程(三期)木栈道施工工程,本次工程设置一个标段,招标内容主要为土方购置回填、整理绿化用地、安砌水中木栈道和铺设陆地木平台,步行系统中路面全部铺设防腐木,木栈道外边缘设置防腐木栏杆,保证游客安全
(二)施工程序总体设想及施工段划分1、在接到中标通知书后,我公司立即组织人力、物力进入现场,搭设现场办公室(或用公司活动板房、公司集装箱代替),同时进行定位放线,调查与工程有关的地上、地下设施,联系租用工人宿舍、设备存放场地、材料堆放场地等
2、由于本工程涉及到的分部工程交叉作业较多,施工段的划分以相互配合,减少二次施工为主线进行划分
3、本工程开工之前,在适当的位置修筑临时便道,与原有道路顺接,满足大量土方外购、材料、机械设备及施工车辆的进场需要,方便施工
同时,为尽量减少施工对原有环境的破坏,施工车辆现场走行路线应按业主规定的交通通道进行
4、施工过程中,受现场实际情况的影响,各分部分项工程互相制约,施工时及时进行调整,互相配合,确保工程的施工进度和质量
(三)工程管理目标1、工期目标:60个日历天
2、质量目标:合格
3、安全目标:安全评分达到优良标准,保证安全无事故

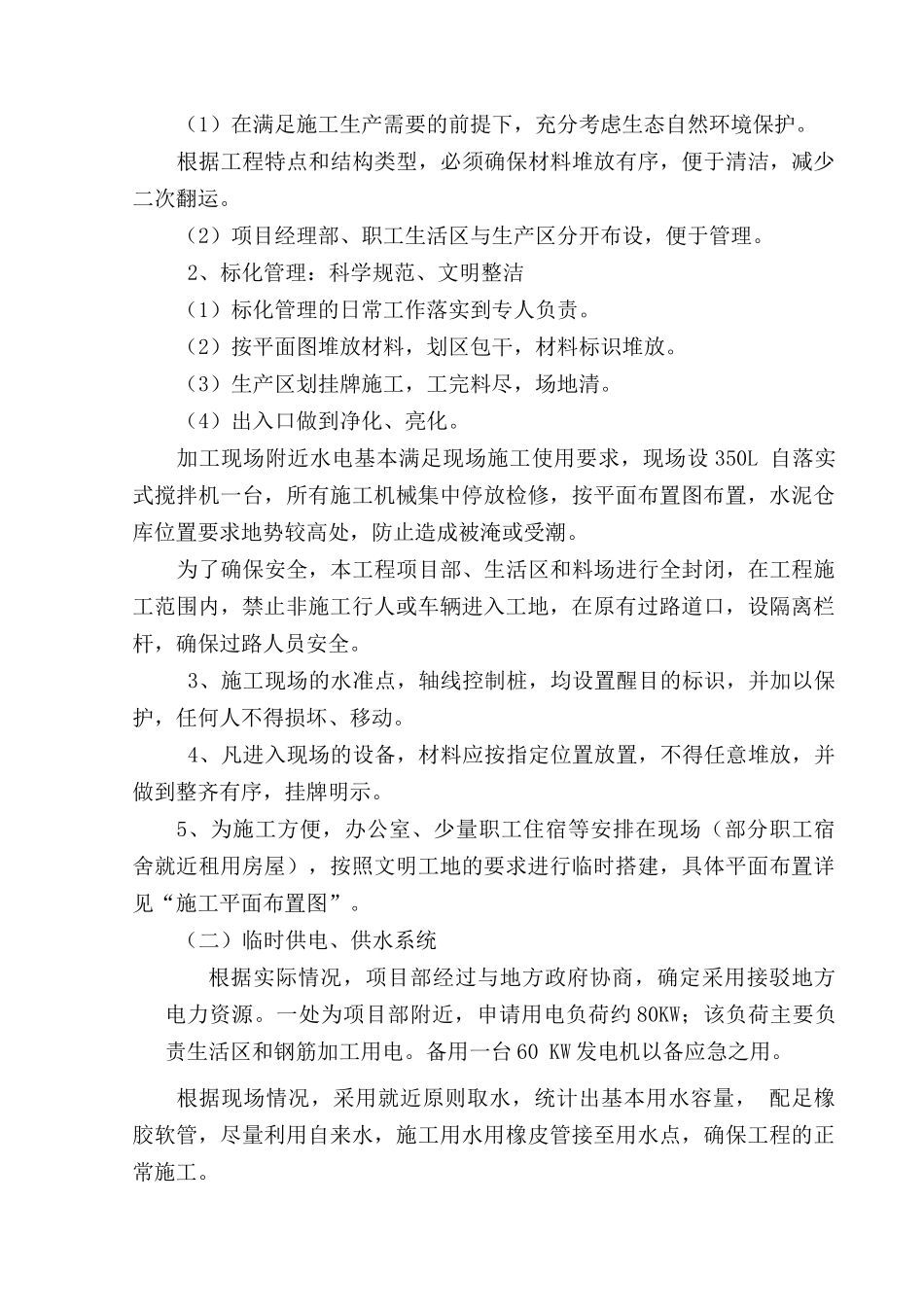

(四)施工依据1、本工程招标文件
