第1页共50页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共50页施工组织设计方案及进度计划一、主要工序的施工方法、技术措施(一)供水管网施工方案1施工工艺流程定位放线→沟槽开挖→沟槽支撑→室外埋地管道基础→室外管道安装→管道下管与配管→管道支墩→管道检验与试压→沟槽的回填土→验收2施工方法及要点1)定位放线按照设计施工图的坐标位置确定管道中心线位置,用龙门板在地面固定,并且分别测出各龙门板中心点的标高,作为开槽、配管的依据,龙门板要妥善保护,间隔距离一般不超过10米
同时管线中心桩和水准点均应用平移法设置与管线施工范围外的便于观察和使用的部位
2)沟槽开挖a
当管道的测量定位线经复核无误后,即可进行沟槽开挖
沟槽开挖采用机械,局部较小的部位可采用人力

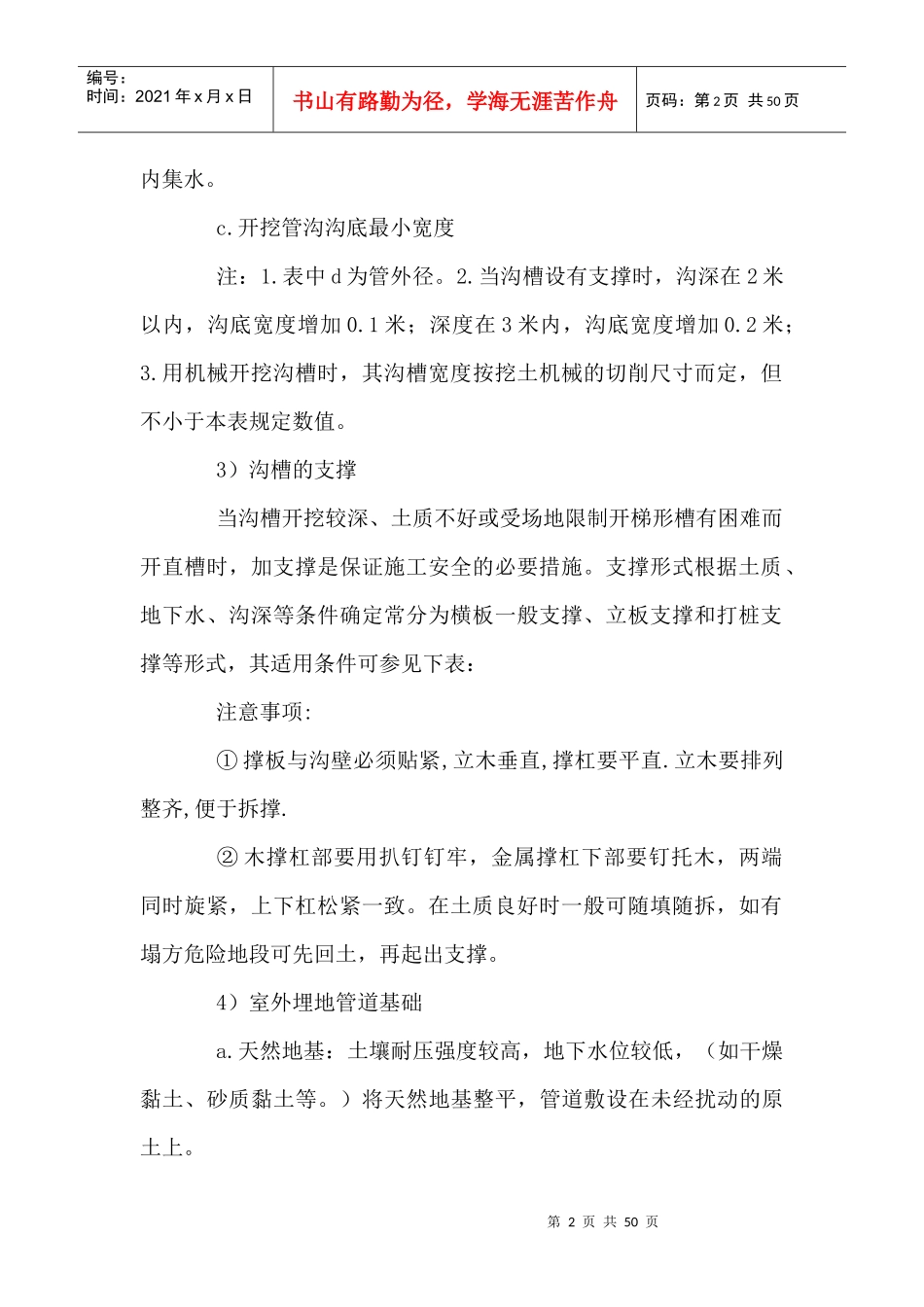

沟槽开挖后,应分段分别挖好集水坑,用污水泵排除沟槽第2页共50页第1页共50页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共50页内集水
开挖管沟沟底最小宽度注:1
表中d为管外径
当沟槽设有支撑时,沟深在2米以内,沟底宽度增加0
1米;深度在3米内,沟底宽度增加0
用机械开挖沟槽时,其沟槽宽度按挖土机械的切削尺寸而定,但不小于本表规定数值
3)沟槽的支撑当沟槽开挖较深、土质不好或受场地限制开梯形槽有困难而开直槽时,加支撑是保证施工安全的必要措施
支撑形式根据土质、地下水、沟深等条件确定常分为横板一般支撑、立板支撑和打桩支撑等形式,其适用条件可参见下表:注意事项:①撑板与沟壁必须贴紧,立木垂直,撑杠要平直
立木要排列整齐,便于拆撑
②木撑杠部要用扒钉钉牢,金属撑杠下部要钉托木,两端同时旋紧,上下杠松紧一致
在土质良好时一般可随填随拆,如有塌方危险地段可先回土,再起出支撑
4)室外埋地管道基础a
天然地基:土壤耐压强度较高,地下水位较低,(如干燥黏土
