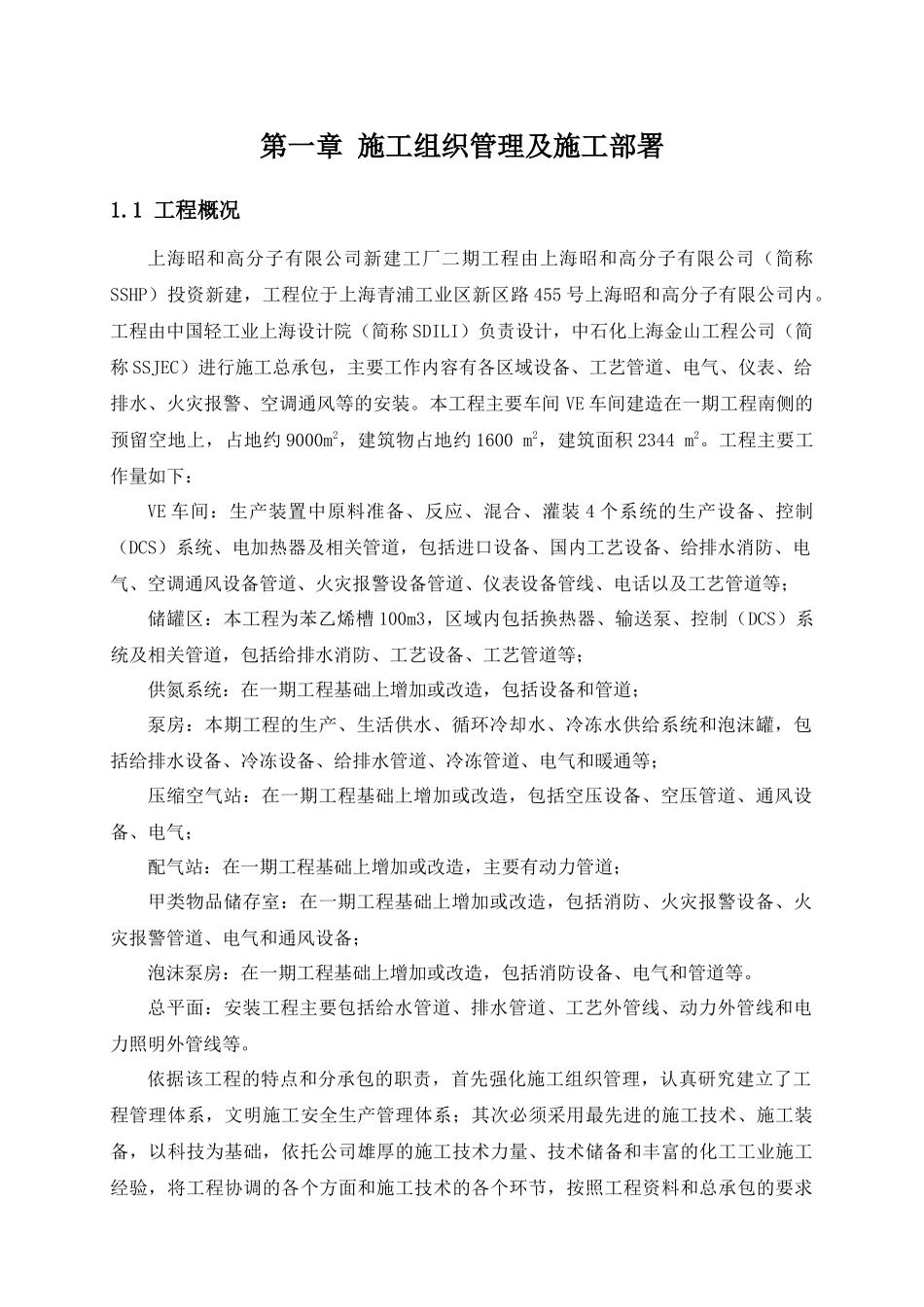

第一章施工组织管理及施工部署1
1工程概况上海昭和高分子有限公司新建工厂二期工程由上海昭和高分子有限公司(简称SSHP)投资新建,工程位于上海青浦工业区新区路455号上海昭和高分子有限公司内
工程由中国轻工业上海设计院(简称SDILI)负责设计,中石化上海金山工程公司(简称SSJEC)进行施工总承包,主要工作内容有各区域设备、工艺管道、电气、仪表、给排水、火灾报警、空调通风等的安装
本工程主要车间VE车间建造在一期工程南侧的预留空地上,占地约9000m2,建筑物占地约1600m2,建筑面积2344m2
工程主要工作量如下:VE车间:生产装置中原料准备、反应、混合、灌装4个系统的生产设备、控制(DCS)系统、电加热器及相关管道,包括进口设备、国内工艺设备、给排水消防、电气、空调通风设备管道、火灾报警设备管道、仪表设备管线、电话以及工艺管道等;储罐区:本工程为苯乙烯槽100m3,区域内包括换热器、输送泵、控制(DCS)系统及相关管道,包括给排水消防、工艺设备、工艺管道等;供氮系统:在一期工程基础上增加或改造,包括设备和管道;泵房:本期工程的生产、生活供水、循环冷却水、冷冻水供给系统和泡沫罐,包括给排水设备、冷冻设备、给排水管道、冷冻管道、电气和暖通等;压缩空气站:在一期工程基础上增加或改造,包括空压设备、空压管道、通风设备、电气;配气站:在一期工程基础上增加或改造,主要有动力管道;甲类物品储存室:在一期工程基础上增加或改造,包括消防、火灾报警设备、火灾报警管道、电气和通风设备;泡沫泵房:在一期工程基础上增加或改造,包括消防设备、电气和管道等
总平面:安装工程主要包括给水管道、排水管道、工艺外管线、动力外管线和电力照明外管线等

依据该工程的特点和分承包的职责,首先强化施工组织管理,认真研究建立了工程管理体系,文明施工安全生产管理体系;其次必须采用最先进的施工技术、施工装备,以科技
