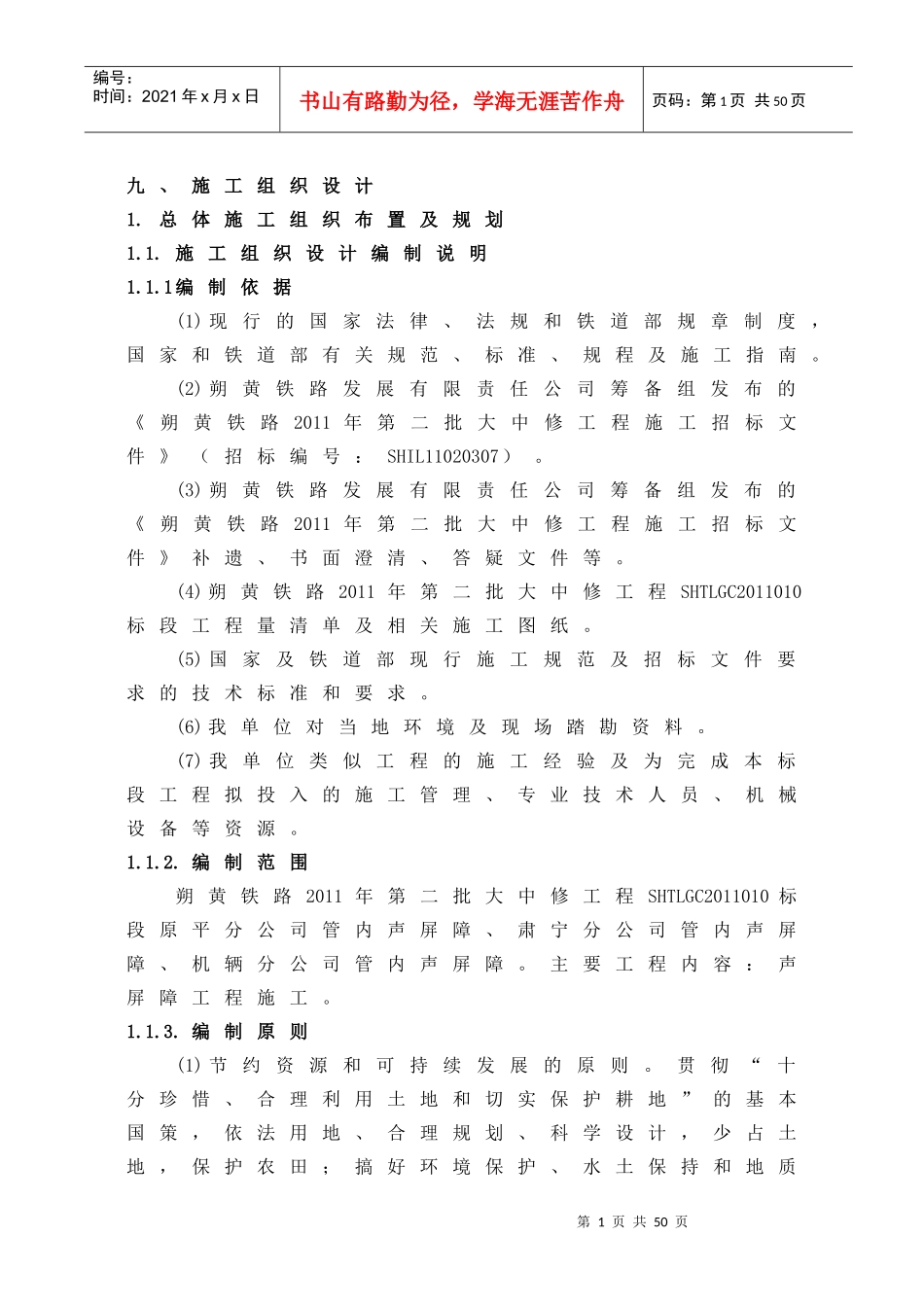

第1页共50页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共50页九、施工组织设计1
总体施工组织布置及规划1
施工组织设计编制说明1
1编制依据(1)现行的国家法律、法规和铁道部规章制度,国家和铁道部有关规范、标准、规程及施工指南
(2)朔黄铁路发展有限责任公司筹备组发布的《朔黄铁路2011年第二批大中修工程施工招标文件》(招标编号:SHIL11020307)
(3)朔黄铁路发展有限责任公司筹备组发布的《朔黄铁路2011年第二批大中修工程施工招标文件》补遗、书面澄清、答疑文件等
(4)朔黄铁路2011年第二批大中修工程SHTLGC2011010标段工程量清单及相关施工图纸
(5)国家及铁道部现行施工规范及招标文件要求的技术标准和要求
(6)我单位对当地环境及现场踏勘资料
(7)我单位类似工程的施工经验及为完成本标段工程拟投入的施工管理、专业技术人员、机械设备等资源
编制范围朔黄铁路2011年第二批大中修工程SHTLGC2011010标段原平分公司管内声屏障、肃宁分公司管内声屏障、机辆分公司管内声屏障
主要工程内容:声屏障工程施工
编制原则(1)节约资源和可持续发展的原则

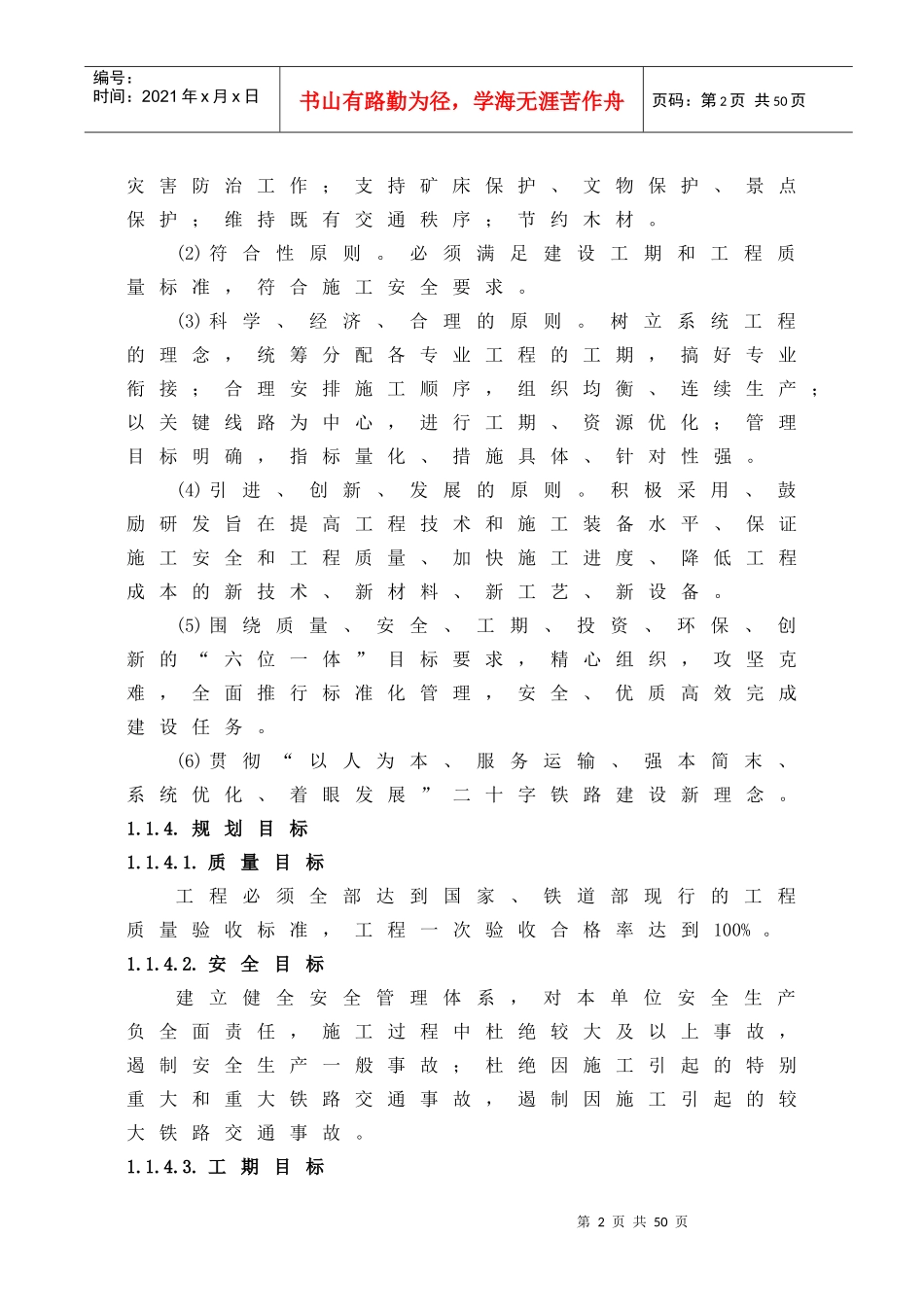

贯彻“十分珍惜、合理利用土地和切实保护耕地”的基本国策,依法用地、合理规划、科学设计,少占土地,保护农田;搞好环境保护、水土保持和地质第2页共50页第1页共50页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共50页灾害防治工作;支持矿床保护、文物保护、景点保护;维持既有交通秩序;节约木材
(2)符合性原则
必须满足建设工期和工程质量标准,符合施工安全要求
(3)科学、经济、合理的原则
树立系统工程的理念,统筹分配各专业工程的工期,搞好专业衔接;合理安排施工顺序,组织均衡、连续生产;以关键线路为中心,进行工期、资源优化;
