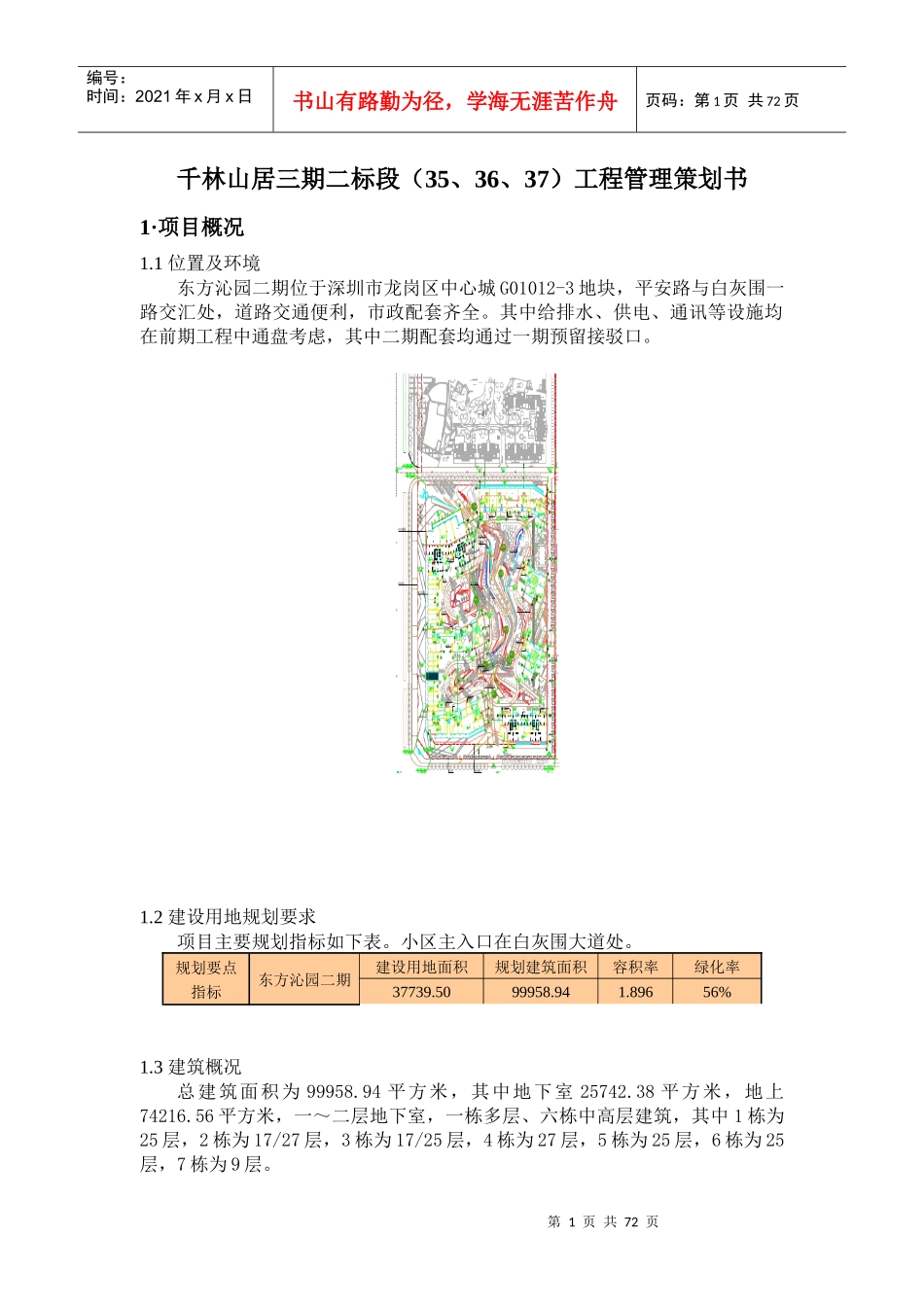

第1页共72页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共72页千林山居三期二标段(35、36、37)工程管理策划书1·项目概况1
1位置及环境东方沁园二期位于深圳市龙岗区中心城G01012-3地块,平安路与白灰围一路交汇处,道路交通便利,市政配套齐全
其中给排水、供电、通讯等设施均在前期工程中通盘考虑,其中二期配套均通过一期预留接驳口
2建设用地规划要求项目主要规划指标如下表
小区主入口在白灰围大道处
规划要点指标东方沁园二期建设用地面积规划建筑面积容积率绿化率37739
5099958
89656%1
3建筑概况总建筑面积为99958
94平方米,其中地下室25742
38平方米,地上74216
56平方米,一~二层地下室,一栋多层、六栋中高层建筑,其中1栋为25层,2栋为17/27层,3栋为17/25层,4栋为27层,5栋为25层,6栋为25层,7栋为9层

第2页共72页第1页共72页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共72页1
4建筑分期概况本项目地下室主体已施工完成,上部结构分三次施工,1,7栋及1栋商铺为一期开发项目,原计划2009年11月1日开工,由于设计图纸变更,已无法按期开工,现暂定2009年12月1日开工,计划3月1日展示,3月底开盘销售,2,3,4,5,6栋由于更改原设计,须重新报建和公示,计划2010年4月开工,
项目运营要求开放日期开盘日期结算日期1,7栋3月1日2010年4月3日2011年8月2,3,4栋2010年6月5日2011年8月5,6栋2011年3月5日2012年7月2·项目管理目标2
1进度计划管理目标进度计划:按公司经营计划落实工期节点计划;基础、开盘、竣工、入伙四大节点偏差控制目标为,按时完成率100%,其它节点按时完成率90%
