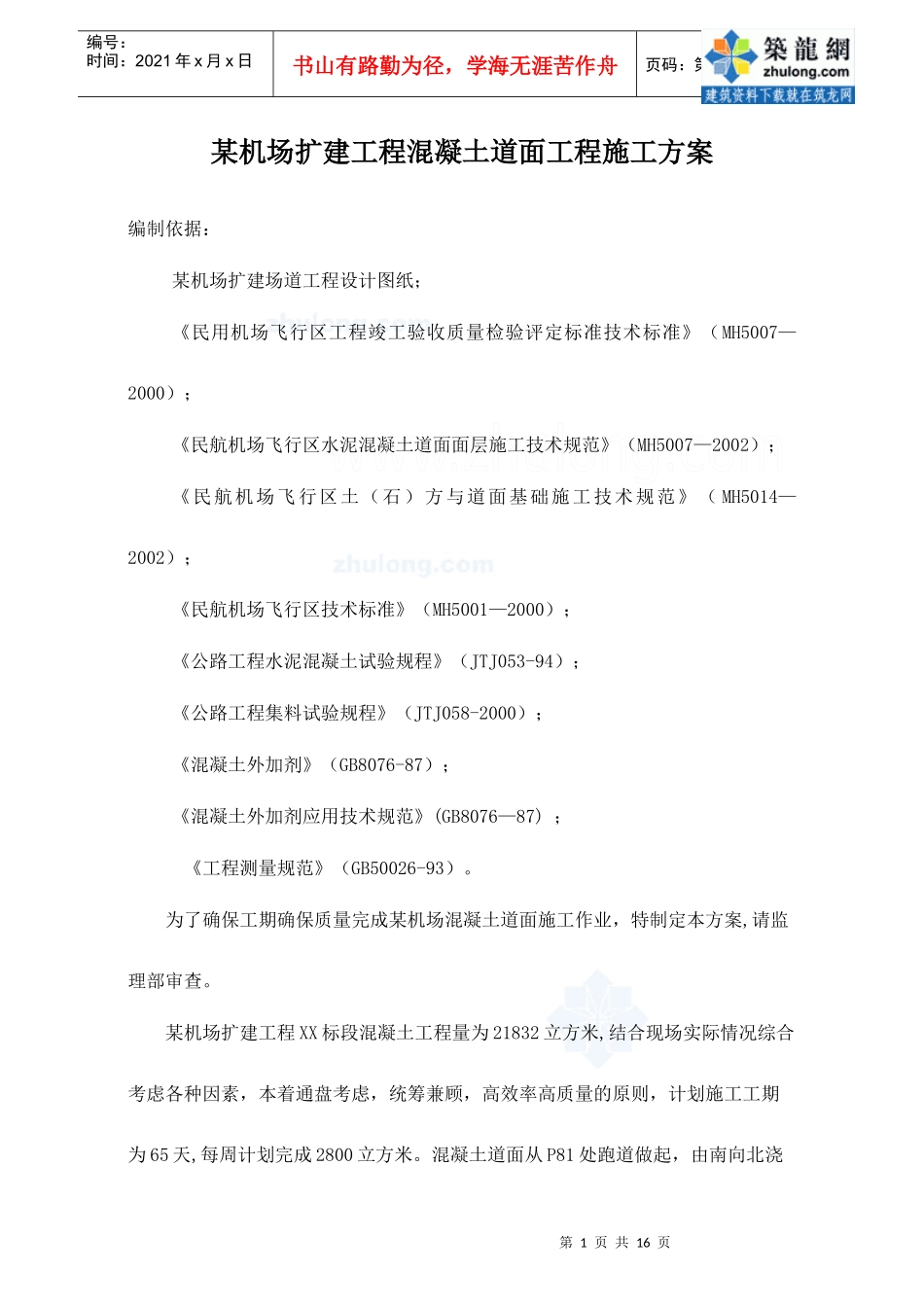

第1页共16页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共16页某机场扩建工程混凝土道面工程施工方案编制依据:某机场扩建场道工程设计图纸;《民用机场飞行区工程竣工验收质量检验评定标准技术标准》(MH5007—2000);《民航机场飞行区水泥混凝土道面面层施工技术规范》(MH5007—2002);《民航机场飞行区土(石)方与道面基础施工技术规范》(MH5014—2002);《民航机场飞行区技术标准》(MH5001—2000);《公路工程水泥混凝土试验规程》(JTJ053-94);《公路工程集料试验规程》(JTJ058-2000);《混凝土外加剂》(GB8076-87);《混凝土外加剂应用技术规范》(GB8076—87);《工程测量规范》(GB50026-93)
为了确保工期确保质量完成某机场混凝土道面施工作业,特制定本方案,请监理部审查
某机场扩建工程XX标段混凝土工程量为21832立方米,结合现场实际情况综合考虑各种因素,本着通盘考虑,统筹兼顾,高效率高质量的原则,计划施工工期为65天,每周计划完成2800立方米
混凝土道面从P81处跑道做起,由南向北浇第2页共16页第1页共16页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共16页注,每天计划支模150米
做完跑道后进行站坪联络道混凝土道面施工,最后浇注道肩和防吹坪

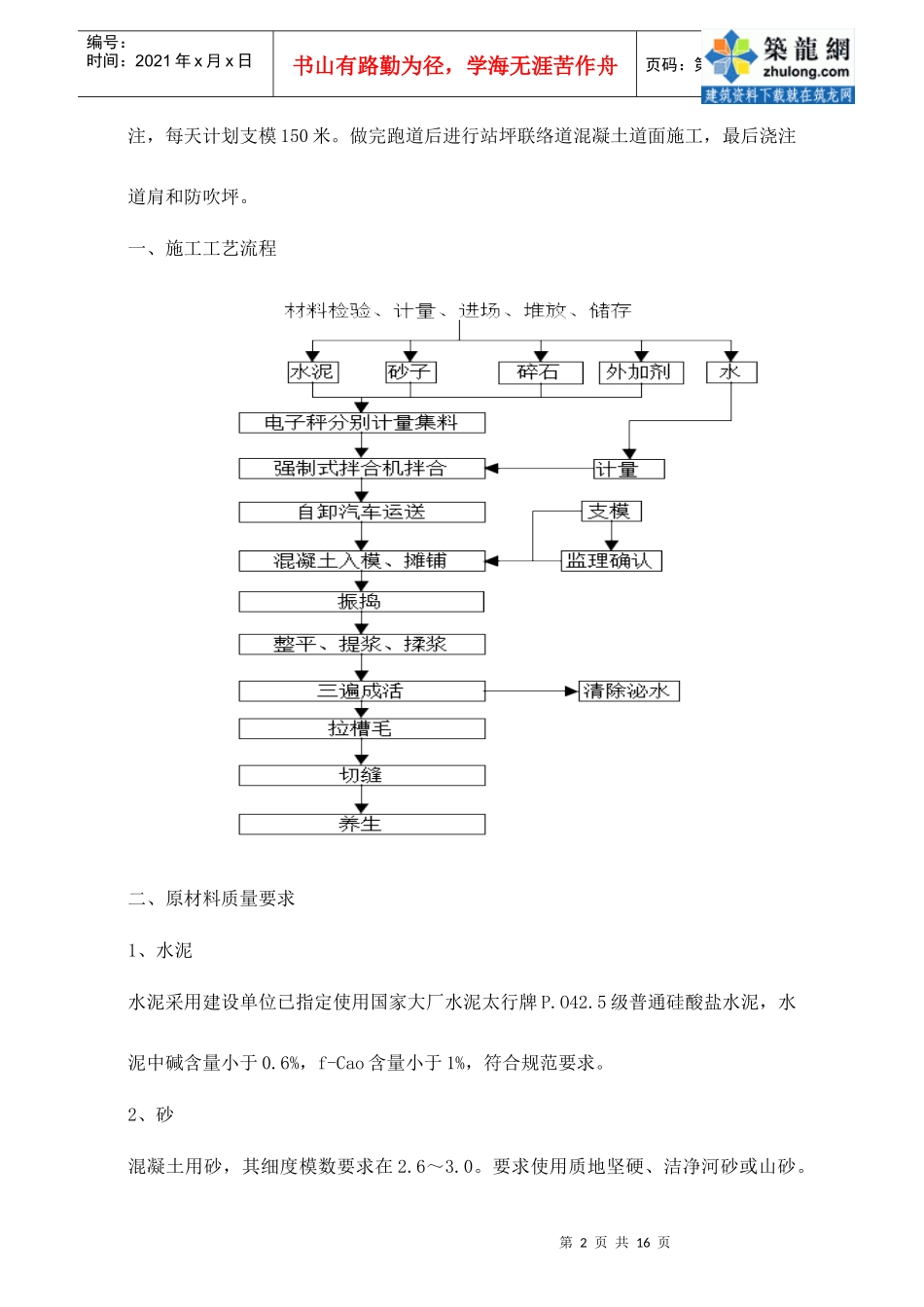

一、施工工艺流程二、原材料质量要求1、水泥水泥采用建设单位已指定使用国家大厂水泥太行牌P
5级普通硅酸盐水泥,水泥中碱含量小于0
6%,f-Cao含量小于1%,符合规范要求
2、砂混凝土用砂,其细度模数要求在2
要求使用质地坚硬、洁净河砂或山砂

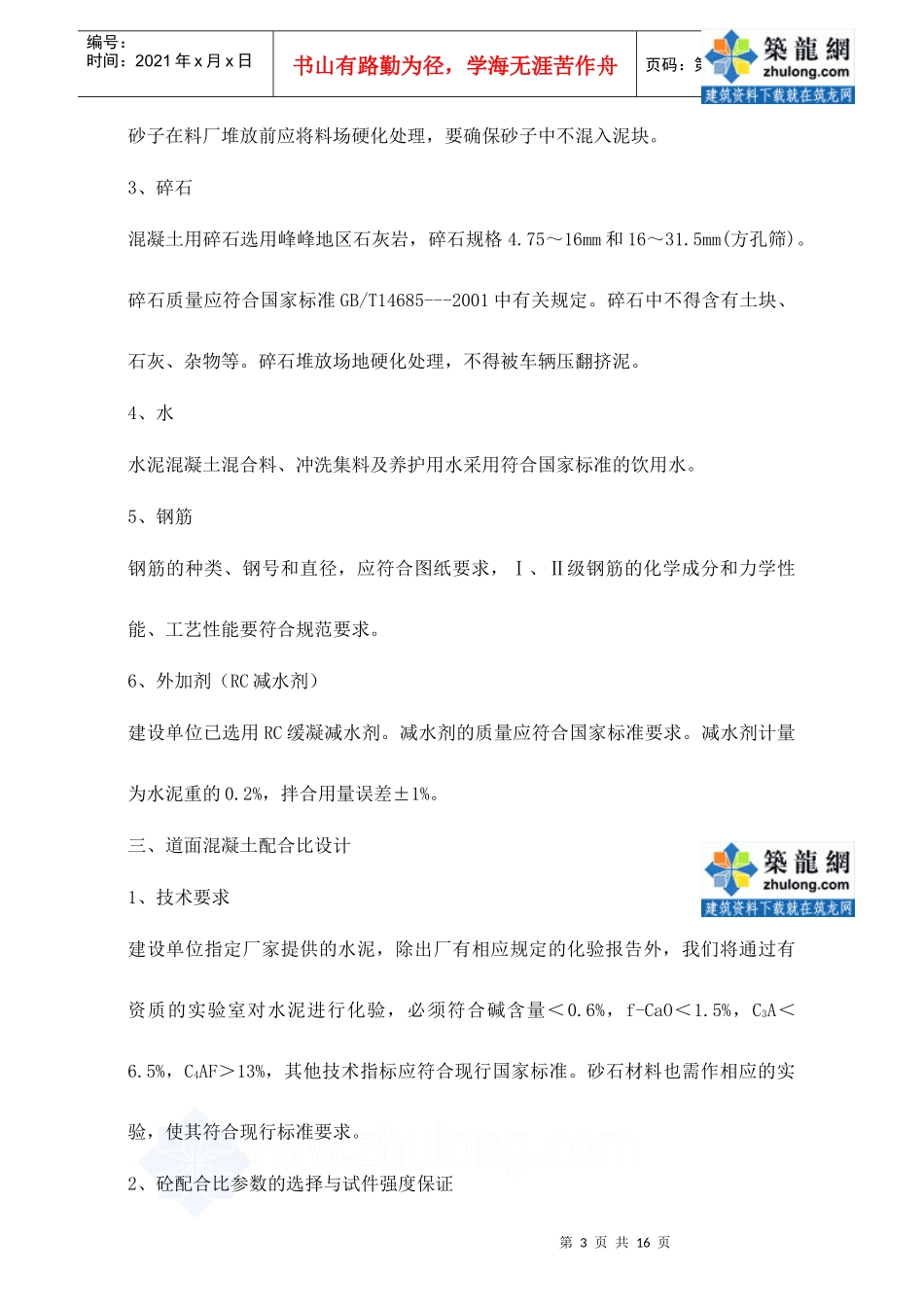

第3页共16页第2页共16页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第3页共16页砂子在料厂堆放前应将料场硬化处理
