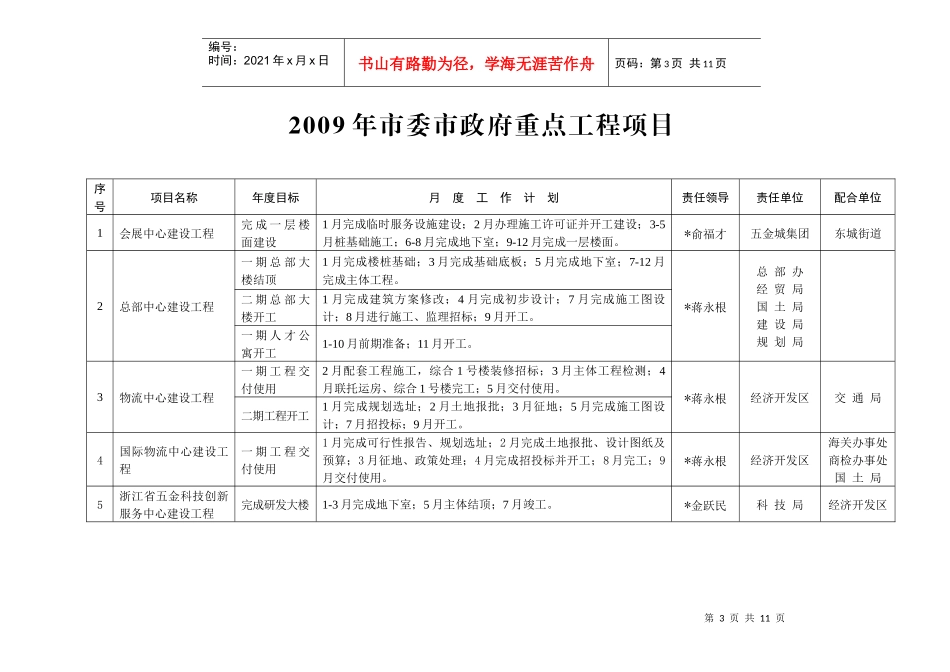

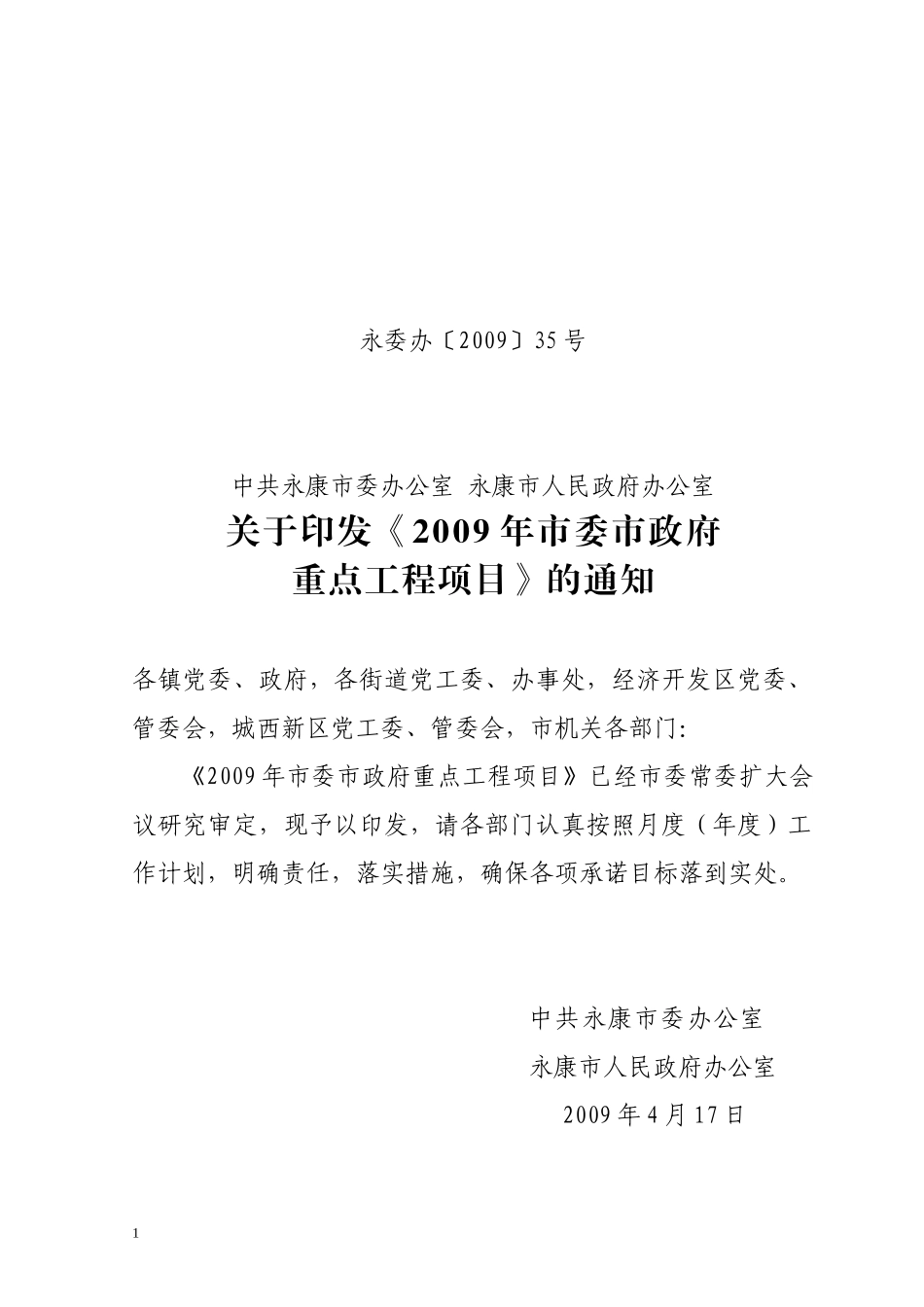

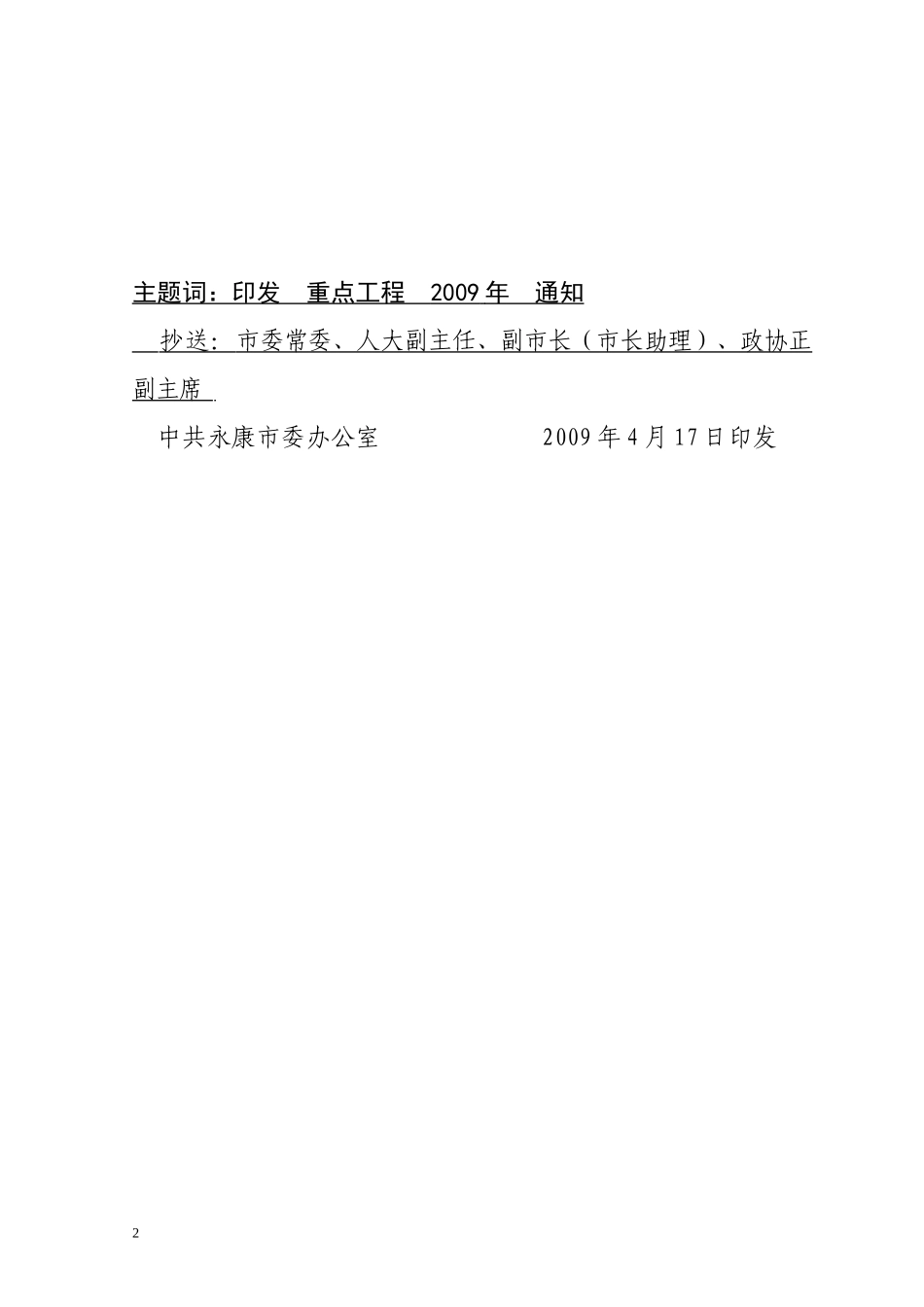

永委办〔2009〕35号中共永康市委办公室永康市人民政府办公室关于印发《2009年市委市政府重点工程项目》的通知各镇党委、政府,各街道党工委、办事处,经济开发区党委、管委会,城西新区党工委、管委会,市机关各部门:《2009年市委市政府重点工程项目》已经市委常委扩大会议研究审定,现予以印发,请各部门认真按照月度(年度)工作计划,明确责任,落实措施,确保各项承诺目标落到实处。中共永康市委办公室永康市人民政府办公室2009年4月17日1主题词:印发重点工程2009年通知抄送:市委常委、人大副主任、副市长(市长助理)、政协正副主席中共永康市委办公室2009年4月17日印发2第3页共11页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第3页共11页2009年市委市政府重点工程项目序号项目名称年度目标月度工作计划责任领导责任单位配合单位1会展中心建设工程完成一层楼面建设1月完成临时服务设施建设;2月办理施工许可证并开工建设;3-5月桩基础施工;6-8月完成地下室;9-12月完成一层楼面。*俞福才五金城集团东城街道2总部中心建设工程一期总部大楼结顶1月完成楼桩基础;3月完成基础底板;5月完成地下室;7-12月完成主体工程。*蒋永根总部办经贸局国土局建设局规划局二期总部大楼开工1月完成建筑方案修改;4月完成初步设计;7月完成施工图设计;8月进行施工、监理招标;9月开工。一期人才公寓开工1-10月前期准备;11月开工。3物流中心建设工程一期工程交付使用2月配套工程施工,综合1号楼装修招标;3月主体工程检测;4月联托运房、综合1号楼完工;5月交付使用。*蒋永根经济开发区交通局二期工程开工1月完成规划选址;2月土地报批;3月征地;5月完成施工图设计;7月招投标;9月开工。4国际物流中心建设工程一期工程交付使用1月完成可行性报告、规划选址;2月完成土地报批、设计图纸及预算;3月征地、政策处理;4月完成招投标并开工;8月完工;9月交付使用。*蒋永根经济开发区海关办事处商检办事处国土局5浙江省五金科技创新服务中心建设工程完成研发大楼1-3月完成地下室;5月主体结顶;7月竣工。*金跃民科技局经济开发区第4页共11页第3页共11页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第4页共11页6国家级场地车实验室(全国轻型车检测基地)建设工程开工建设1-4月办理农转用报批,出具用地红线图;5月编制项目意见书、可研报告;6月初步设计审查,完成地质勘探报告;8月完成施工图设计、审查、预算编制,办理规划审批手续,确定工程监理单位,土建单位招标;9月开工建设。*吴晓平朱有抗商检永康办事处发改局规划局国土局外贸局城西新区序号项目名称年度目标月度工作计划责任领导责任单位配合单位7“生态清洁型小流域”治理工程完成杨溪水源区、舟山溪工程1月杨溪水源区动工;2月修建MBR污水处理池2座,完成舟山溪、杨溪水源区的绿化设计,3月完成修建MBR污水处理池4座,无动力污水处理站5座,清污清淤1200立方;4月完成舟山溪、杨溪水源区绿化工程,无动力污水处理站4座,修建MBR污水处理池2座;5月完成完成生态护岸扫尾工程,安装2处污水处理设备;6月动工修建排水沟、修建户用生态污水处理池55个,拦砂坝2座;7月完成矿山植被恢复,建排水沟、截水沟22公里,户用污水处理池23个;8月完成舟山溪工程所有扫尾工作;9月修建户用生态污水处理池57个,完成生态清洁型小流域工程验收;10月截排水沟扫尾;12月完成杨溪水源区生态清洁型小流域验收工作。徐华水*金艳水务局农办相关镇(街道、区)8杨溪、三渡溪水库除险加固工程完成杨溪水库工程,三渡溪工程开工建设杨溪水库除险加固工程:4月完成泄洪闸墩加固,重建闸门和启闭设备;5月完成大坝空腹加固,2号、3号副坝套井加固;6月完成大坝灌浆和隧洞灌浆;7月完成1号、2号、3号副坝护坡;8月完成大坝观测设施,入库流量站建设;9月完成大坝下游护坡,上坝抢险道路建设;11月完成泄洪渠挡墙、管理房建设,工程完工。三渡溪水库除险加固工程:7月完成初步设计审批;9月完成招投标;10月完成风、水、电系统,拌和系统等施工准备工程;11月完成大坝下游块石拆除。徐华水*金艳水务局相关镇9好溪引水...
